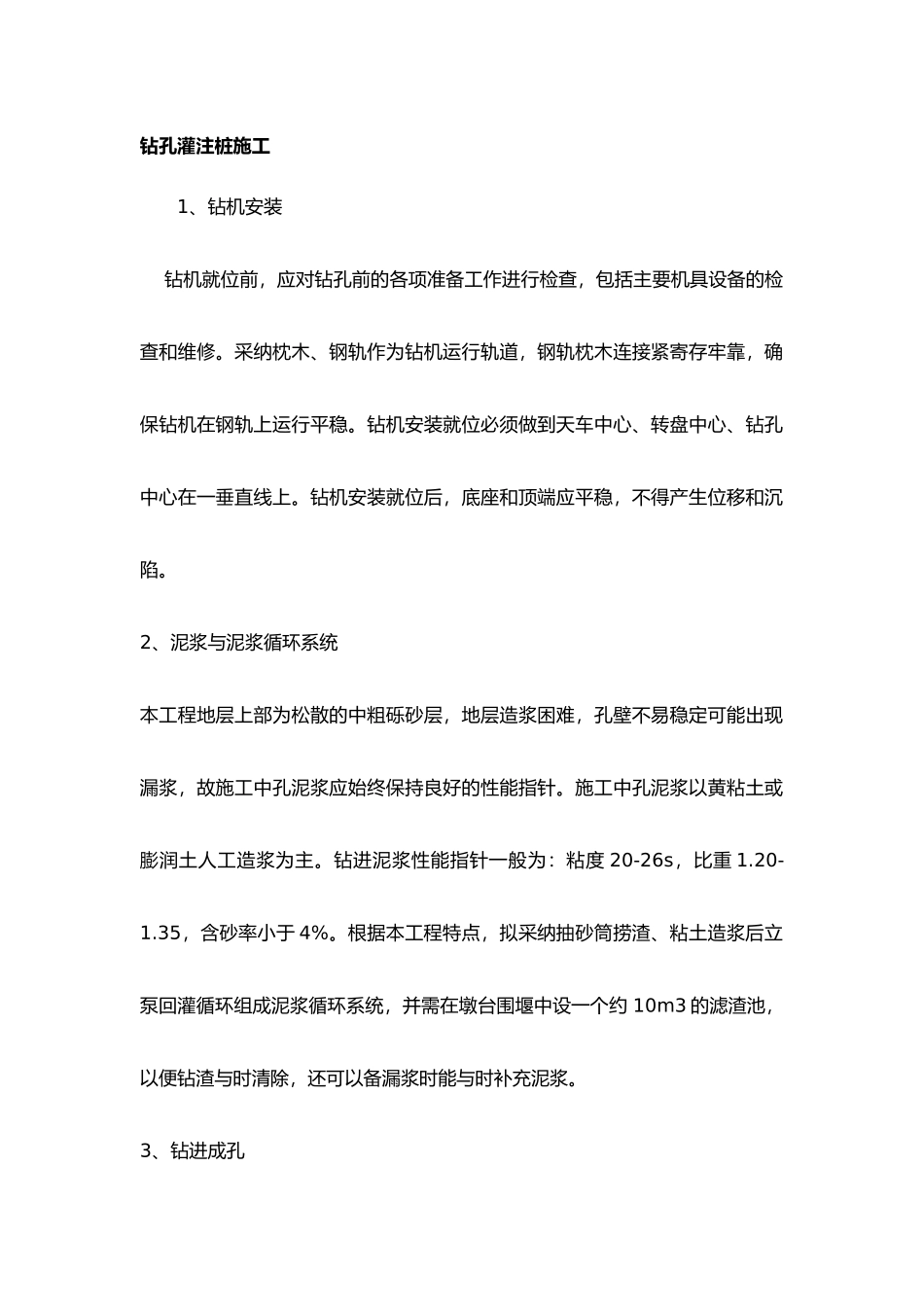

钻孔灌注桩施工1、钻机安装 钻机就位前,应对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修
采纳枕木、钢轨作为钻机运行轨道,钢轨枕木连接紧寄存牢靠,确保钻机在钢轨上运行平稳
钻机安装就位必须做到天车中心、转盘中心、钻孔中心在一垂直线上
钻机安装就位后,底座和顶端应平稳,不得产生位移和沉陷
2、泥浆与泥浆循环系统本工程地层上部为松散的中粗砾砂层,地层造浆困难,孔壁不易稳定可能出现漏浆,故施工中孔泥浆应始终保持良好的性能指针
施工中孔泥浆以黄粘土或膨润土人工造浆为主
钻进泥浆性能指针一般为:粘度 20-26s,比重 1
35,含砂率小于 4%
根据本工程特点,拟采纳抽砂筒捞渣、粘土造浆后立泵回灌循环组成泥浆循环系统,并需在墩台围堰中设一个约 10m3 的滤渣池,以便钻渣与时清除,还可以备漏浆时能与时补充泥浆

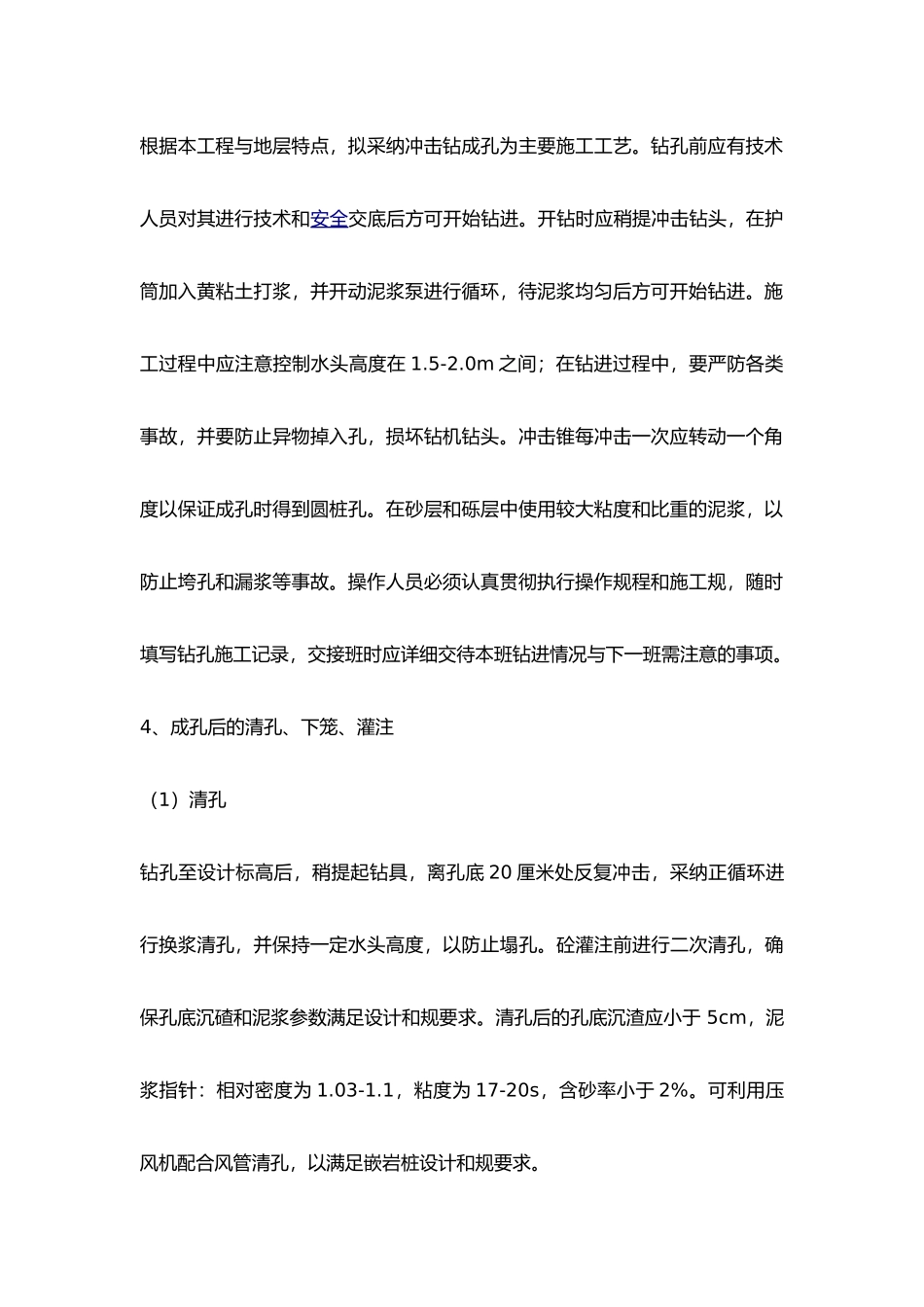

3、钻进成孔根据本工程与地层特点,拟采纳冲击钻成孔为主要施工工艺
钻孔前应有技术人员对其进行技术和安全交底后方可开始钻进
开钻时应稍提冲击钻头,在护筒加入黄粘土打浆,并开动泥浆泵进行循环,待泥浆均匀后方可开始钻进
施工过程中应注意控制水头高度在 1
0m 之间;在钻进过程中,要严防各类事故,并要防止异物掉入孔,损坏钻机钻头
冲击锥每冲击一次应转动一个角度以保证成孔时得到圆桩孔
在砂层和砾层中使用较大粘度和比重的泥浆,以防止垮孔和漏浆等事故
操作人员必须认真贯彻执行操作规程和施工规,随时填写钻孔施工记录,交接班时应详细交待本班钻进情况与下一班需注意的事项

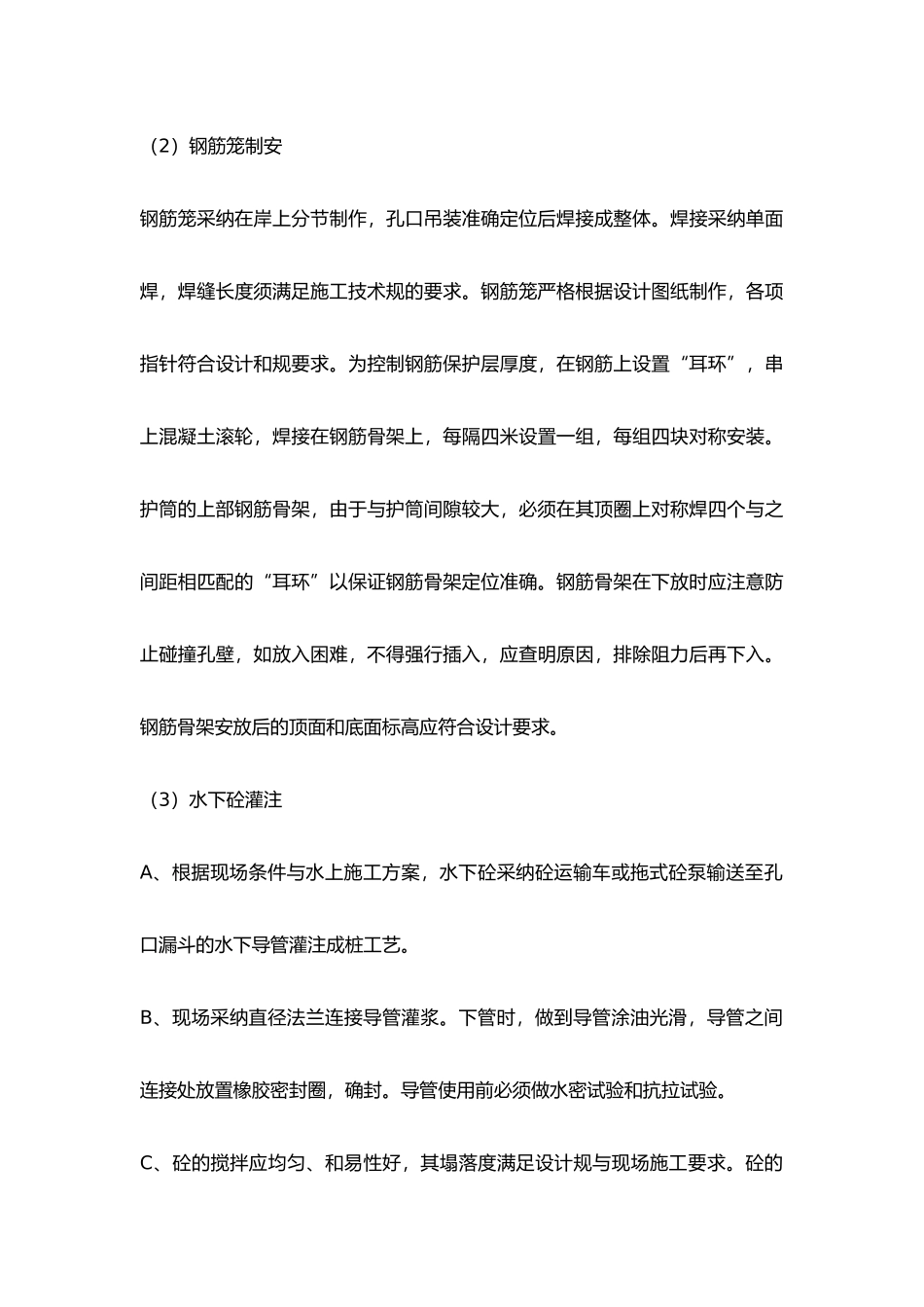

4、成孔后的清孔、下笼、灌注(1)清孔钻孔至设计标高后,稍提起钻具,离孔底 20 厘米处反复冲击,采纳正循环进行换浆清孔,并保持一定水头高度,以防止塌孔
砼灌注前进行二次清孔,确保孔底沉碴和泥浆参数满足设计和规要求
清孔后的孔底沉渣应小于 5cm,泥浆指针:相对密度为 1
