气体灭火系统施工工艺标准一、操作工艺1、工艺流程: 安装准备→预留孔、洞、预埋铁件→管材、管件、设备与附件清点检查→支、吊架制作、安装→管道预制→管道安装→设备支架安装→集合管与配管件、选择阀安装→单项与系统试压→管道冲洗→设备、气瓶稳固安装→→设备、气瓶稳固安装→装配设备附件与压力开关→管道刷油→喷嘴安装→调试2、安装准备:1)本工程气体灭火系统分为有管网和无管网两种
2)复核预留、预埋的位置、尺寸、标高
3)根据设计图纸画出管路分部的位置、管径、异变径、预留口的坐标、标高、坡 向与支、吊架、卡件的位置草图,并将测量的尺寸做好记录;并注意并列交叉排列管道的最小间隔尺寸
4)根据草图,进行管道预制工,加工后核对尺寸,编号,码放整齐
根据要求安装支、吊、卡、架
5)将预制管道与附件运至安装地点,按编号就位,清扫管膛
3、预留孔、洞与预埋铁件:1)在钢筋混凝土楼板、梁、墙上预留孔、洞时,应设专业人员根据设计图纸将管道与设备的位置、坐标、标高尺寸测量准确
2)配合土建放线定位,定标高、尺寸
同时令同有关部门解决施工相互矛盾的问题
3)标记好预留孔、洞与预埋铁件的部位
将预制模盒在绑扎钢筋前固定好,开口盒填塞柔性物材
在浇注混凝土过程中,应设专业人员核对、看护,以免位移、错位,并且注意复验位置、尺寸
4)如遇移位、错位,需剔凿处理时,须征得有关部门的同意后,方可进行
4、设备材料的清点检查:1)根据设计图纸要求,安装前,做规格、型号、尺寸、质量等方面的清点验证,保证数量、质量符合设计与安装要求
2)对目测不易识别的材料(阀件)要抽样送试验室检测

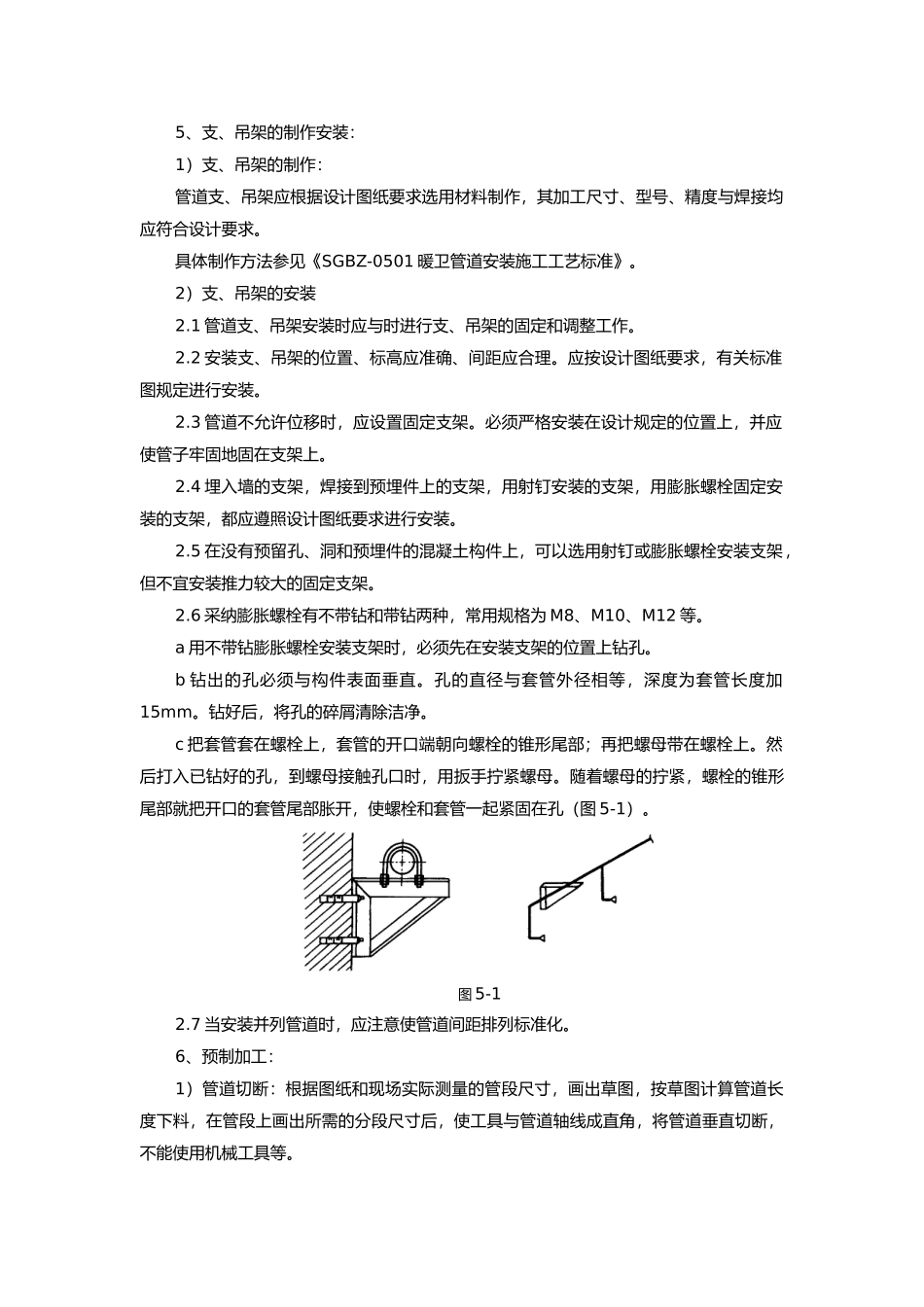

5、支、吊架的制作安装:1)支、吊架的制作:管道支、吊架应根据设计图纸要求选用材料制作,其加工尺寸、型号、精度与焊接均应符合设计要求
具体制作方法参见《SGBZ-0501 暖卫管道安装施工工艺标准》
2)支、吊架的安装2

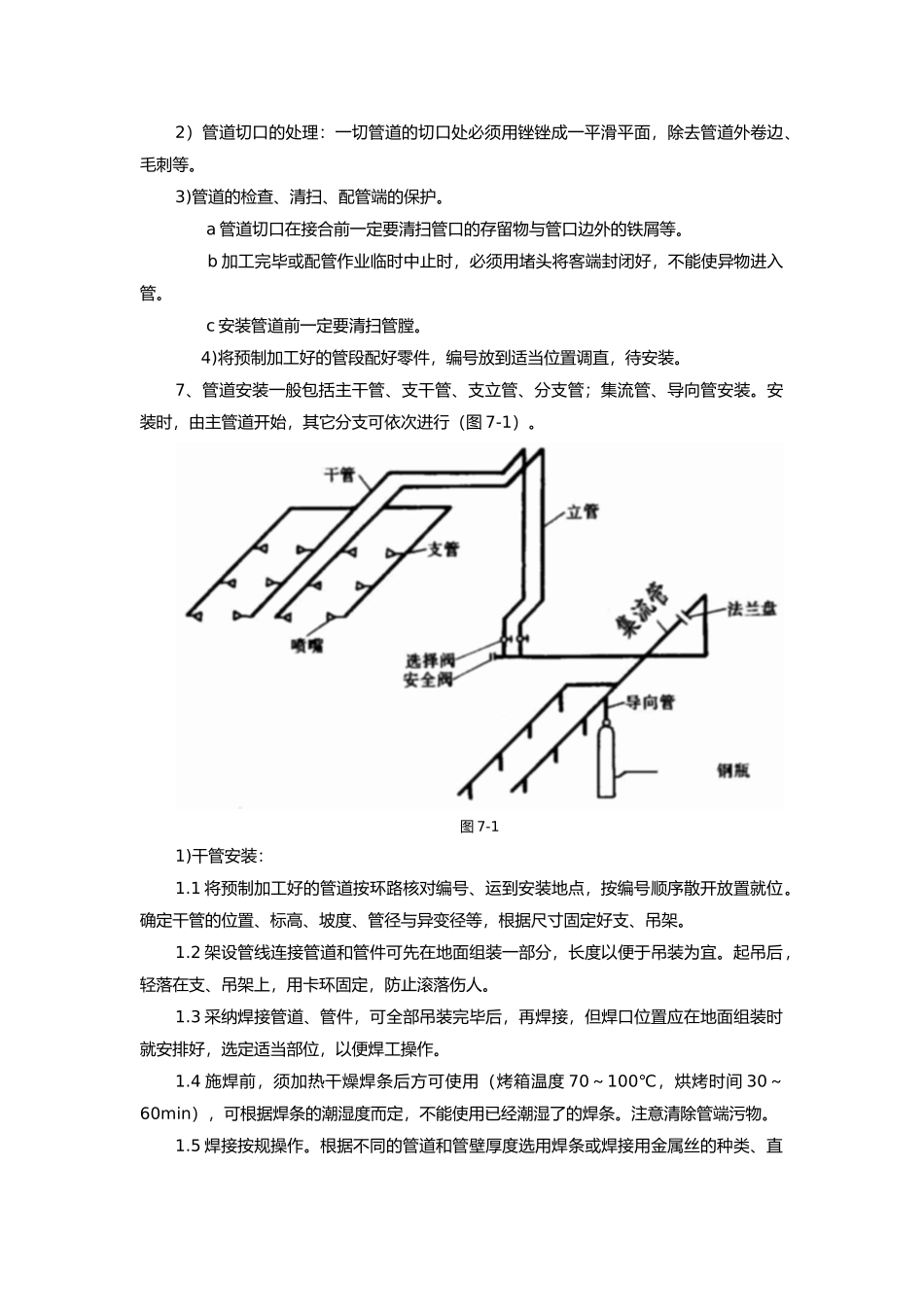

1 管道支、吊架安
