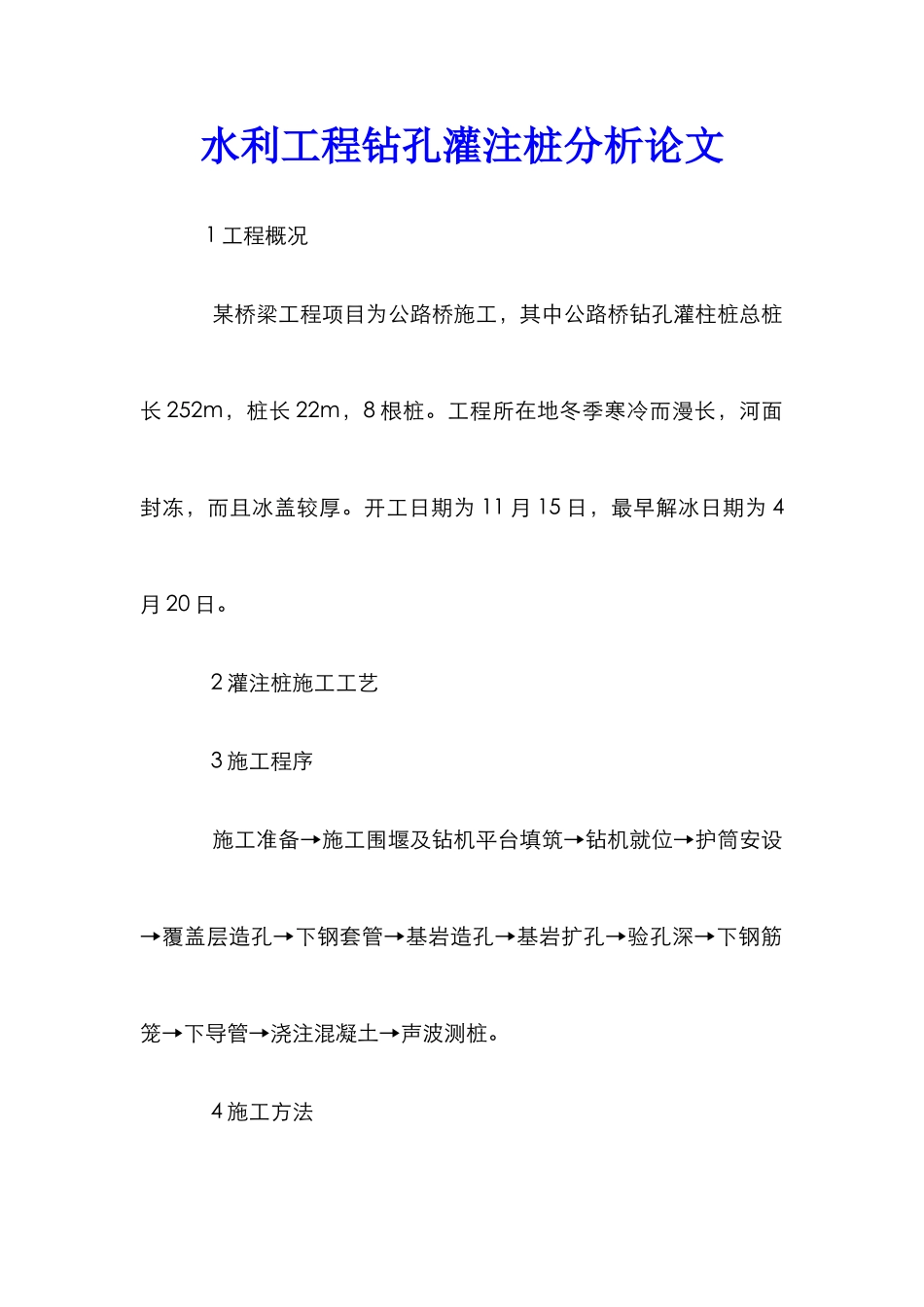

水利工程钻孔灌注桩分析论文 1 工程概况 某桥梁工程项目为公路桥施工,其中公路桥钻孔灌柱桩总桩长 252m,桩长 22m,8 根桩
工程所在地冬季寒冷而漫长,河面封冻,而且冰盖较厚
开工日期为 11 月 15 日,最早解冰日期为 4月 20 日
2 灌注桩施工工艺 3 施工程序 施工准备→施工围堰及钻机平台填筑→钻机就位→护筒安设→覆盖层造孔→下钢套管→基岩造孔→基岩扩孔→验孔深→下钢筋笼→下导管→浇注混凝土→声波测桩
4 施工方法 4

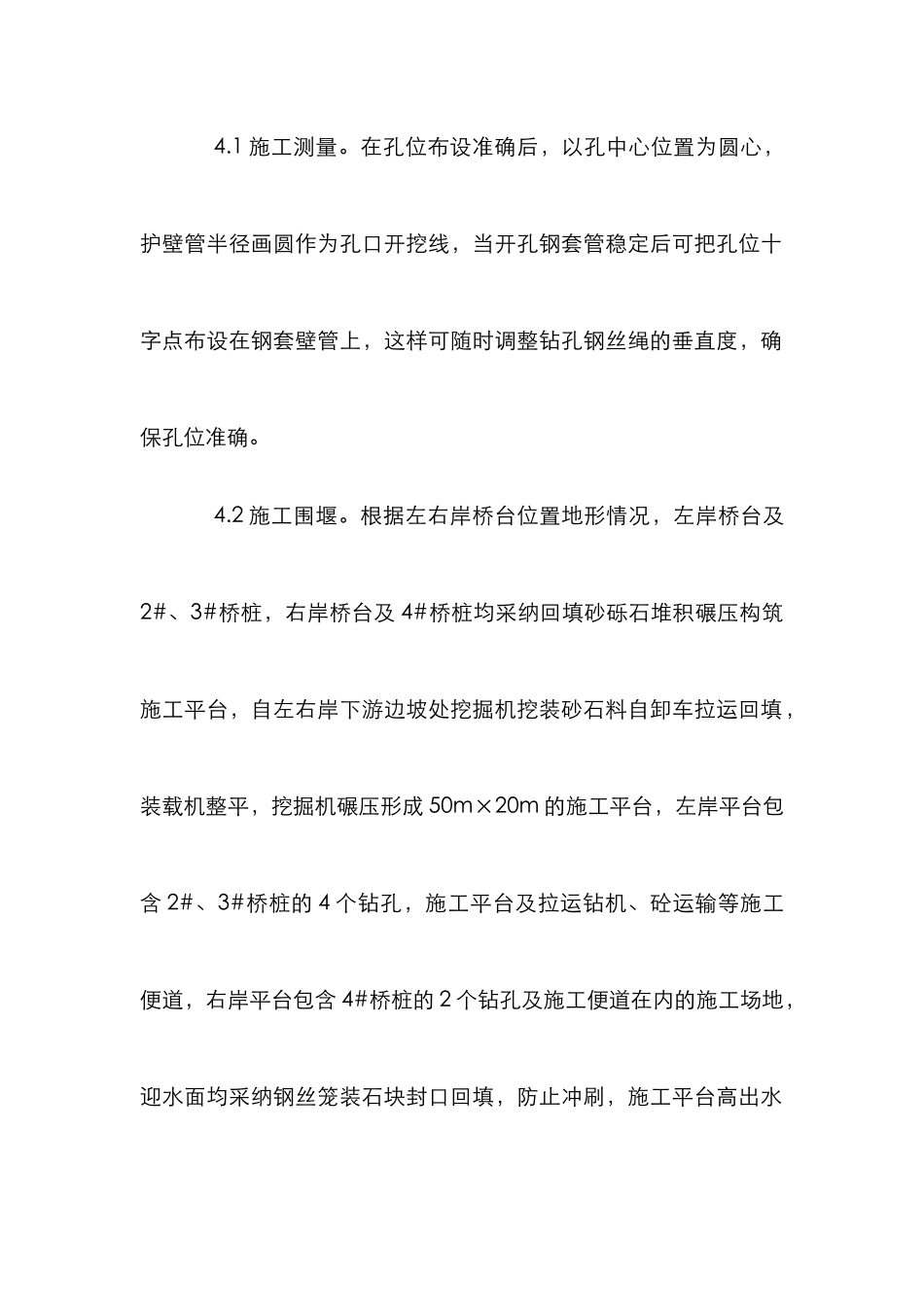

1 施工测量
在孔位布设准确后,以孔中心位置为圆心,护壁管半径画圆作为孔口开挖线,当开孔钢套管稳定后可把孔位十字点布设在钢套壁管上,这样可随时调整钻孔钢丝绳的垂直度,确保孔位准确
2 施工围堰
根据左右岸桥台位置地形情况,左岸桥台及2#、3#桥桩,右岸桥台及 4#桥桩均采纳回填砂砾石堆积碾压构筑施工平台,自左右岸下游边坡处挖掘机挖装砂石料自卸车拉运回填,装载机整平,挖掘机碾压形成 50m×20m 的施工平台,左岸平台包含 2#、3#桥桩的 4 个钻孔,施工平台及拉运钻机、砼运输等施工便道,右岸平台包含 4#桥桩的 2 个钻孔及施工便道在内的施工场地,迎水面均采纳钢丝笼装石块封口回填,防止冲刷,施工平台高出水面 1m,上游迎水面围堰加高 0
3#桥桩由 2#桥桩围堰向 3#桥桩推动,采纳拉运砂砾石回填,挖 掘 机 碾 压 成 一 条 宽 5m 的 施 工 便 道 , 3# 桥 桩 处 施 工 场 地8m×12m 作为钻机施工平台,高出河水面 1
0m,迎水面均采纳钢丝笼装石块封口回填,形成 3#桥桩至右岸的过水断面,2#、3#桥墩施工完成后,开始施工右岸桥桩,2#、3#之间的施工围堰可拆除成为过水断面
4#桥墩、5#桥台施工时过河便道自上游冰面过河,作为材料运输的便道,钻机拆为散件运输过河
造孔采纳 CZ-3
