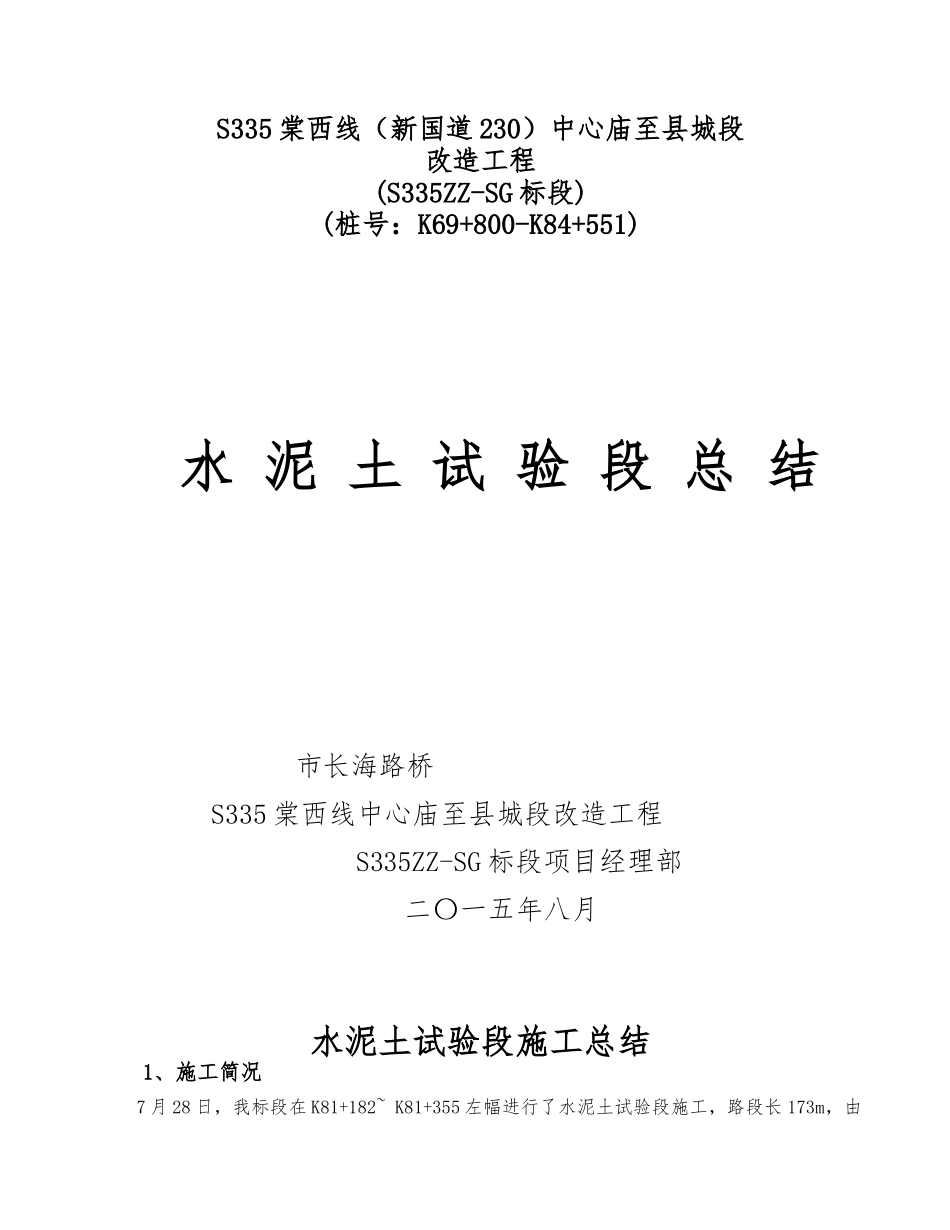

S335 棠西线(新国道 230)中心庙至县城段改造工程(S335ZZ-SG 标段)(桩号:K69+800-K84+551)水 泥 土 试 验 段 总 结市长海路桥S335 棠西线中心庙至县城段改造工程 S335ZZ-SG 标段项目经理部 二〇一五年八月水泥土试验段施工总结1、施工简况7 月 28 日,我标段在 K81+182~ K81+355 左幅进行了水泥土试验段施工,路段长 173m,由起点方向向终点方向推动施工

施工当日为晴天,气温在 35℃左右
厚度为 20cm,混合料采纳 CAT RM500 冷再生机就地拌和
施工时,混合料的采纳振动压路机稳压,人工配合 PY180 G 平地机进行,松铺系数暂取 1
30,碾压采纳两台 XS230S 振动压路机和一台 LY18×21 光轮压路机
2、试验段施工目的根据《公路路面基层施工规》,通过试验段的施工,明确以下主要容:(1) 摸索冷再生机在高温环境下的施工工艺流程① 调试冷再生机,分别测出冷再生机工作行走速度、转速,单位加水量;② 调整拌和机工作行走速度、转速与单位加水量,保证混合料均匀性;③ 检查拌合后的土体含水量、水泥剂量、7d 无侧限抗压强度
(2)确定铺筑的松铺厚度和松铺系数(3)确定标准施工方法①冷再生施工方法和适用机具(包括冷再生机的行进速度、转速、拌合深度的控制方式,);②含水量的控制方法;③压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;④摊铺水泥、再生拌合和碾压机械的协调和配合
(4)确定高温期每一作业段的合适长度(我部建议以 150m 为宜)
(5)严密组织摊铺水泥、再生拌合和碾压等工艺流程,缩短再生拌合到碾压完成时间
(6)质量检验容、检验频率与检验方法
(7)试施工路段质量检验结果
3、施工准备(1)原材料准备水泥采纳同力 PC32

5 号复合硅酸盐水泥,我
