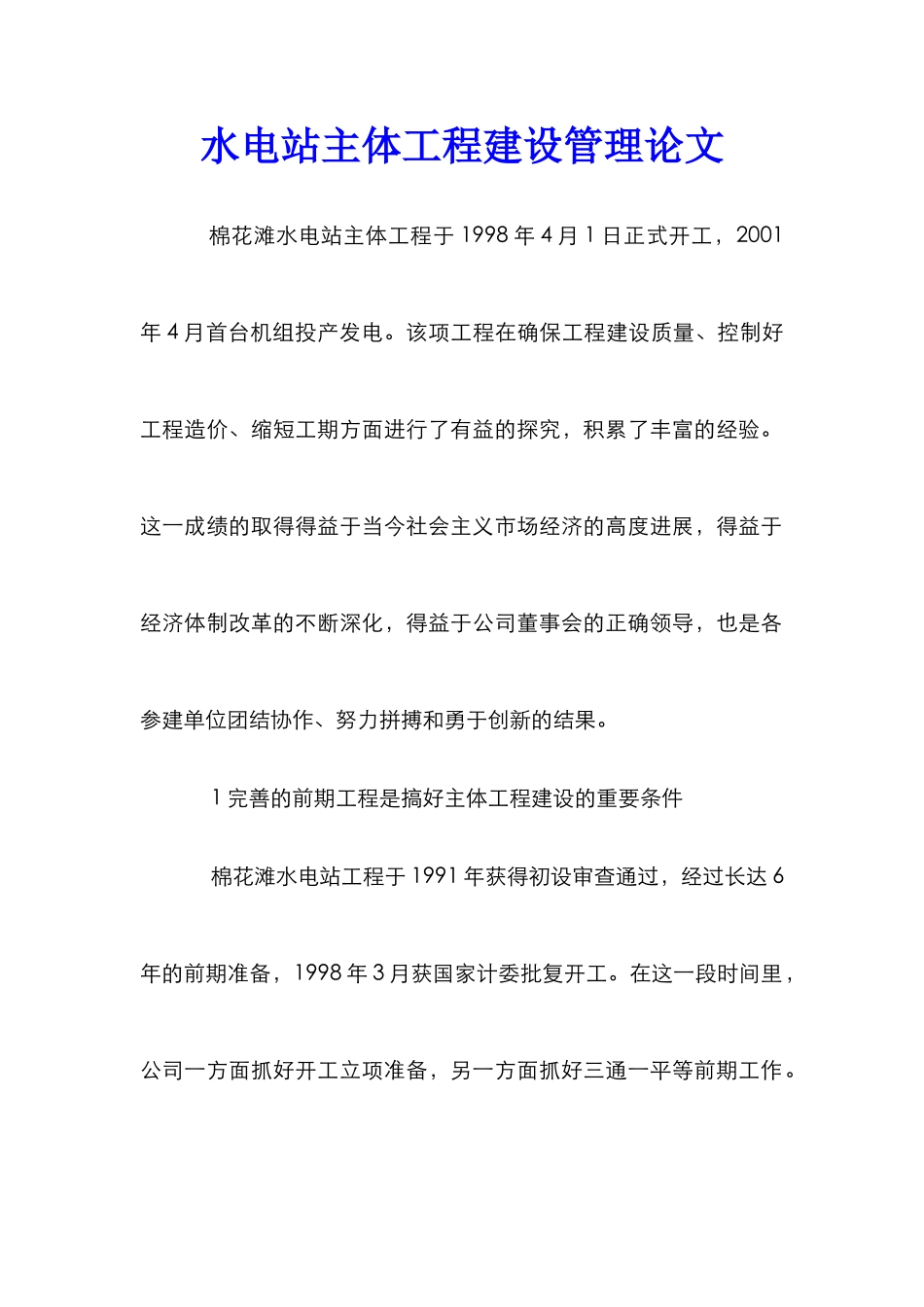

水电站主体工程建设管理论文 棉花滩水电站主体工程于 1998 年 4 月 1 日正式开工,2001年 4 月首台机组投产发电
该项工程在确保工程建设质量、控制好工程造价、缩短工期方面进行了有益的探究,积累了丰富的经验
这一成绩的取得得益于当今社会主义市场经济的高度进展,得益于经济体制改革的不断深化,得益于公司董事会的正确领导,也是各参建单位团结协作、努力拼搏和勇于创新的结果
1 完善的前期工程是搞好主体工程建设的重要条件 棉花滩水电站工程于 1991 年获得初设审查通过,经过长达 6年的前期准备,1998 年 3 月获国家计委批复开工
在这一段时间里,公司一方面抓好开工立项准备,另一方面抓好三通一平等前期工作

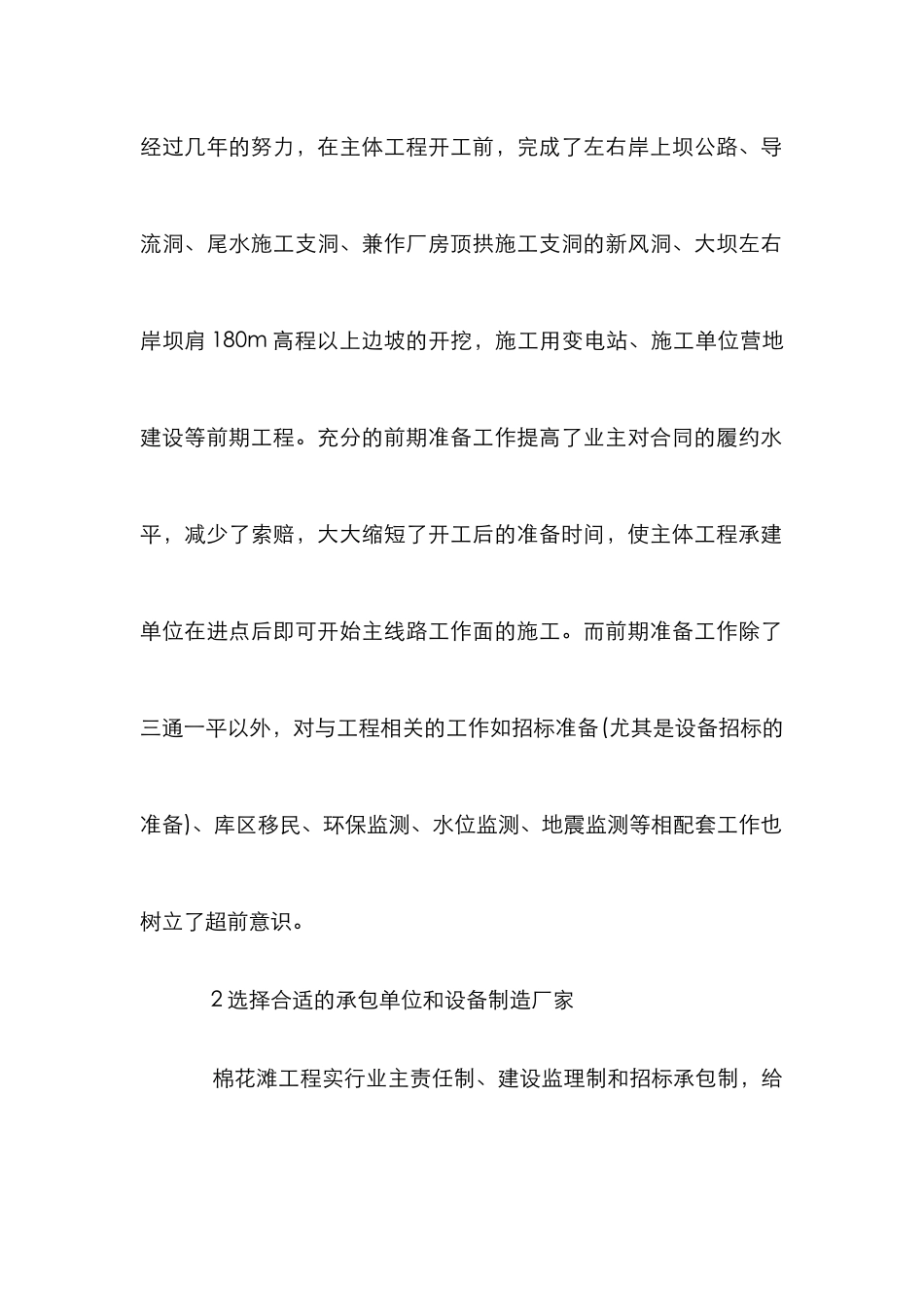

经过几年的努力,在主体工程开工前,完成了左右岸上坝公路、导流洞、尾水施工支洞、兼作厂房顶拱施工支洞的新风洞、大坝左右岸坝肩 180m 高程以上边坡的开挖,施工用变电站、施工单位营地建设等前期工程
充分的前期准备工作提高了业主对合同的履约水平,减少了索赔,大大缩短了开工后的准备时间,使主体工程承建单位在进点后即可开始主线路工作面的施工
而前期准备工作除了三通一平以外,对与工程相关的工作如招标准备(尤其是设备招标的准备)、库区移民、环保监测、水位监测、地震监测等相配套工作也树立了超前意识

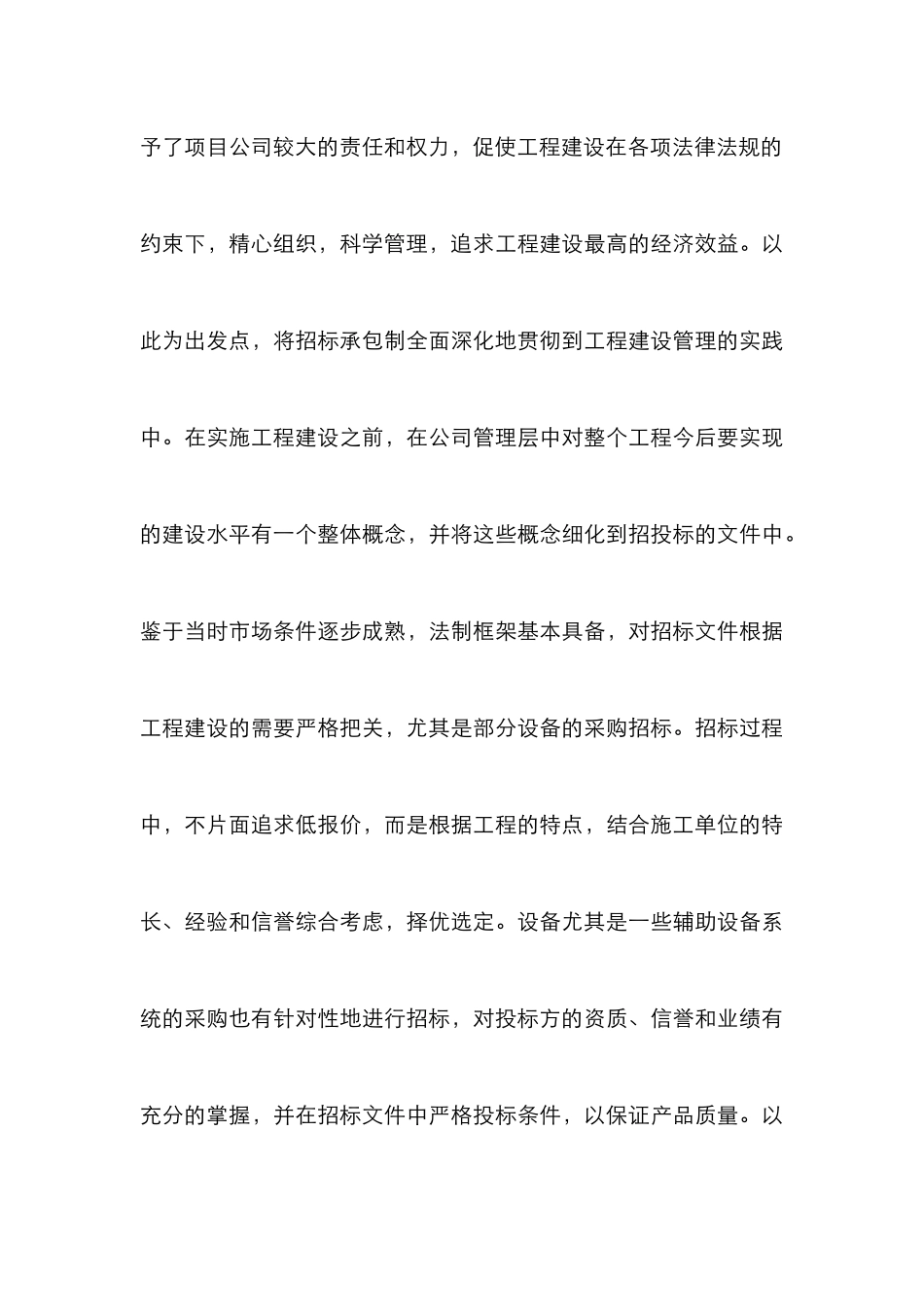

2 选择合适的承包单位和设备制造厂家 棉花滩工程实行业主责任制、建设监理制和招标承包制,给予了项目公司较大的责任和权力,促使工程建设在各项法律法规的约束下,精心组织,科学管理,追求工程建设最高的经济效益
以此为出发点,将招标承包制全面深化地贯彻到工程建设管理的实践中
在实施工程建设之前,在公司管理层中对整个工程今后要实现的建设水平有一个整体概念,并将这些概念细化到招投标的文件中
鉴于当时市场条件逐步成熟,法制框架基本具备,对招标文件根据工程建设的需要严格把关,尤其是部分设备的采购
