沙文立交门洞施工方案一、工程概况家坪站至长生桥站高架区间与长生停车场出入线高架区间采纳高支架施 工 的 连 续 梁 桥 跨 形 式 主 要 为 单 线 ( 30+30+30 ) m 、 单 线(25+25+25)m、单线(29+50+29)m、单跨 30 米变截面现浇梁、双线(30+32+30)m、双线(29+50+29)m,最大墩高 35m
其中 单 线 ( 30+30+30 ) m 一 联 混 凝 土 为 294
8m3 , 单 线(25+25+25)m 一联混凝土为 250
4m3,双线(30+32+30)m 一联混凝土为 671
2m3,均为 C50 混凝土
单线为单箱单室结构梁体顶板宽度为 550cm,梁高为 180cm,底板宽 230cm,翼缘宽 135cm;双线为单箱双室结构,梁体顶板宽度为 1020cm,梁高 180cm,底板宽730cm
其余单片箱梁需现浇施工的参照连续梁结构布置支架
其余高架现浇梁参照本施工方案进行施工
二 、 编 制 依 据1
施工合同、设计图纸与说明
《铁路桥涵施工技术规》 (TB10203-2024)3.《铁路桥涵工程施工质量验收规》 (TB10415-2024)
《路桥施工计算手册》5
《公路施工手册(桥涵)》6
《装配式公路钢桥多用途使用手册》7
《路桥施工常用数据手册》8.《常用钢铁材料手册》9
《装配式公路铁桥使用手册》10

《321 型钢桥几何特性表》11
《贝雷架使用手册》12
《建筑结构常用数据手册》13
《钢结构设计规》14
《混凝土设计规》15
我公司承建类似工程的建设经验
现场踏勘的实际情况

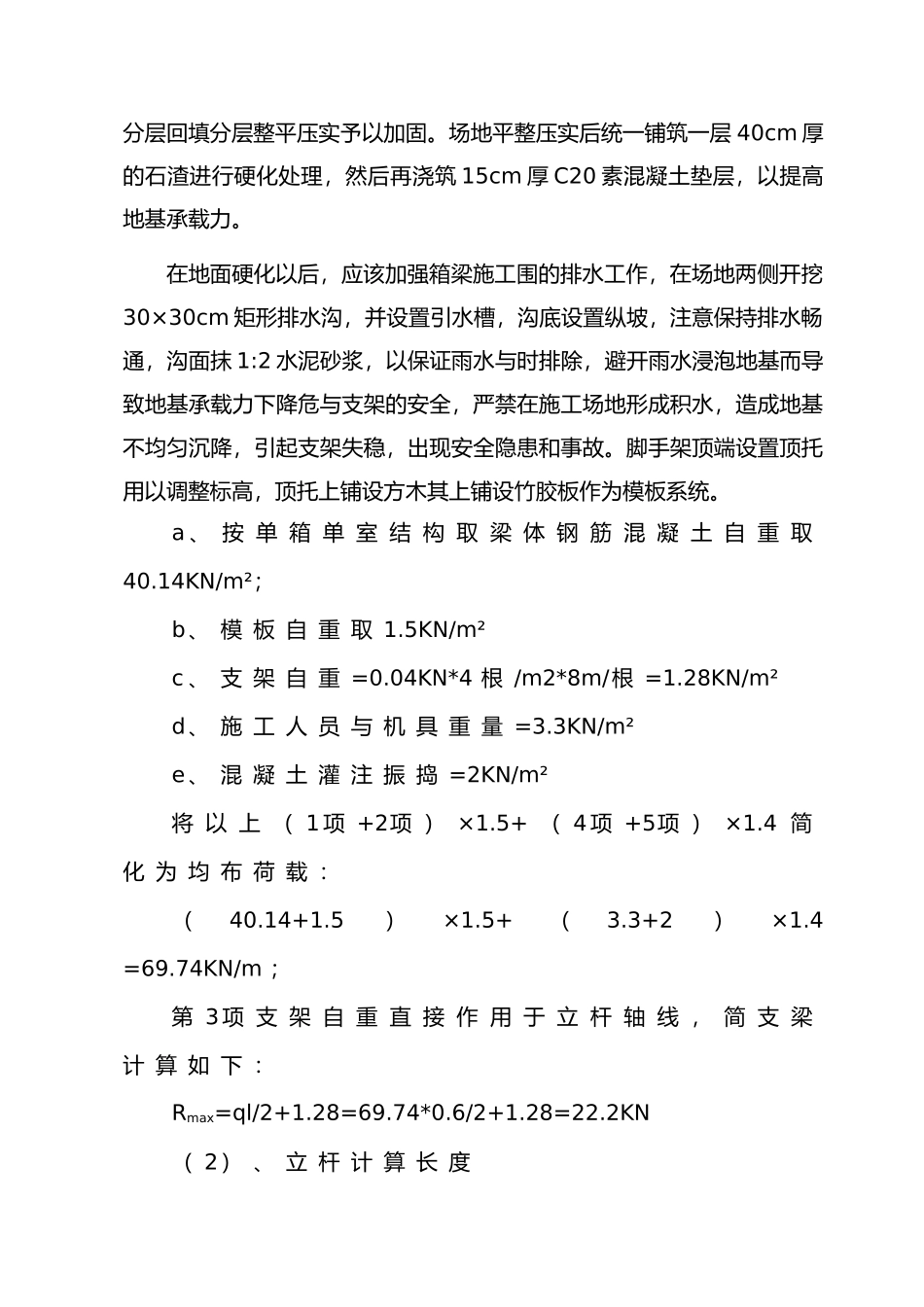

三、进度计划 现浇连续梁计划于 2024 年 4 月 1 日开始动工,由于停车场出入线高架区间出线连续梁由于铜锣山隧道施工占据场地,暂定于 2024 年 11 月30 日完工,工期 214 天
