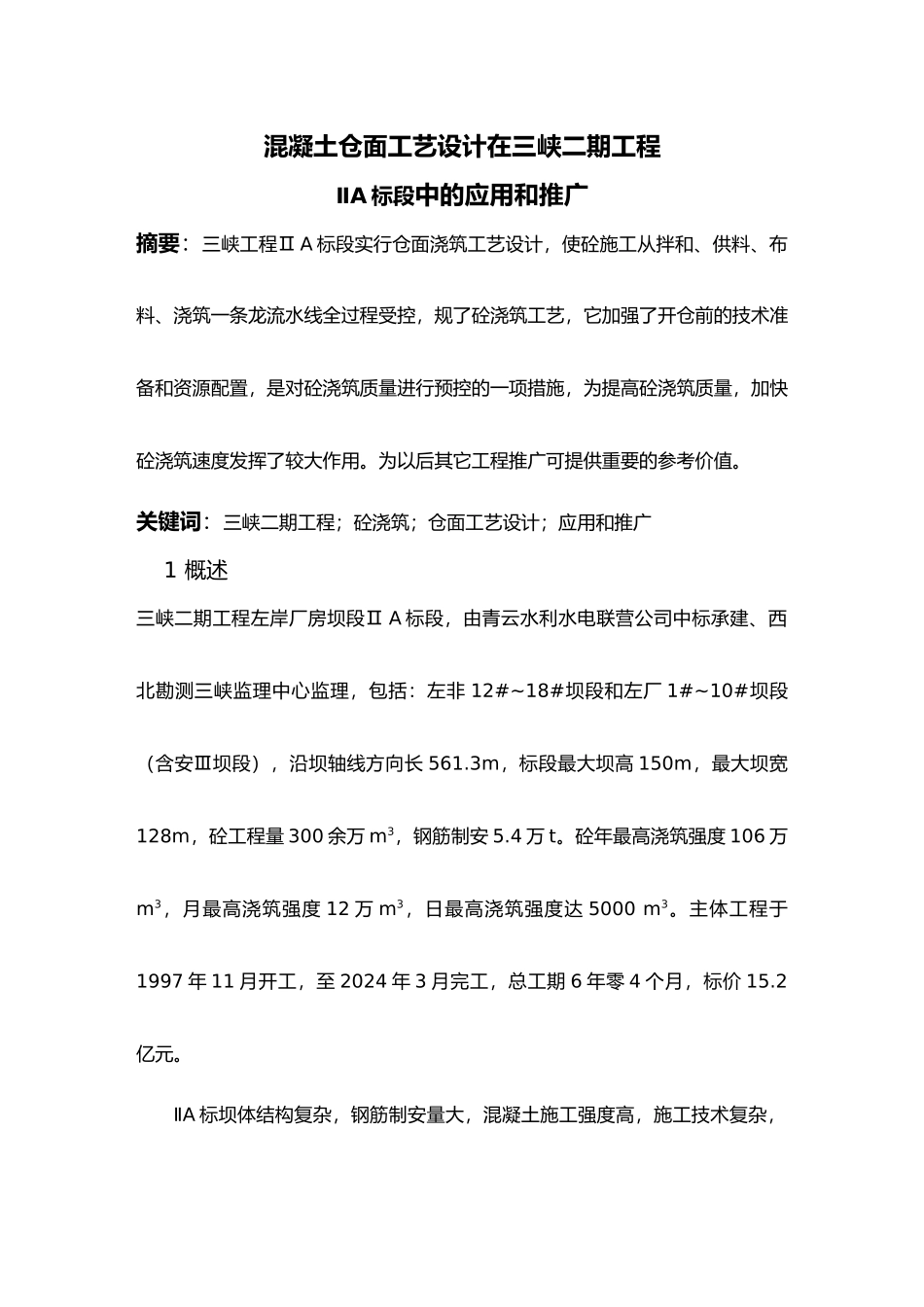

混凝土仓面工艺设计在三峡二期工程中的应用----------------------- -----------------------日期:混凝土仓面工艺设计在三峡二期工程ⅡA 标段中的应用和推广摘要:三峡工程Ⅱ A 标段实行仓面浇筑工艺设计,使砼施工从拌和、供料、布料、浇筑一条龙流水线全过程受控,规了砼浇筑工艺,它加强了开仓前的技术准备和资源配置,是对砼浇筑质量进行预控的一项措施,为提高砼浇筑质量,加快砼浇筑速度发挥了较大作用
为以后其它工程推广可提供重要的参考价值
关键词:三峡二期工程;砼浇筑;仓面工艺设计;应用和推广 1 概述三峡二期工程左岸厂房坝段Ⅱ A 标段,由青云水利水电联营公司中标承建、西北勘测三峡监理中心监理,包括:左非 12#~18#坝段和左厂 1#~10#坝段(含安Ⅲ坝段),沿坝轴线方向长 561
3m,标段最大坝高 150m,最大坝宽128m,砼工程量 300 余万 m3,钢筋制安 5
砼年最高浇筑强度 106 万m3,月最高浇筑强度 12 万 m3,日最高浇筑强度达 5000 m3
主体工程于1997 年 11 月开工,至 2024 年 3 月完工,总工期 6 年零 4 个月,标价 15
ⅡA 标坝体结构复杂,钢筋制安量大,混凝土施工强度高,施工技术复杂,质量要求高,且与金属结构与机电埋件安装等项目平行交叉进行
根据上述特点与过去砼浇筑过程存在的外观质量较差,浇筑工艺粗放,砼顽症多
为消除砼“顽症”,规浇筑工艺,提高砼浇筑质量,2000 年 4 月根据三峡工程质量检查专家组的意见和建议,参照作业指导书,首先在以顶带机为主要入仓手段的左厂 7#~10#坝段进行仓面工艺设计的试验和应用,在总结经验的基础上,于 2000 年 7 月在整个三峡二期工程左岸厂房坝段Ⅱ A 标段全面进行了仓面工艺设计的应用和推广
为保证仓面工艺设计在三峡二期
