混凝土地面及铁艺栏杆实 施 方 案陕西华油建筑有限公司长安分公司 2010 年 10 月 2 日一、工程概况 本工程位于杨凌收费站,混凝土地面施工面积约 280m2,房屋建筑面积约为 20
00m2、层高 3
00M,铁艺栏杆约 60
二、工艺特点本施工方案结合本工程特点主要阐述大面积混凝土地面一次压光
混凝土地面面积较大且地面为混凝土整体地面
面层为水泥压光地面,对混凝土基层的平整度要求较高
因此经我项目部认真讨论,借鉴以往成功施工经验,编制本方案旨在指导大面积混凝土地面的施工
铁艺栏杆为外购材料现场加工制作安装,管理房为现场组装成型

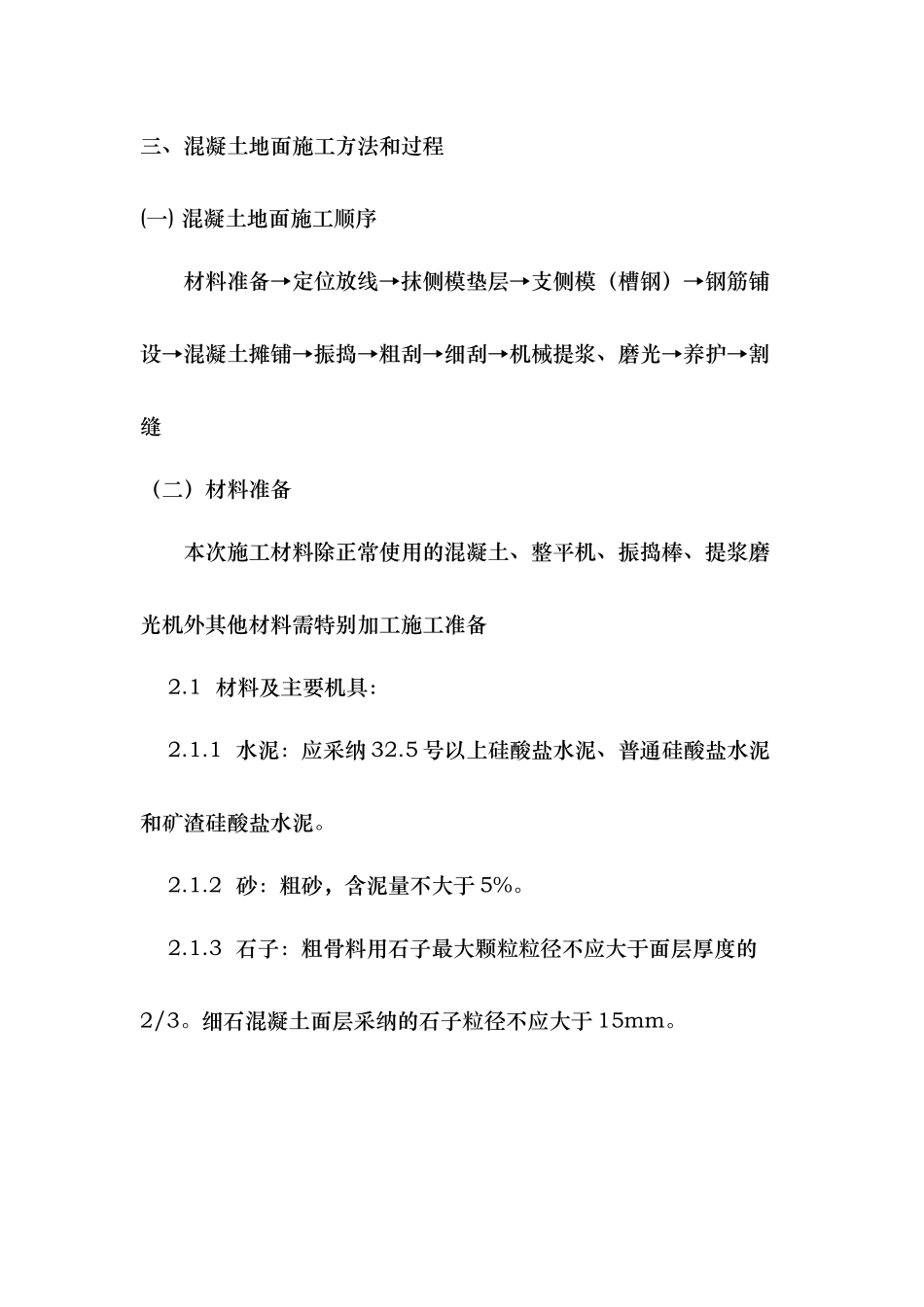

三、混凝土地面施工方法和过程(一) 混凝土地面施工顺序 材料准备→定位放线→抹侧模垫层→支侧模(槽钢)→钢筋铺设→混凝土摊铺→振捣→粗刮→细刮→机械提浆、磨光→养护→割缝(二)材料准备本次施工材料除正常使用的混凝土、整平机、振捣棒、提浆磨光机外其他材料需特别加工施工准备 2
1 材料及主要机具: 2
1 水泥:应采纳 32
5 号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
2 砂:粗砂,含泥量不大于 5%
3 石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3
细石混凝土面层采纳的石子粒径不应大于 15mm
4 主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、笤帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子
2 作业条件: 2
1 在四周固定桩上做好+50cm 水平线标志
2 埋在地面的电管、水管已做完隐检手续
3 基层为灰土垫层时,灰土垫层满足法律规范要求,达到合格标准
操作工艺 3
1 混凝土工艺流程:找标高 → 基层处理 →浇筑混凝土 → 抹面层压光 → 养护 3
1 找标高、弹面层水平线:根据墙面上已有的+50cm 水
