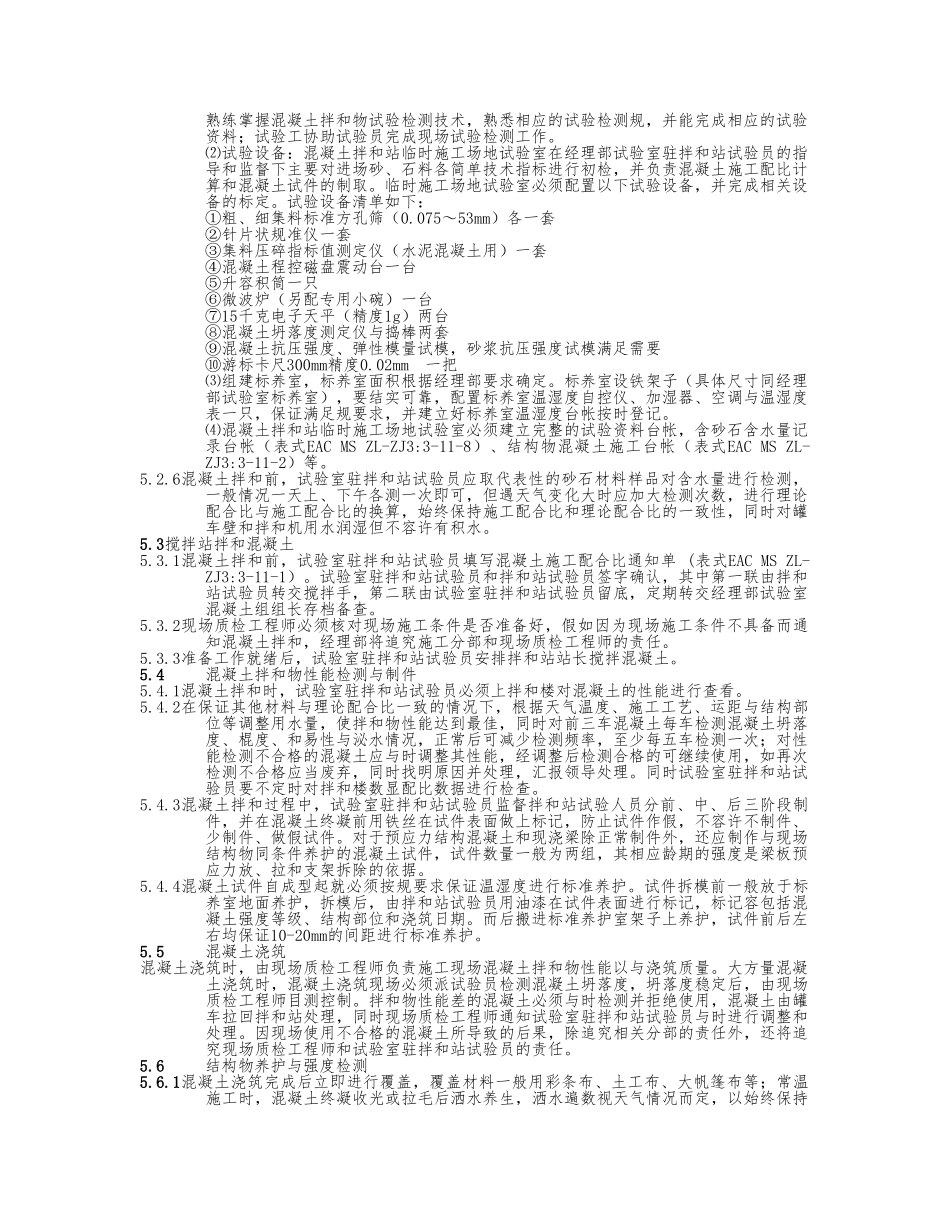

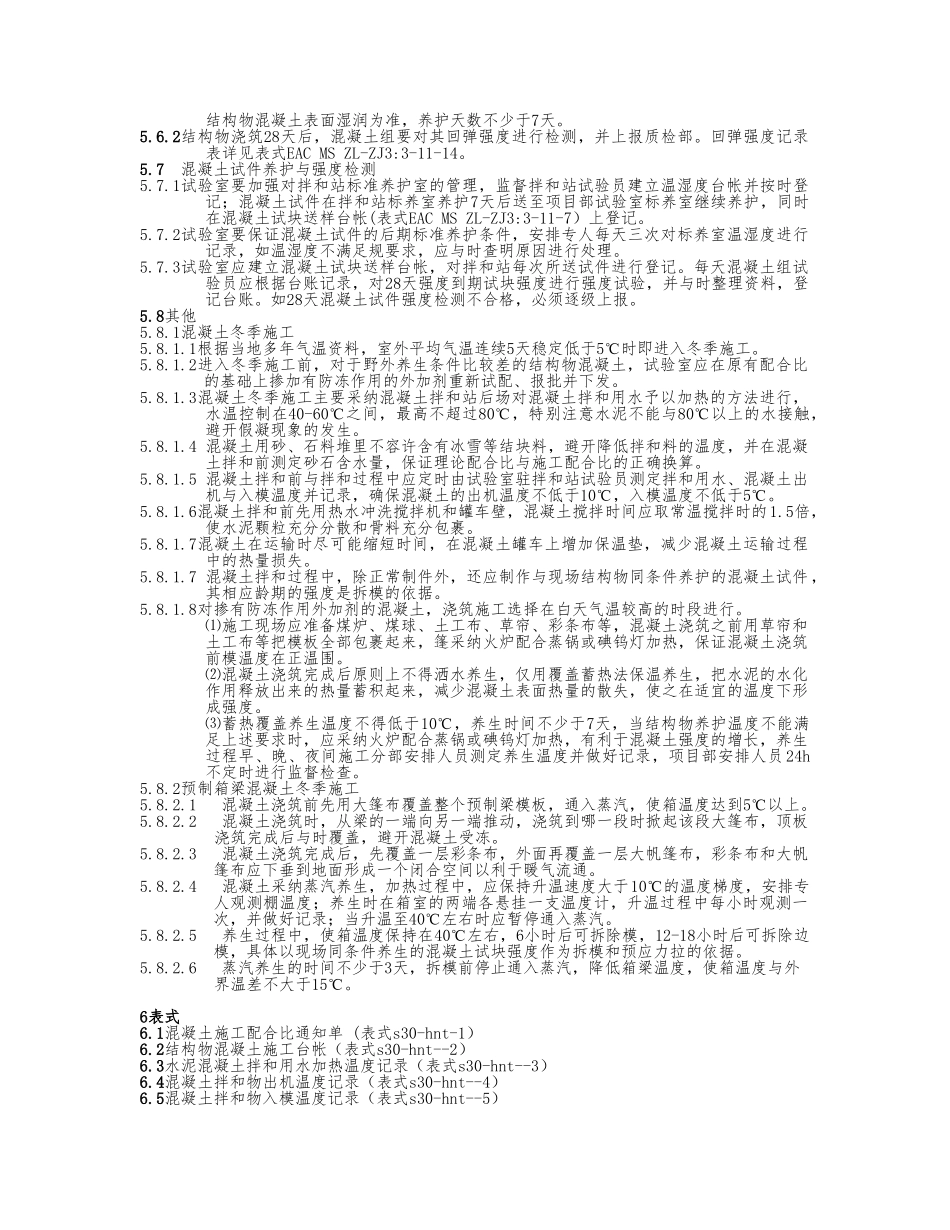

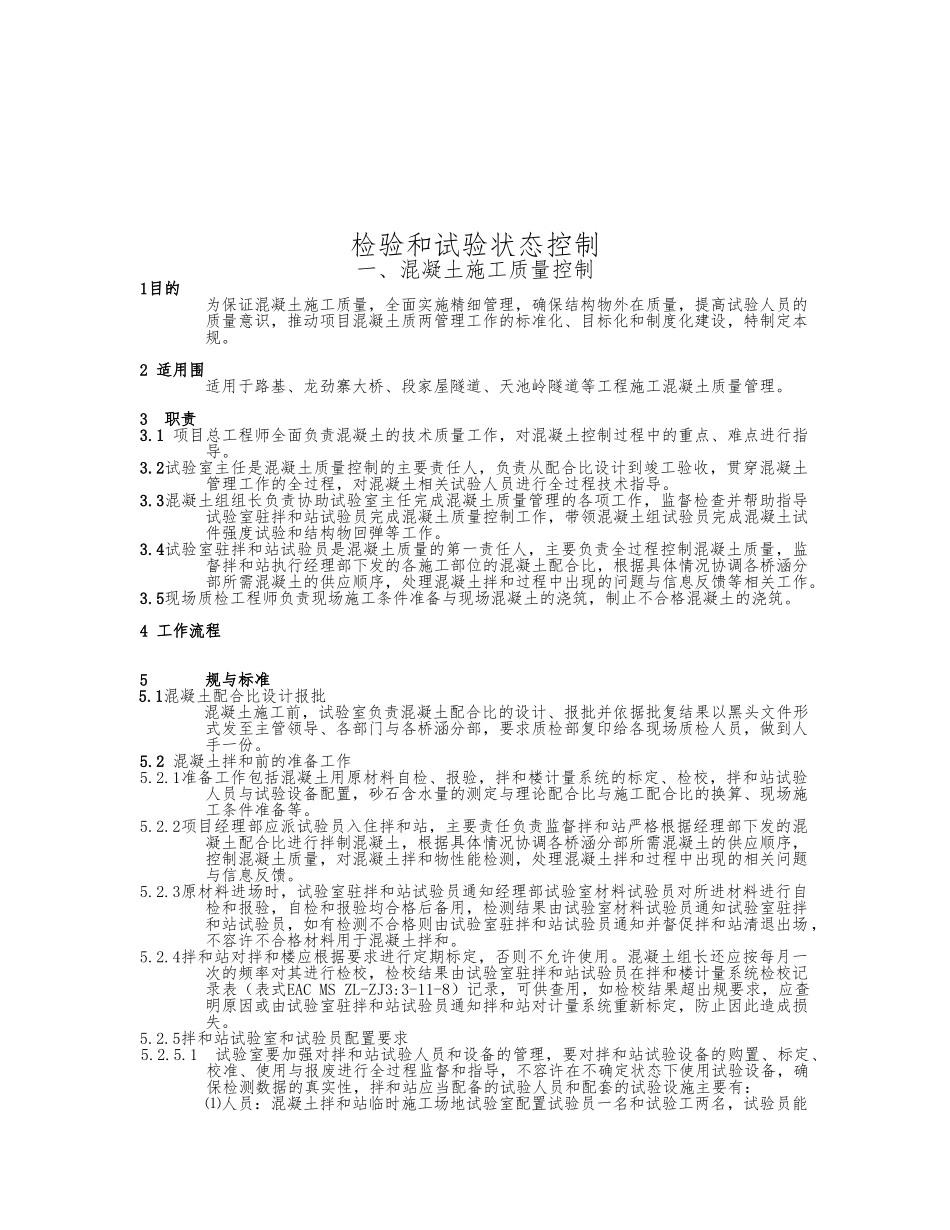

检验和试验状态控制一、混凝土施工质量控制1目的为保证混凝土施工质量,全面实施精细管理,确保结构物外在质量,提高试验人员的质量意识,推动项目混凝土质两管理工作的标准化、目标化和制度化建设,特制定本规。2 适用围适用于路基、龙劲寨大桥、段家屋隧道、天池岭隧道等工程施工混凝土质量管理。3 职责3.1 项目总工程师全面负责混凝土的技术质量工作,对混凝土控制过程中的重点、难点进行指导。3.2试验室主任是混凝土质量控制的主要责任人,负责从配合比设计到竣工验收,贯穿混凝土管理工作的全过程,对混凝土相关试验人员进行全过程技术指导。3.3混凝土组组长负责协助试验室主任完成混凝土质量管理的各项工作,监督检查并帮助指导试验室驻拌和站试验员完成混凝土质量控制工作,带领混凝土组试验员完成混凝土试件强度试验和结构物回弹等工作。3.4试验室驻拌和站试验员是混凝土质量的第一责任人,主要负责全过程控制混凝土质量,监督拌和站执行经理部下发的各施工部位的混凝土配合比,根据具体情况协调各桥涵分部所需混凝土的供应顺序,处理混凝土拌和过程中出现的问题与信息反馈等相关工作。3.5现场质检工程师负责现场施工条件准备与现场混凝土的浇筑,制止不合格混凝土的浇筑。4 工作流程5 规与标准5.1混凝土配合比设计报批混凝土施工前,试验室负责混凝土配合比的设计、报批并依据批复结果以黑头文件形式发至主管领导、各部门与各桥涵分部,要求质检部复印给各现场质检人员,做到人手一份。5.2 混凝土拌和前的准备工作5.2.1准备工作包括混凝土用原材料自检、报验,拌和楼计量系统的标定、检校,拌和站试验人员与试验设备配置,砂石含水量的测定与理论配合比与施工配合比的换算、现场施工条件准备等。5.2.2项目经理部应派试验员入住拌和站,主要责任负责监督拌和站严格根据经理部下发的混凝土配合比进行拌制混凝土,根据具体情况协调各桥涵分部所需混凝土的供应顺序,控制混凝土质量,对混凝土拌和物性能检测,处理混凝土拌和过程中出现的相关问题与信息反馈。5.2.3原材料进场时,试验室驻拌和站试验员通知经理部试验室材料试验员对所进材料进行自检和报验,自检和报验均合格后备用,检测结果由试验室材料试验员通知试验室驻拌和站试验员,如有检测不合格则由试验室驻拌和站试验员通知并督促拌和站清退出场,不容许不合格材料用于混凝土拌和。5.2.4拌和站对拌和楼应根据要求进行定期标定,否则不允许使用。混凝土组长还应按每月一次的频...
