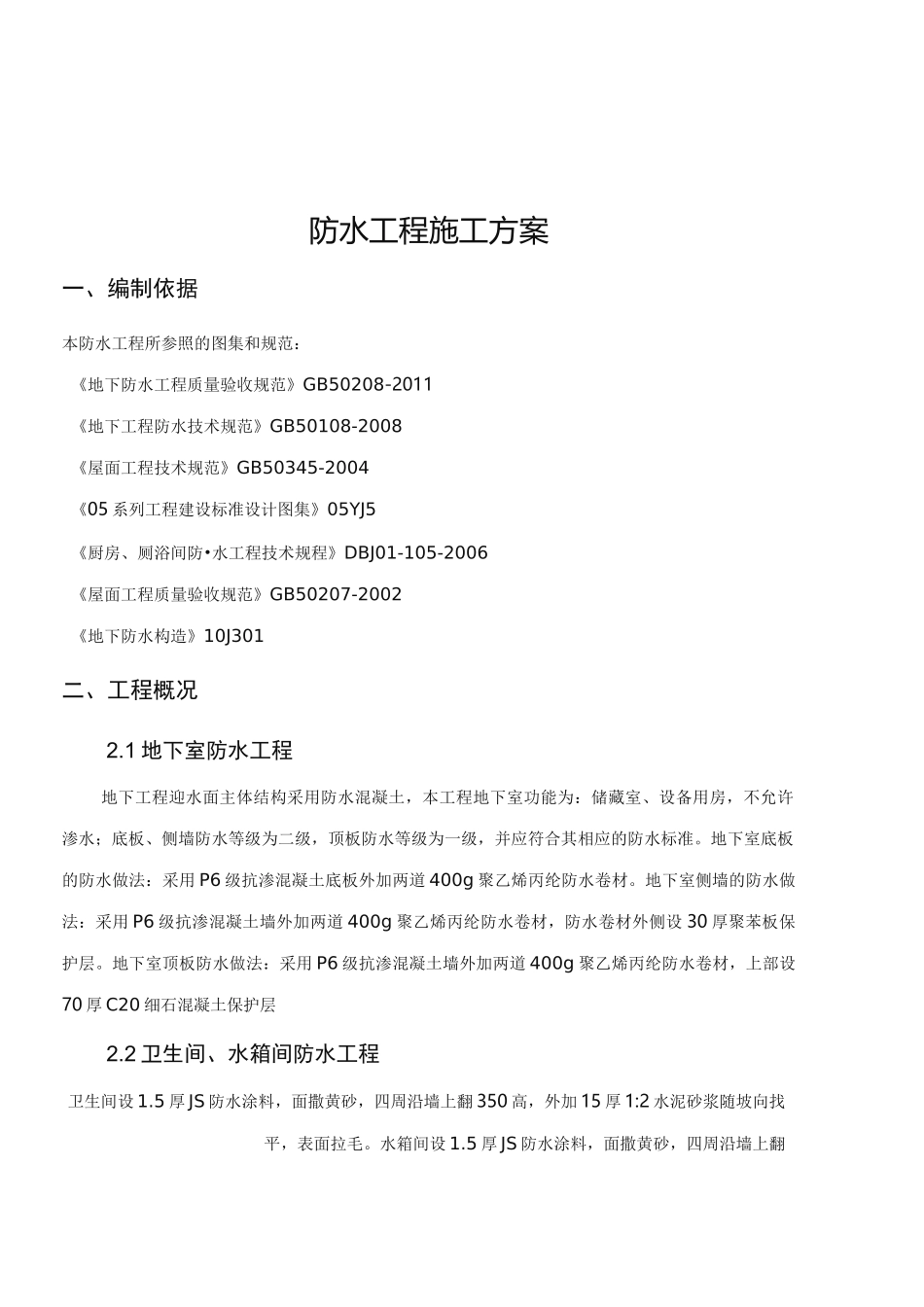

一、编制依据 2二、工程概况 2三、施工部署 3四、施工准备 3五、施工方法及工序 4六、质量要求及通病防治 14七、成品保护措施 15八、安全注意事项 16九、文明施工保证措施 17防水工程施工方案一、编制依据本防水工程所参照的图集和规范:《地下防水工程质量验收规范》GB50208-2011《地下工程防水技术规范》GB50108-2008《屋面工程技术规范》GB50345-2004《05 系列工程建设标准设计图集》05YJ5《厨房、厕浴间防•水工程技术规程》DBJ01-105-2006《屋面工程质量验收规范》GB50207-2002《地下防水构造》10J301二、工程概况2.1 地下室防水工程地下工程迎水面主体结构采用防水混凝土,本工程地下室功能为:储藏室、设备用房,不允许渗水;底板、侧墙防水等级为二级,顶板防水等级为一级,并应符合其相应的防水标准。地下室底板的防水做法:采用 P6 级抗渗混凝土底板外加两道 400g 聚乙烯丙纶防水卷材。地下室侧墙的防水做法:采用 P6 级抗渗混凝土墙外加两道 400g 聚乙烯丙纶防水卷材,防水卷材外侧设 30 厚聚苯板保护层。地下室顶板防水做法:采用 P6 级抗渗混凝土墙外加两道 400g 聚乙烯丙纶防水卷材,上部设70 厚 C20 细石混凝土保护层2.2 卫生间、水箱间防水工程卫生间设 1.5 厚 JS 防水涂料,面撒黄砂,四周沿墙上翻 350 高,外加 15 厚 1:2 水泥砂浆随坡向找平,表面拉毛。水箱间设 1.5 厚 JS 防水涂料,面撒黄砂,四周沿墙上翻350 高,外加 20 厚 1:2 水泥砂浆随坡向找平,表面抹光。2.3 屋面防水工程屋面防水等级为一级,防水层合理使用年限 15 年,本工程(住宅上人、不上人屋面)采用屋面 1-细石砼防水屋面做法:3mm 厚 SBS 防水卷材两道。三、施工部署3.1 地下室防水工程地下室防水施工计划在基础之前进行,采用外防法。此时处于冬春季节,砼刚性自防水施工时应考虑冬春钢筋混凝土施工的特点,做好施工准备和应急措施。3.2 厨房、卫生间防水工程室内厨房、卫生间等有水房间,地面选用 JS 涂膜涂料,涂膜厚度不小于 1.2mm。3.3 屋面防水工程主体屋面工程施工计划自主体及女儿墙浇筑拆模后施工,防水层施工时应选择晴朗天气施工。四、施工准备4.1 施工技术准备⑴ 组织有关人员学习防水工程施工规范和施工工艺,熟悉施工图纸。⑵ 针对工程特点,编写技术交底,提出材料计划。⑶ 熟悉质量标准。4.2 施工物资机具准备进场物资必须有合格的材质证明、出厂合格证和试验报告。做...
