生产管理中心电缆工程施工组织设计2024 年 10 月目 录第一章工程概况、施工方案与成品保护 第二章施工现场组织机构第三章质量目标、质量保证体系与技术组织措施第四章文明施工、防扬尘与环境措施第五章安全管理目标、安全保证体系与安全技术措施 第六章劳动力计划与主要施工机具设备第七章工期、施工进度计划和保证措施第八章与监理方、设计方与发包方的配合措施第九章计划、统计和信息管理编 制 说 明我公司本着确保工程质量,满足国家施工验收规,达到国家优良工程标准和国家电力公司“达标投产”的原则,在认真领悟和熟悉《施工图纸》、现场概况的基础上,编制本工程施工组织设计

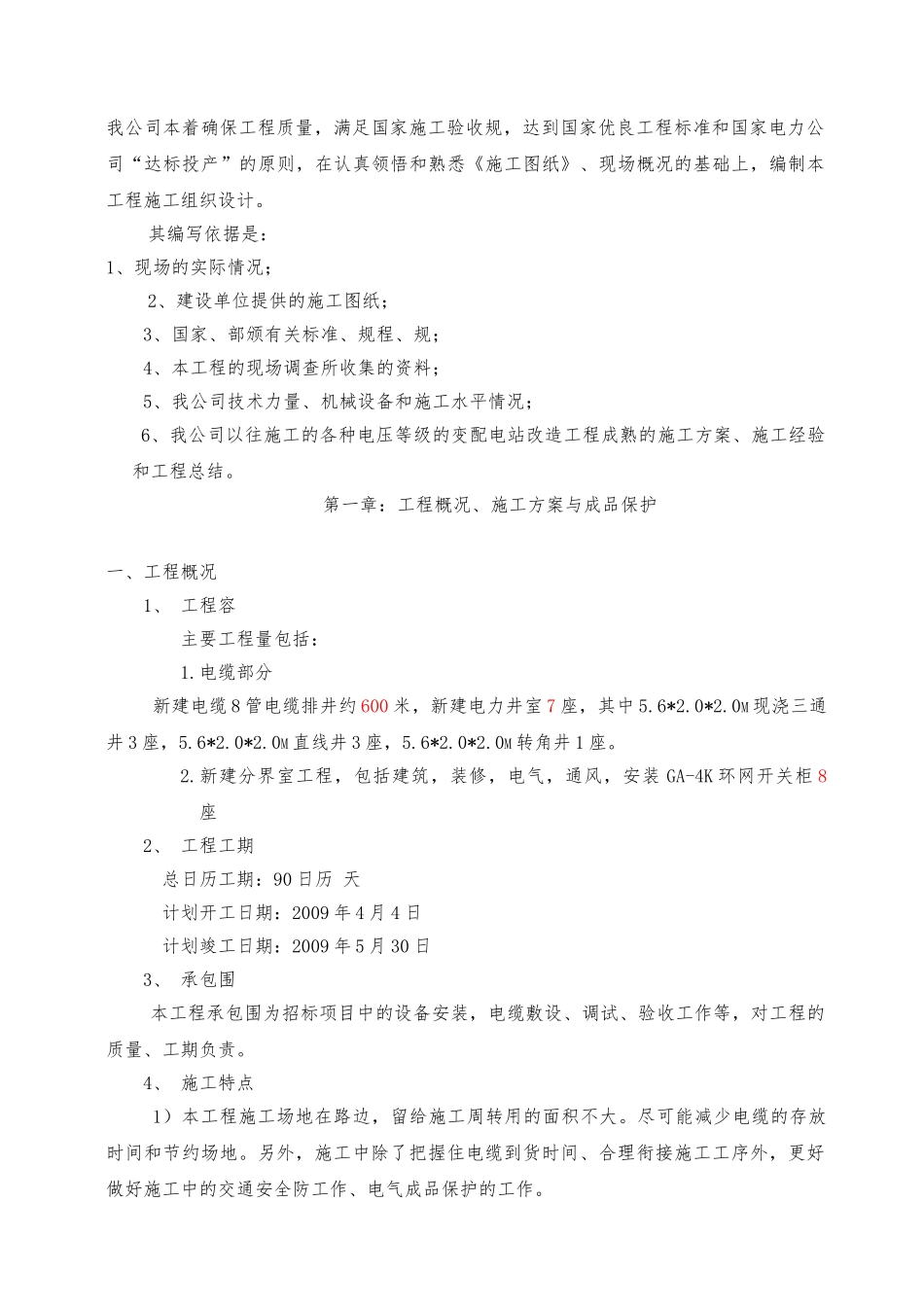

其编写依据是:1、现场的实际情况; 2、建设单位提供的施工图纸;3、国家、部颁有关标准、规程、规;4、本工程的现场调查所收集的资料;5、我公司技术力量、机械设备和施工水平情况;6、我公司以往施工的各种电压等级的变配电站改造工程成熟的施工方案、施工经验和工程总结
第一章:工程概况、施工方案与成品保护一、工程概况1、 工程容主要工程量包括:1
电缆部分新建电缆 8 管电缆排井约 600 米,新建电力井室 7 座,其中 5
0M 现浇三通井 3 座,5
0M 直线井 3 座,5
0M 转角井 1 座
新建分界室工程,包括建筑,装修,电气,通风,安装 GA-4K 环网开关柜 8座2、 工程工期 总日历工期:90 日历 天计划开工日期:2009 年 4 月 4 日计划竣工日期:2009 年 5 月 30 日3、 承包围本工程承包围为招标项目中的设备安装,电缆敷设、调试、验收工作等,对工程的质量、工期负责
4、 施工特点1)本工程施工场地在路边,留给施工周转用的面积不大
尽可能减少电缆的存放时间和节约场地
另外,施工中除了把握住电缆到货时间、合理衔接施工工序外,更好做好施工中的交通安全
