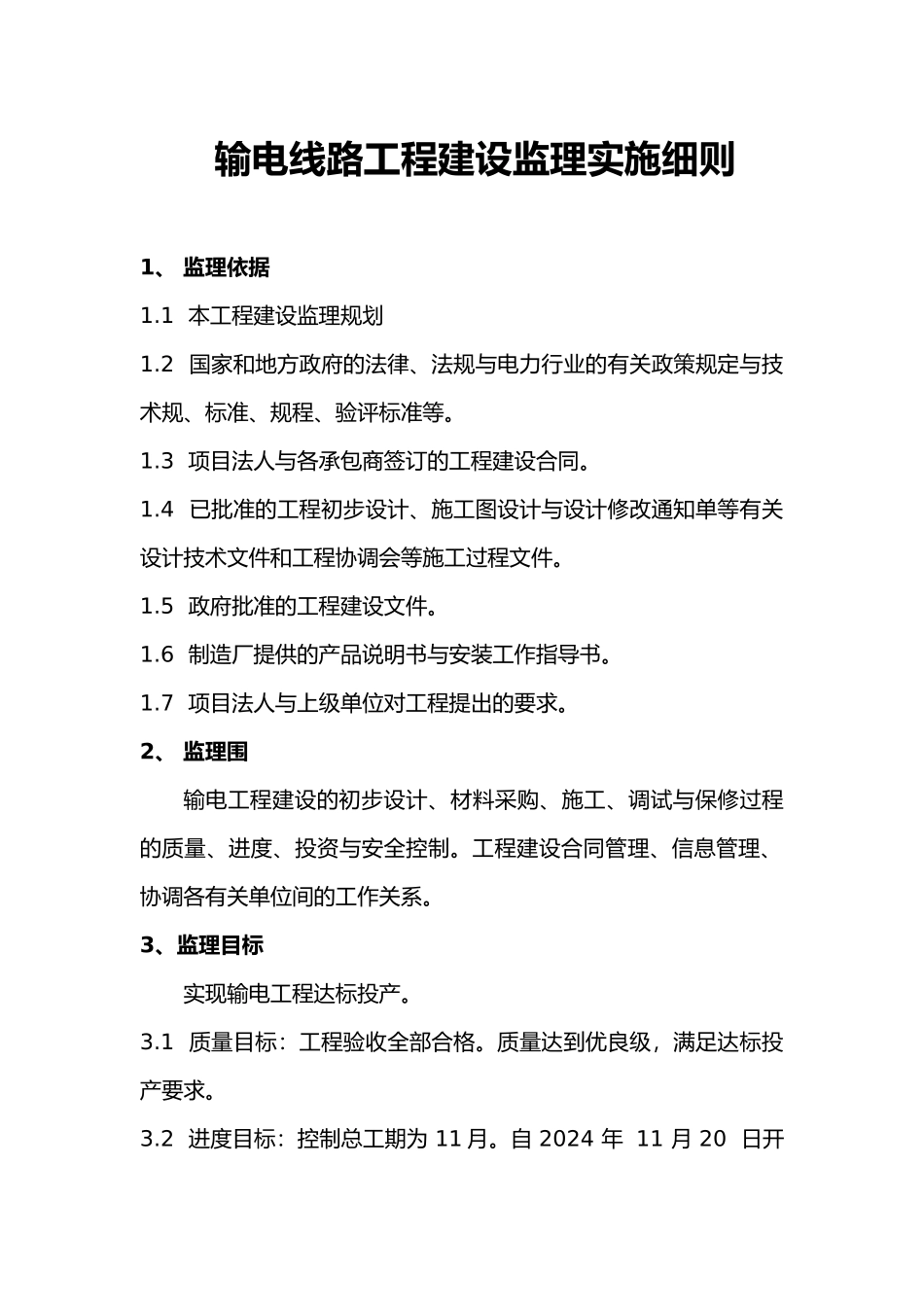

输电线路工程建设监理实施细则1、 监理依据1
1 本工程建设监理规划1
2 国家和地方政府的法律、法规与电力行业的有关政策规定与技术规、标准、规程、验评标准等
3 项目法人与各承包商签订的工程建设合同
4 已批准的工程初步设计、施工图设计与设计修改通知单等有关设计技术文件和工程协调会等施工过程文件
5 政府批准的工程建设文件
6 制造厂提供的产品说明书与安装工作指导书
7 项目法人与上级单位对工程提出的要求
2、 监理围输电工程建设的初步设计、材料采购、施工、调试与保修过程的质量、进度、投资与安全控制
工程建设合同管理、信息管理、协调各有关单位间的工作关系
3、监理目标实现输电工程达标投产
1 质量目标:工程验收全部合格
质量达到优良级,满足达标投产要求
2 进度目标:控制总工期为 11 月

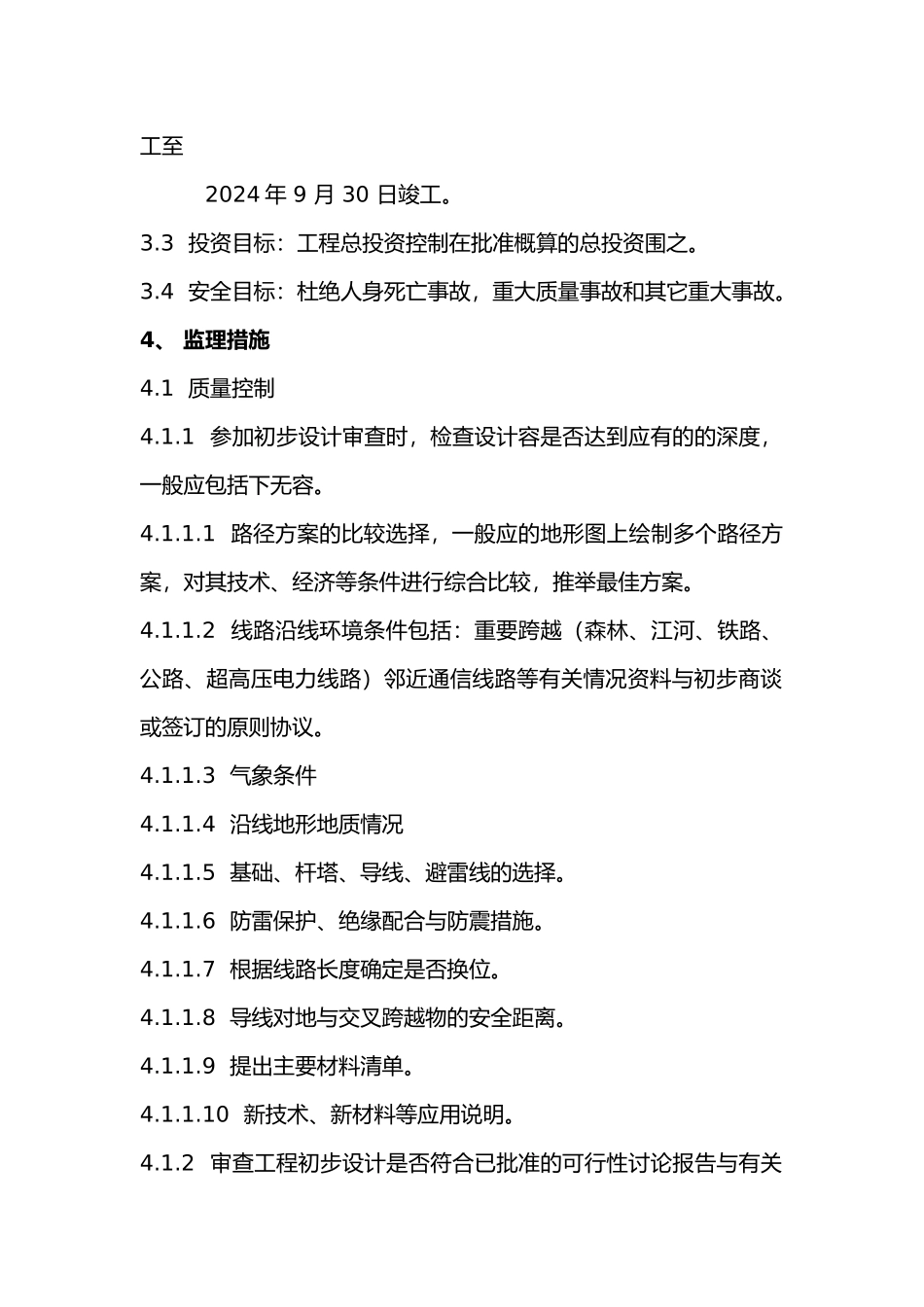

自 2024 年 11 月 20 日开工至2024 年 9 月 30 日竣工
3 投资目标:工程总投资控制在批准概算的总投资围之
4 安全目标:杜绝人身死亡事故,重大质量事故和其它重大事故
4、 监理措施4
1 质量控制4

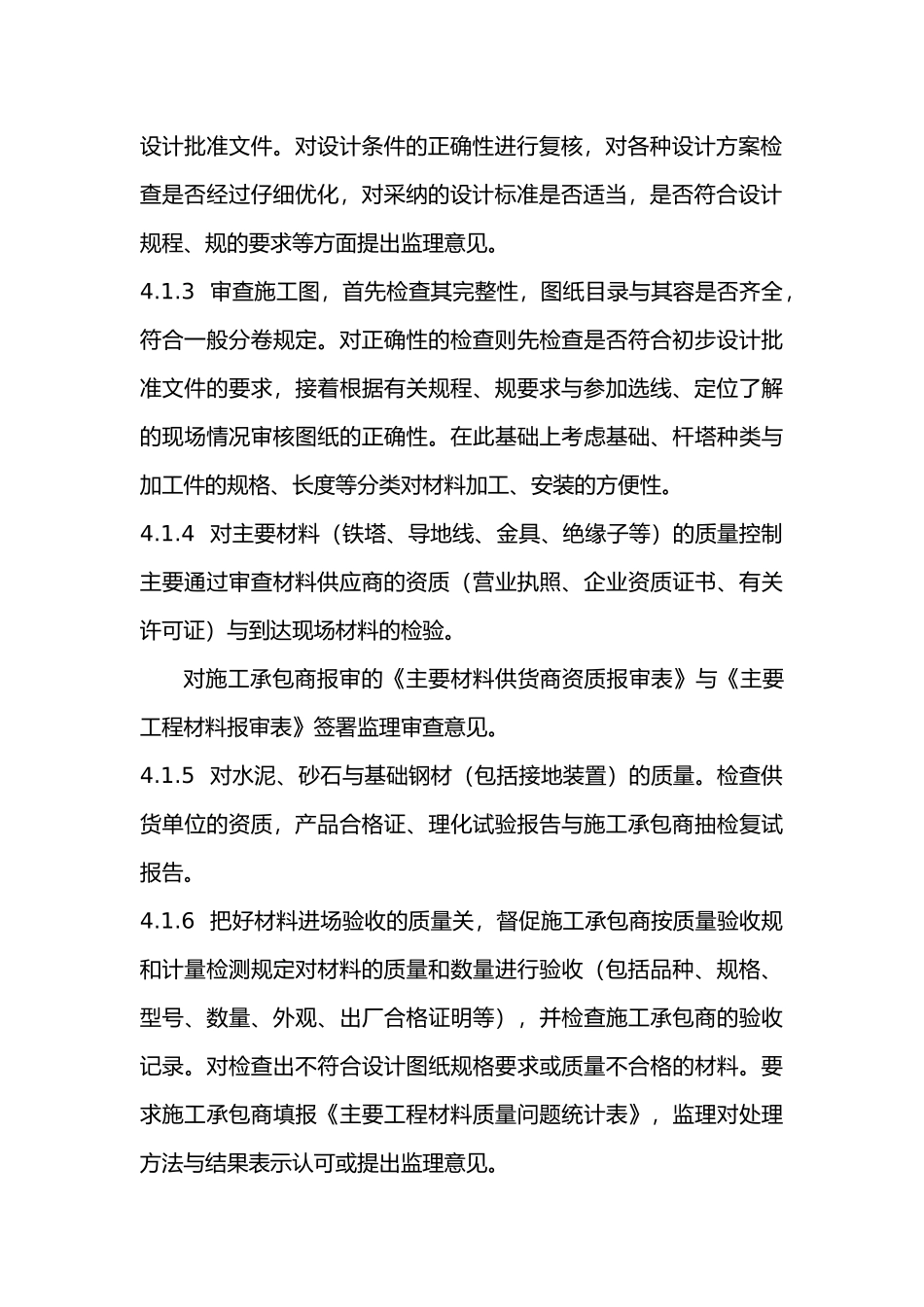

1 参加初步设计审查时,检查设计容是否达到应有的的深度,一般应包括下无容
1 路径方案的比较选择,一般应的地形图上绘制多个路径方案,对其技术、经济等条件进行综合比较,推举最佳方案
2 线路沿线环境条件包括:重要跨越(森林、江河、铁路、公路、超高压电力线路)邻近通信线路等有关情况资料与初步商谈或签订的原则协议
3 气象条件4
4 沿线地形地质情况4
5 基础、杆塔、导线、避雷线的选择
6 防雷保护、绝缘配合与防震措施
7 根据线路长度确定是否换位
8 导线对地与交叉跨越物的安全距离
9 提出主要材料清单
10 新技术、
