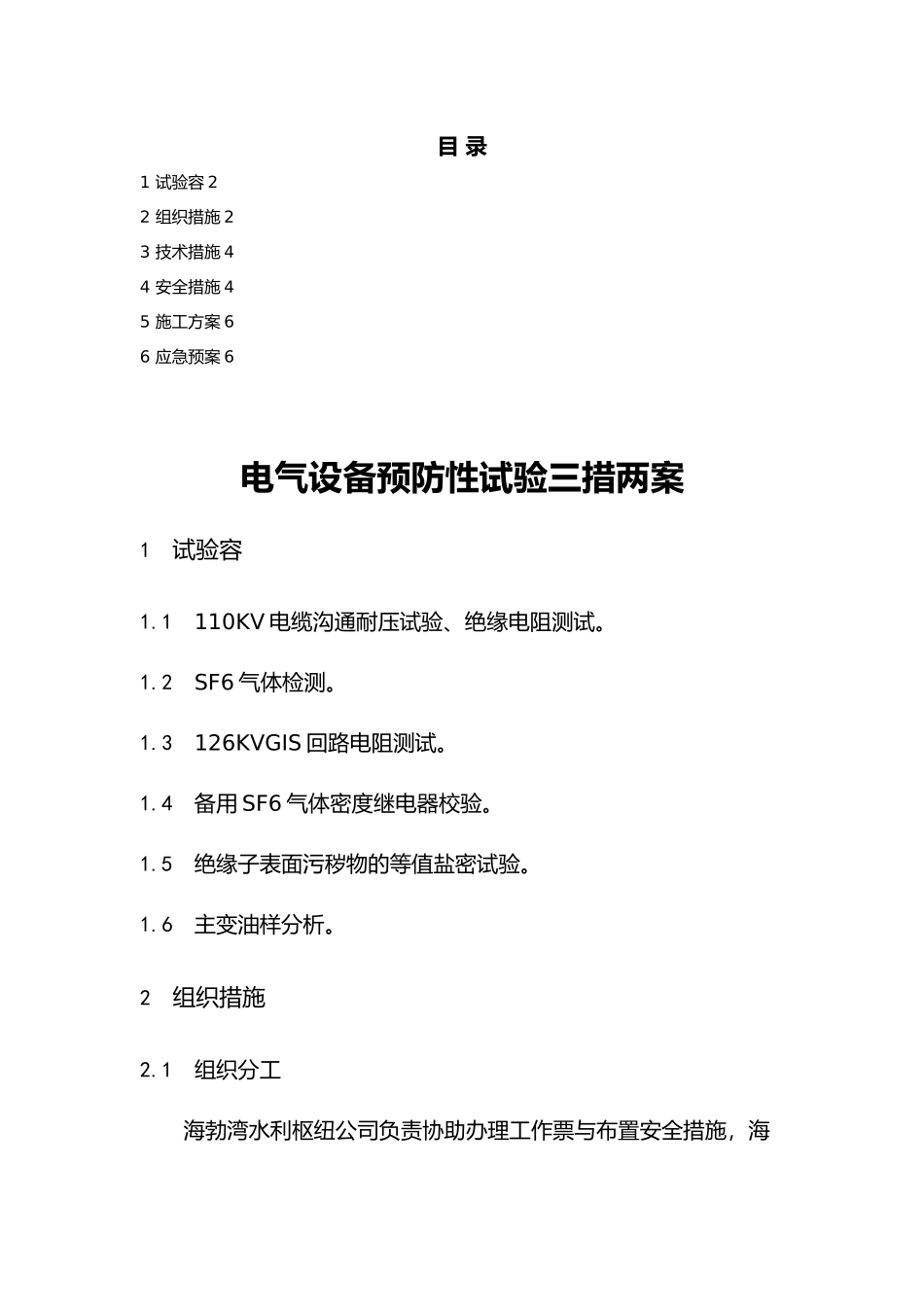

目 录1 试验容 22 组织措施 23 技术措施 44 安全措施 45 施工方案 66 应急预案 6电气设备预防性试验三措两案1 试验容1.1 110KV 电缆沟通耐压试验、绝缘电阻测试。1.2 SF6 气体检测。1.3 126KVGIS 回路电阻测试。1.4 备用 SF6 气体密度继电器校验。1.5 绝缘子表面污秽物的等值盐密试验。1.6 主变油样分析。2 组织措施2.1 组织分工海勃湾水利枢纽公司负责协助办理工作票与布置安全措施,海金公司负责现场安全施工。2.2 施工组织机构组 长:郭勇组 员:许多辉、王永功、郭勇、王庚、王海波、湘亭、乔海军、宁、蒙皓、郭晧琛、齐宇航、赛、周青青、白艳梅2.3 海金公司人员分工1) 总负责人:郭勇职责:负责施工组织协调,对潜水作业现场安全施工全面负责。2) 安全监督负责人:王庚职责:负责清理检查作业全过程安全监督。3) 技术负责人:白艳梅职责:负责施工安全技术措施与施工方案的审核,进行现场技术交底。4) 工作负责人:郭勇职责:负责施工现场清理检查作业,保证清理检查任务安全保质完成。2.4 施工现场组织1) 工程项目实行专人负责制,对本工程的安全、技术、质量、工期、文明施工全面负责。2) 确定安全、技术、质量负责人,在工作中严格执行安全、技术、质量的监督、检查。3) 项目负责人每天对施工现场的安全、进度情况进行跟踪检查,发现问题要与时整改,合理调配人员,优化施工程序,确保工程项目如期完工。4) 工作前,工作负责人提前办理工作票。5) 安全措施布置完毕后,工作许可人会同工作负责人到现场检查确认安全措施。6) 开工前,工作负责人应向工作班成员交待工作容、人员分工、现场安全措施,进行危险点告知,并履行确认手续,工作班方可开始工作。工作负责人应始终在工作现场,对工作班人员的安全仔细监护,与时纠正不安全的行为。7) 工作负责人因故离开工作现场时,应指定能胜任工作的人员临时代替,进行工作交接,并告知项目负责人和本工作组成员。8) 全部工作完毕后,工作班应清扫、整理现场。工作负责人应先周密地检查现场,清点人员,待全体工作人员撤离工作地点后,再向运行人员交待所修项目、发现的问题、试验结果和存在问题等,并与运行人员共同检查设备状况、状态,有无遗留物件,是否清洁等。经双方签名后,工作终结。9) 施工现场文明生产管理执行海勃湾水利枢纽公司《文明生产管理规定》,施工现场做到材料、工具摆放整齐。3 技术措施3.1 110kV 河大线路由“运行”转为...
