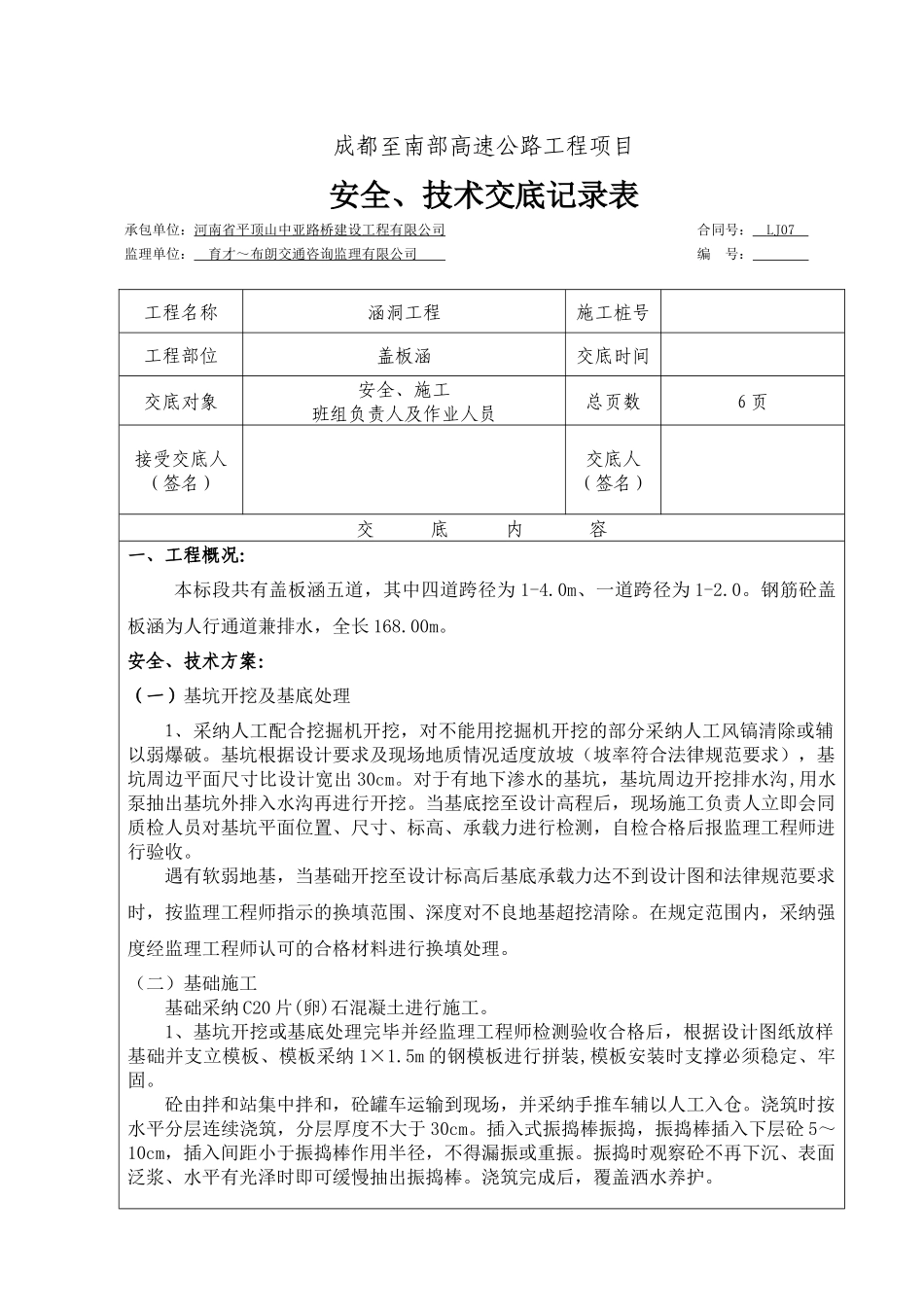

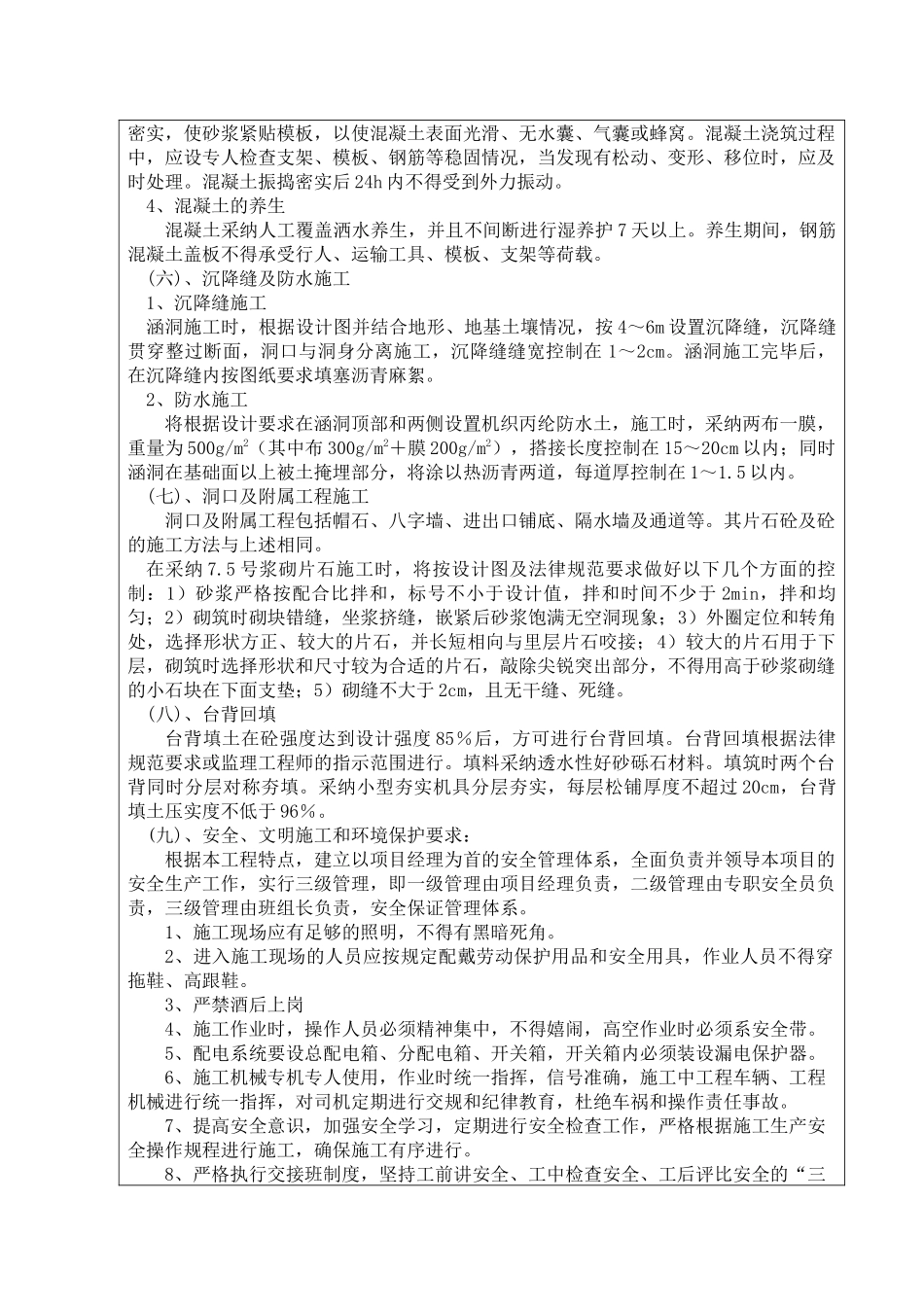

成都至南部高速公路工程项目安全、技术交底记录表承包单位:河南省平顶山中亚路桥建设工程有限公司 合同号: LJ07 监理单位: 育才~布朗交通咨询监理有限公司 编 号: 工程名称涵洞工程施工桩号工程部位盖板涵交底时间 交底对象安全、施工班组负责人及作业人员总页数6 页 接受交底人(签名)交底人(签名) 交 底 内 容一、工程概况:本标段共有盖板涵五道,其中四道跨径为 1-4.0m、一道跨径为 1-2.0。钢筋砼盖板涵为人行通道兼排水,全长 168.00m。安全、技术方案:(一)基坑开挖及基底处理1、采纳人工配合挖掘机开挖,对不能用挖掘机开挖的部分采纳人工风镐清除或辅以弱爆破。基坑根据设计要求及现场地质情况适度放坡(坡率符合法律规范要求),基坑周边平面尺寸比设计宽出 30cm。对于有地下渗水的基坑,基坑周边开挖排水沟,用水泵抽出基坑外排入水沟再进行开挖。当基底挖至设计高程后,现场施工负责人立即会同质检人员对基坑平面位置、尺寸、标高、承载力进行检测,自检合格后报监理工程师进行验收。遇有软弱地基,当基础开挖至设计标高后基底承载力达不到设计图和法律规范要求时,按监理工程师指示的换填范围、深度对不良地基超挖清除。在规定范围内,采纳强度经监理工程师认可的合格材料进行换填处理。(二)基础施工基础采纳 C20 片(卵)石混凝土进行施工。1、基坑开挖或基底处理完毕并经监理工程师检测验收合格后,根据设计图纸放样基础并支立模板、模板采纳 1×1.5m 的钢模板进行拼装,模板安装时支撑必须稳定、牢固。砼由拌和站集中拌和,砼罐车运输到现场,并采纳手推车辅以人工入仓。浇筑时按水平分层连续浇筑,分层厚度不大于 30cm。插入式振捣棒振捣,振捣棒插入下层砼 5~10cm,插入间距小于振捣棒作用半径,不得漏振或重振。振捣时观察砼不再下沉、表面泛浆、水平有光泽时即可缓慢抽出振捣棒。浇筑完成后,覆盖洒水养护。施工时,填充片石数量不超过混凝土体积的 25%,片石厚度不小于 150mm,片石的抗压强度不低于 30Mpa,片石应均匀放置于刚浇筑的混凝土上,其净距不小于 100mm,片石表面离开其作业表面距离不得小于 150mm,片石使用前应清扫、冲洗洁净。(三)、涵底铺砌基础施工完毕并经检验合后,开始进行涵底铺砌,涵底铺砌采纳 C15 片(卵)石砼进行施工,其片石砼施工方法与基础相同。(四)、涵台施工涵台施工采纳现浇 C20 片(卵)石砼,涵洞基础的沉降缝作为涵台砼浇筑的施工分缝。模板采纳拼...
