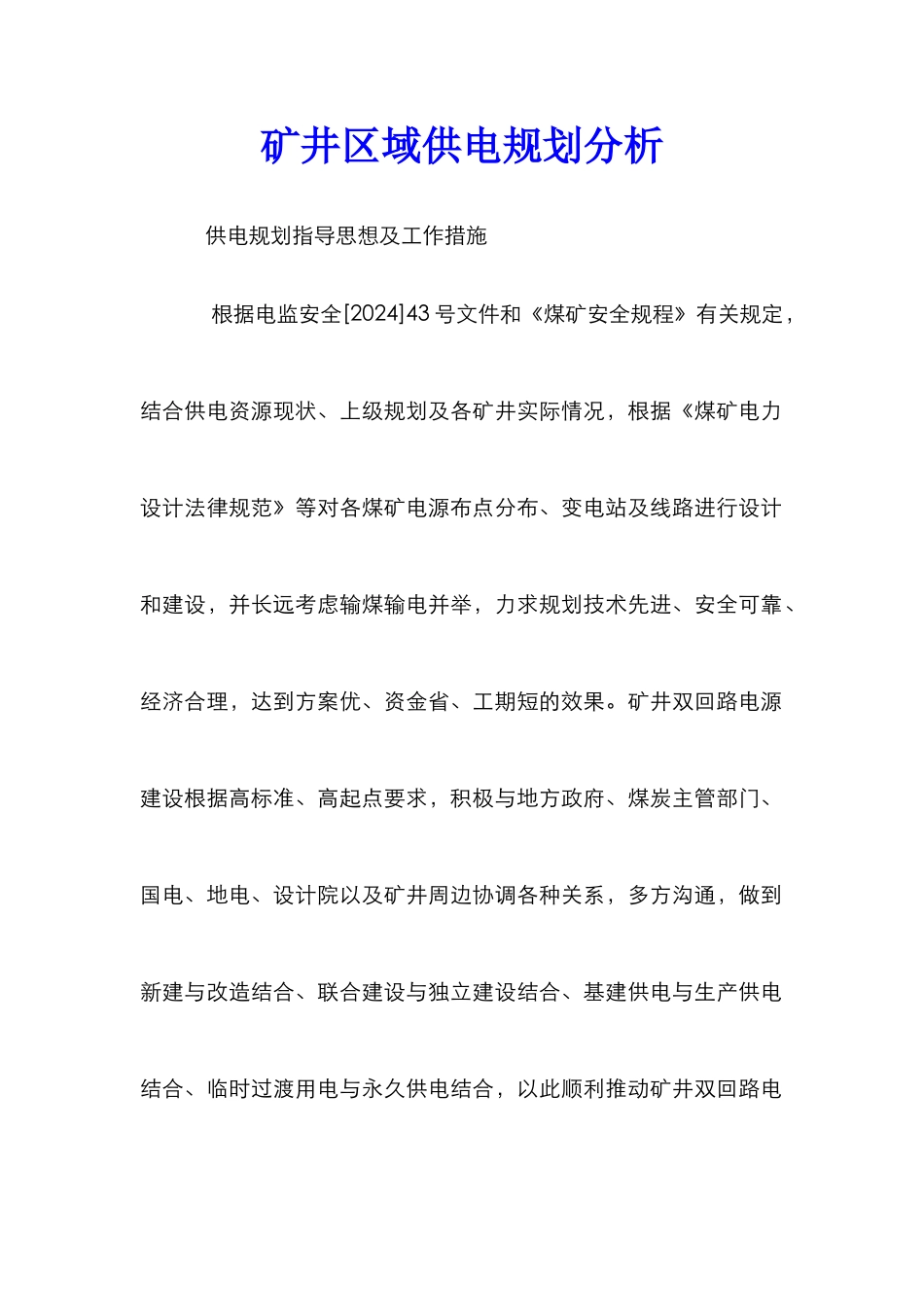

矿井区域供电规划分析 供电规划指导思想及工作措施 根据电监安全[2024]43 号文件和《煤矿安全规程》有关规定,结合供电资源现状、上级规划及各矿井实际情况,根据《煤矿电力设计法律规范》等对各煤矿电源布点分布、变电站及线路进行设计和建设,并长远考虑输煤输电并举,力求规划技术先进、安全可靠、经济合理,达到方案优、资金省、工期短的效果。矿井双回路电源建设根据高标准、高起点要求,积极与地方政府、煤炭主管部门、国电、地电、设计院以及矿井周边协调各种关系,多方沟通,做到新建与改造结合、联合建设与独立建设结合、基建供电与生产供电结合、临时过渡用电与永久供电结合,以此顺利推动矿井双回路电源建设工作。优先采纳 GIS 气体绝缘组合开关柜及 KYN 系列开关柜,提高装备水平。系统继电保护全部采纳数字综合自动化保护系统,有效降低煤矿供电事故对电网冲击,提高煤矿电网的供电可靠性。全部采纳数字化智能化二次设备,大幅减少二次电缆及触点式继电器的使用,提高保护动作的灵敏性和可靠性;提高通讯速度,加大通讯数字容量。2.3.4 统一 6185 通讯规约,避开规约转换或不兼容的问题。 结合实际情况灵活处理供电建设和改造中的具体问题 昊锦塬煤业(300 万吨/年)和昊锦塬煤业(180 万吨/年)在蒲县境内相邻,设计新建昊锦塬 110KV 变电站作为两矿生产供电。该项目技术方案已经通过审批,因其电源设计取自现有的刁口110kv 变电站和拟建的蒲县 220kv 变电站(其项目还处于初设阶段),所以接入系统无法审批,按正常程序昊锦塬 110KV 变电站还不能进行建设。经多方论证,由于两矿计划在 2024 年下半年投产,如不尽快建设,无法及时满足两矿生产用电。考虑到拟建蒲县220kv 变电站的预见性以及现有可利用的刁口 110kv 变电站,决定提前建设昊锦塬 110KV 变电站和刁口 110kv 变电站供电线路,以确保新增一回可靠电源。将 35KV 线路临时接入 10KV 电压降压运行原因同富新煤业基建负荷为 1800kw,设计生产负荷为 6500kw。矿井原有一趟专线 829 线路(10Kv,LGJ-95mm2)引自管头变电站,为单电源供电。由于同富新 35Kv 变电站估计 2024 年 5 月才能建成投 入 使 用 , 目 前 东 团 — — — 同 富 新 35Kv 架 空 线 路 已 建 成(10.1Km,LGJ-240mm2),因此考虑将该架空线路临时以 10kv降压运行作为矿井二回供电,以满足矿井基建期间安全供电需求。高压架空输电线路一...
