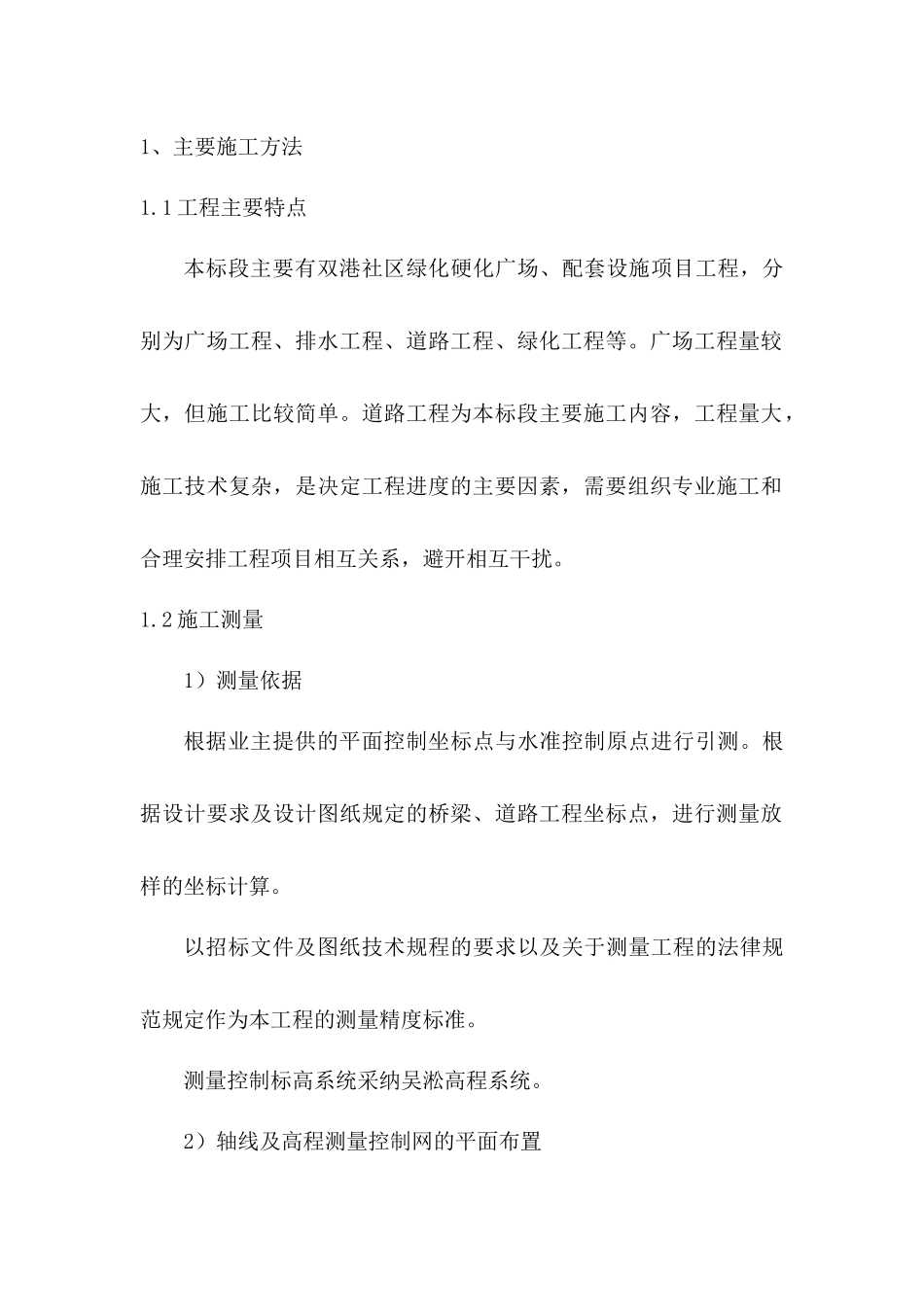

社区绿化硬化广场目录1、主要施工方法2、拟投入的主要物资计划3、拟投入的主要施工机械设备情况4、劳动力安排计划5、确保工程质量的技术组织措施6、确保安全生产的技术组织措施7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工总进度表或施工网络图10、施工总平面布置图1、主要施工方法1
1 工程主要特点本标段主要有双港社区绿化硬化广场、配套设施项目工程,分别为广场工程、排水工程、道路工程、绿化工程等
广场工程量较大,但施工比较简单
道路工程为本标段主要施工内容,工程量大,施工技术复杂,是决定工程进度的主要因素,需要组织专业施工和合理安排工程项目相互关系,避开相互干扰
2 施工测量1)测量依据根据业主提供的平面控制坐标点与水准控制原点进行引测
根据设计要求及设计图纸规定的桥梁、道路工程坐标点,进行测量放样的坐标计算
以招标文件及图纸技术规程的要求以及关于测量工程的法律规范规定作为本工程的测量精度标准
测量控制标高系统采纳吴淞高程系统
2)轴线及高程测量控制网的平面布置在工程两侧沿线每间隔 150m 布置一个测量控制网点,轴线定位(坐标)点与高程测量控制点合用
控制点沿工程中心线两侧交错间隔布置,形成多个封闭三角形控制体系
控制点采纳不锈钢钢钎预埋在混凝土墩中,标明点位号、坐标点及高程数据
混凝土墩埋入土中至少 0
8m,保证过程中不松动、位移
不用时,钢钎用铁盒盖严进行保护
控制点间距宜在 300m 以内,空导点处设置角铁支架,做为仪器的固定式脚架(高度同仪器脚架),同时,在角铁支架拧上标杆后可以做为方向后视点
在接管施工场地以后应立即对永久性标桩进行检查,并将遗失的标桩在 14 天通知监理工程师,对工程的测量必须编制专门的测量施工组织设计
3)平面控制方法(1)首先,采纳 TC1700 全站仪对业主提供的坐标基桩进行复测,并将复测结果呈送业主、监理和设计,以便确
