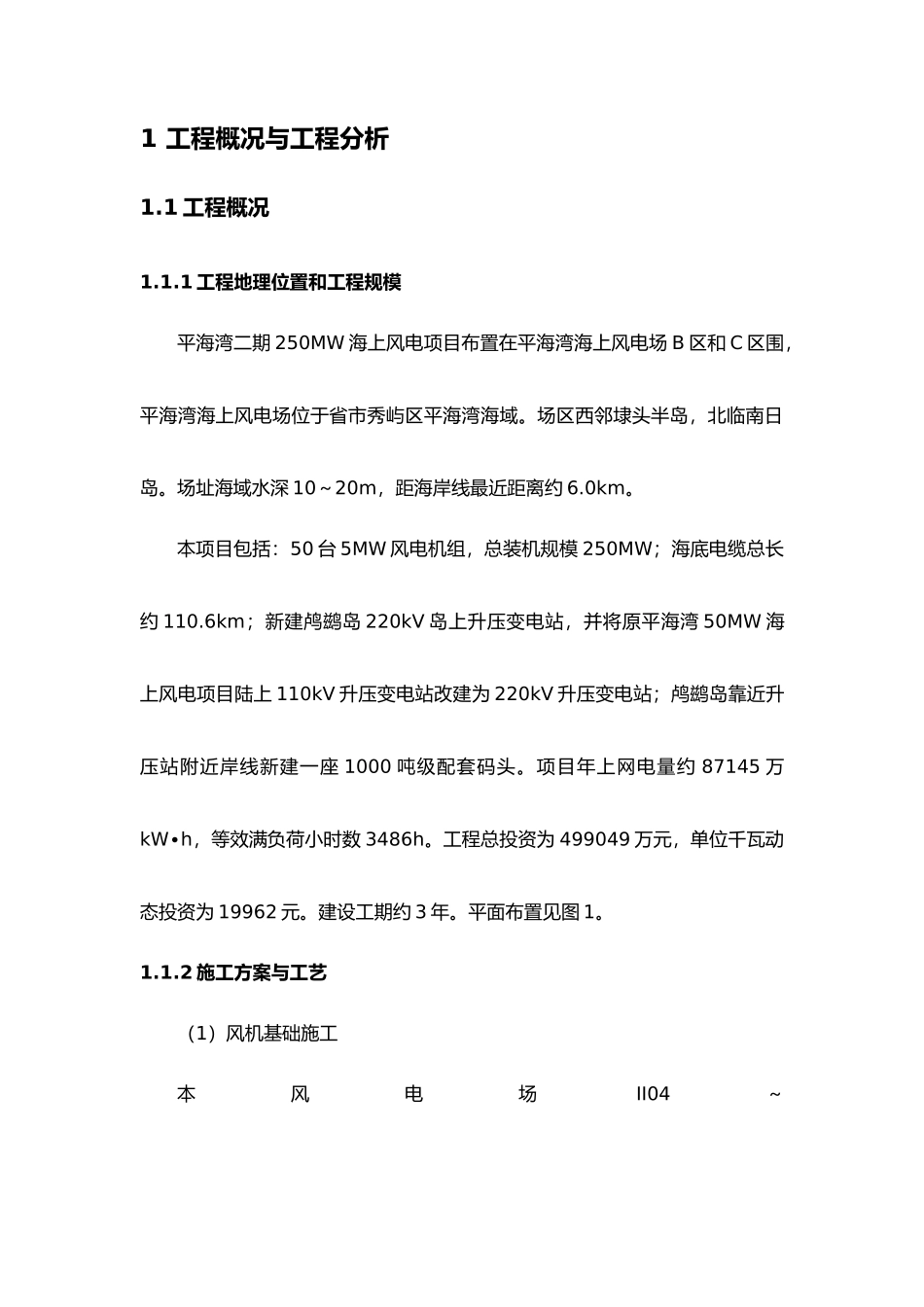

平海湾二期 250MW 海上风电项目海洋环境影响报告书简本建设单位:中闽海上风电环境影响评价机构:国家海洋局第三海洋讨论所2024 年 10 月1 工程概况与工程分析1
1 工程概况1
1 工程地理位置和工程规模平海湾二期 250MW 海上风电项目布置在平海湾海上风电场 B 区和 C 区围,平海湾海上风电场位于省市秀屿区平海湾海域
场区西邻埭头半岛,北临南日岛
场址海域水深 10~20m,距海岸线最近距离约 6
本项目包括:50 台 5MW 风电机组,总装机规模 250MW;海底电缆总长约 110
6km;新建鸬鹚岛 220kV 岛上升压变电站,并将原平海湾 50MW 海上风电项目陆上 110kV 升压变电站改建为 220kV 升压变电站;鸬鹚岛靠近升压站附近岸线新建一座 1000 吨级配套码头
项目年上网电量约 87145 万kW∙h,等效满负荷小时数 3486h
工程总投资为 499049 万元,单位千瓦动态投资为 19962 元
建设工期约 3 年
平面布置见图 1
2 施工方案与工艺(1)风机基础施工本风电场II04~II06、II13~II14、II20、II32~II33、II39、II44~II45、II49~II50 等 13 台风 机 基 础 拟 采 纳 外 插 式 导 管 架 基 础
本 风 电 场 II01 ~II03、II07~II12、II15~II19、II21~II31、II34~II38、II40~II43、II46~II48 等 37 台基础拟采纳高桩承台基础
风机基础施工主要工序为:打桩船定位→打桩船立桩→施打钢管桩→钢管桩嵌岩→基础平台施工
(2)海底电缆铺设施工根据电缆敷设区域海洋环境的不同,可将电缆敷设区分为以下两个主要区域进行:①水深 4m 以的近岸段采纳浮法铺缆
水下先预挖缆沟,采纳水陆两用挖掘机开挖
