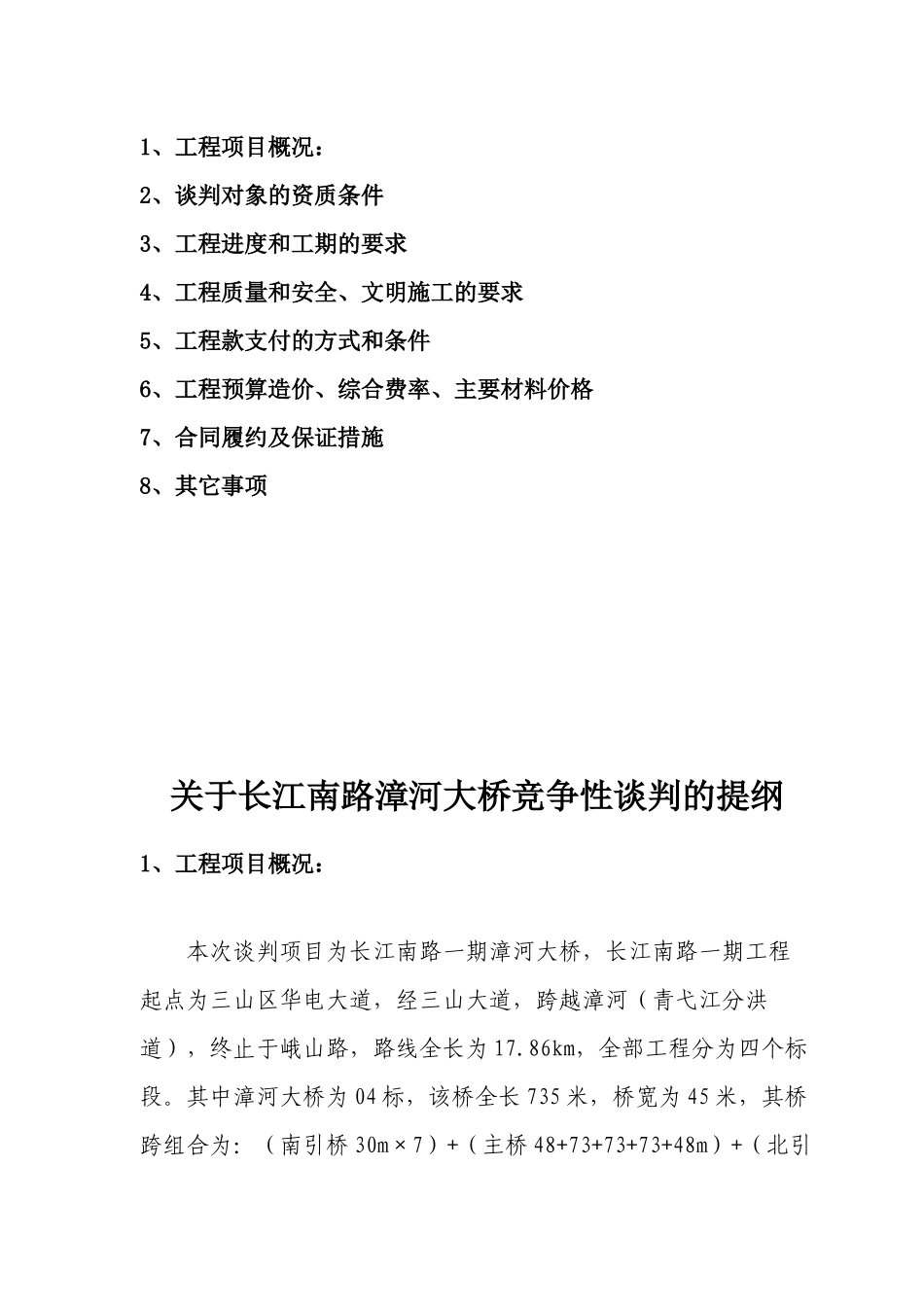

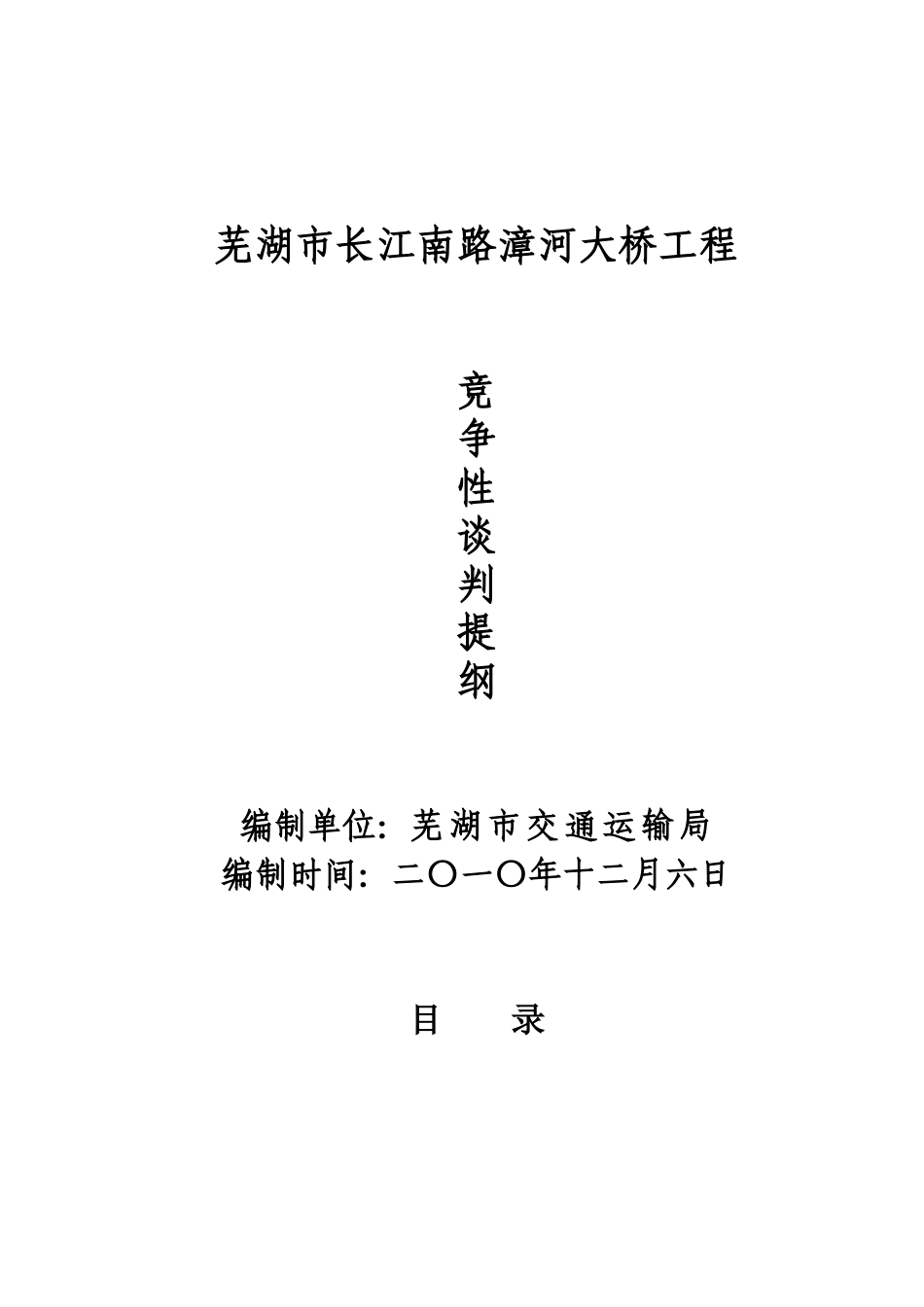

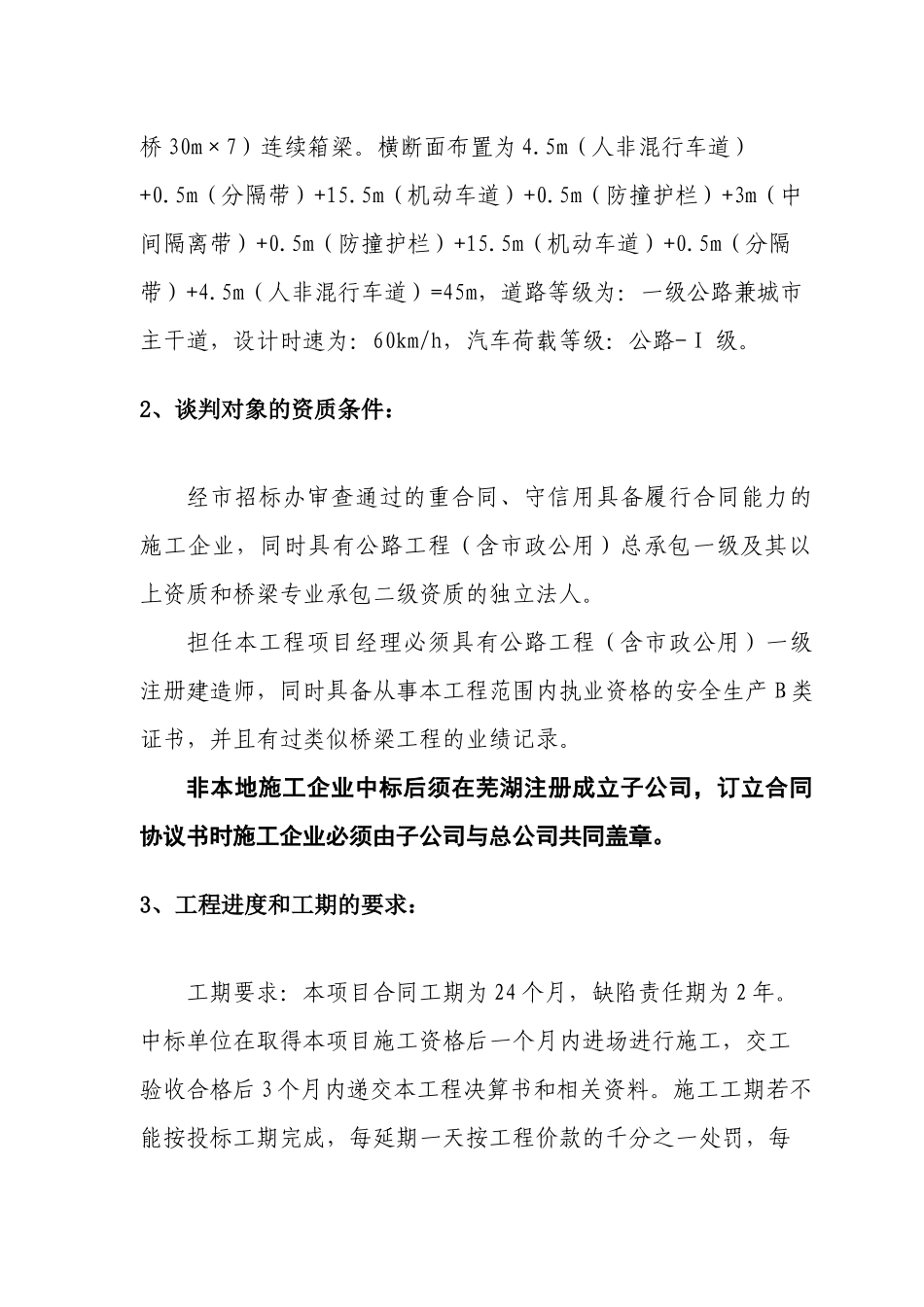

芜湖市长江南路漳河大桥工程竞争性谈判提纲编制单位:芜湖市交通运输局编制时间:二〇一〇年十二月六日目 录1、工程项目概况: 2、谈判对象的资质条件3、工程进度和工期的要求4、工程质量和安全、文明施工的要求5、工程款支付的方式和条件6、工程预算造价、综合费率、主要材料价格7、合同履约及保证措施8、其它事项关于长江南路漳河大桥竞争性谈判的提纲1、工程项目概况:本次谈判项目为长江南路一期漳河大桥,长江南路一期工程起点为三山区华电大道,经三山大道,跨越漳河(青弋江分洪道),终止于峨山路,路线全长为 17.86km,全部工程分为四个标段。其中漳河大桥为 04 标,该桥全长 735 米,桥宽为 45 米,其桥跨组合为:(南引桥 30m×7)+(主桥 48+73+73+73+48m)+(北引桥 30m×7)连续箱梁。横断面布置为 4.5m(人非混行车道)+0.5m(分隔带)+15.5m(机动车道)+0.5m(防撞护栏)+3m(中间隔离带)+0.5m(防撞护栏)+15.5m(机动车道)+0.5m(分隔带)+4.5m(人非混行车道)=45m,道路等级为:一级公路兼城市主干道,设计时速为:60km/h,汽车荷载等级:公路-Ⅰ 级。2、谈判对象的资质条件:经市招标办审查通过的重合同、守信用具备履行合同能力的施工企业,同时具有公路工程(含市政公用)总承包一级及其以上资质和桥梁专业承包二级资质的独立法人。担任本工程项目经理必须具有公路工程(含市政公用)一级注册建造师,同时具备从事本工程范围内执业资格的安全生产 B 类证书,并且有过类似桥梁工程的业绩记录。非本地施工企业中标后须在芜湖注册成立子公司,订立合同协议书时施工企业必须由子公司与总公司共同盖章。3、工程进度和工期的要求:工期要求:本项目合同工期为 24 个月,缺陷责任期为 2 年。中标单位在取得本项目施工资格后一个月内进场进行施工,交工验收合格后 3 个月内递交本工程决算书和相关资料。施工工期若不能按投标工期完成,每延期一天按工程价款的千分之一处罚,每提前一天按工程价款的万分之五奖励,延期罚款和奖励最高限额为合同价款的 5 %。工程开工后施工企业必须在施工现场设立工程告示牌、工期倒计时牌。进度要求:施工企业对比经建设单位批准的月度节点形象进度制定月工程进度计划,在对施工企业进行月进度计划考核时,若不能按进度计划完成,则罚当月进度款 5.0 万元,累计罚款三次将终止合同并清退出场;原已施工合格的工程量部分结算和费用支付,按有关规定和双方的约定办理,...
