312 国道 346 国道龙潭港至绕越高速公路段改扩建工程沟塘清淤回填施工案312 国道、346 国道龙潭港至绕越高速公路段改扩建工程投资建设项目 SG-1 标段项目经理部二 O—六年五月word

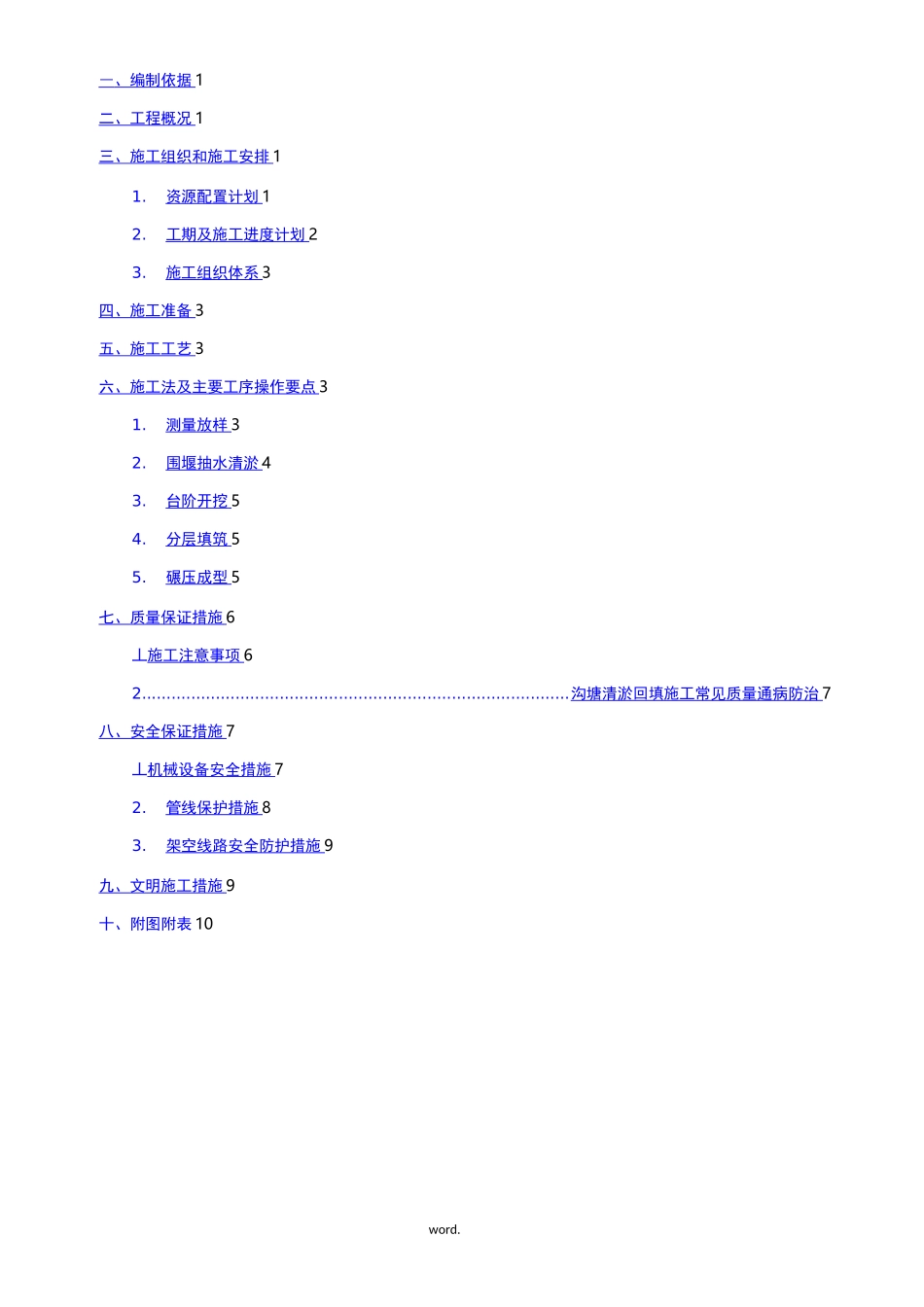

― 、编制依据 1二、工程概况 1三、施工组织和施工安排 11
资源配置计划 12
工期及施工进度计划 23
施工组织体系 3四、施工准备 3五、施工工艺 3六、施工法及主要工序操作要点 31
测量放样 32
围堰抽水清淤 43
台阶开挖 54
分层填筑 55
碾压成型 5七、质量保证措施 6丄施工注意事项 62
沟塘清淤回填施工常见质量通病防治 7八、安全保证措施 7丄机械设备安全措施 72
管线保护措施 83
架空线路安全防护措施 9九、文明施工措施 9十、附图附表 10word

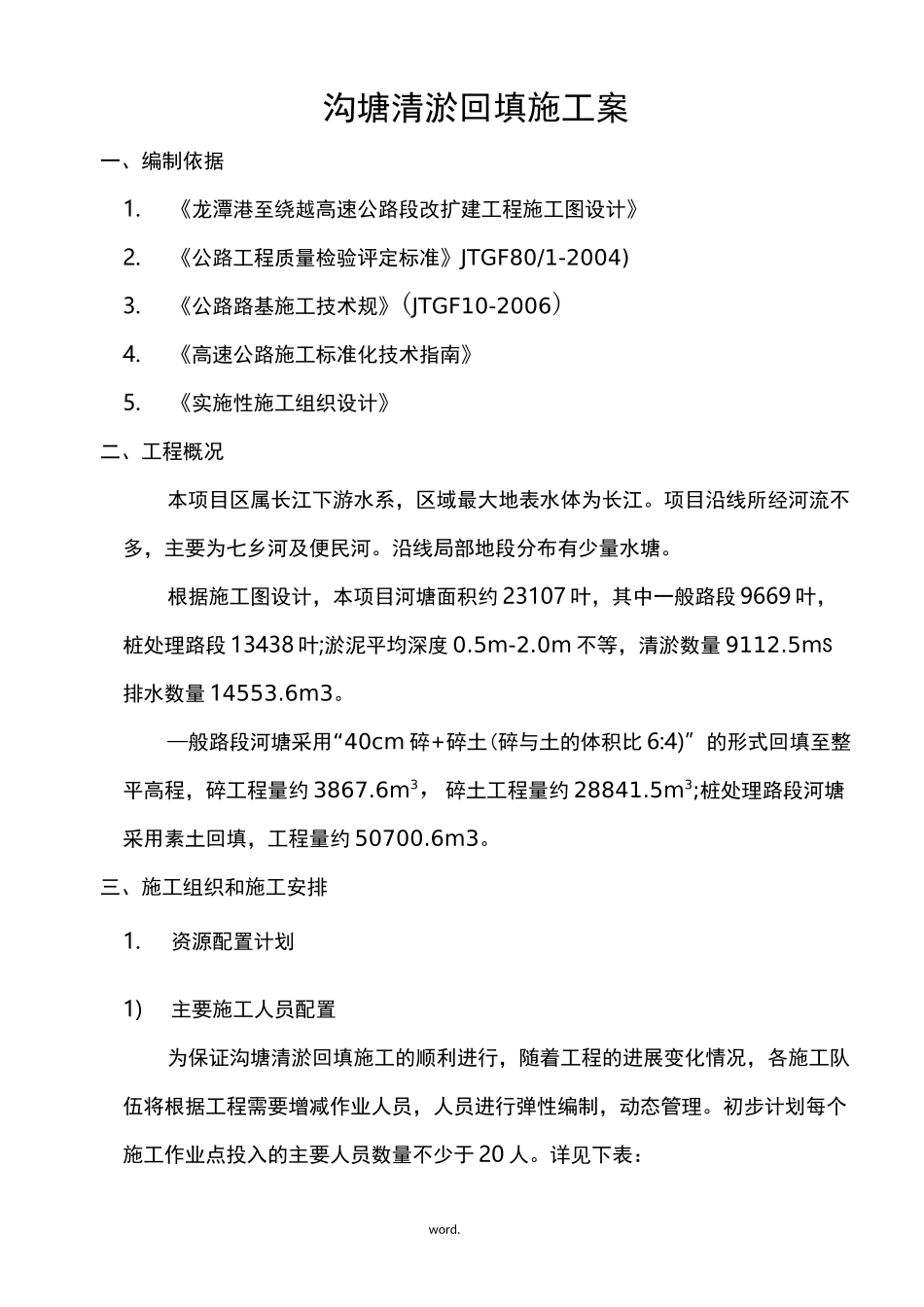

沟塘清淤回填施工案一、编制依据1
《龙潭港至绕越高速公路段改扩建工程施工图设计》2
《公路工程质量检验评定标准》JTGF80/1-2004)3
《公路路基施工技术规》(JTGF10-2006)4
《高速公路施工标准化技术指南》5
《实施性施工组织设计》二、工程概况本项目区属长江下游水系,区域最大地表水体为长江
项目沿线所经河流不多,主要为七乡河及便民河
沿线局部地段分布有少量水塘
根据施工图设计,本项目河塘面积约 23107 叶,其中一般路段 9669 叶,桩处理路段 13438 叶;淤泥平均深度 0
0m 不等,清淤数量 9112
5mS排水数量 14553
—般路段河塘采用“40cm 碎+碎土(碎与土的体积比 6:4)”的形式回填至整平高程,碎工程量约 3867
6m3,碎土工程量约 28841
