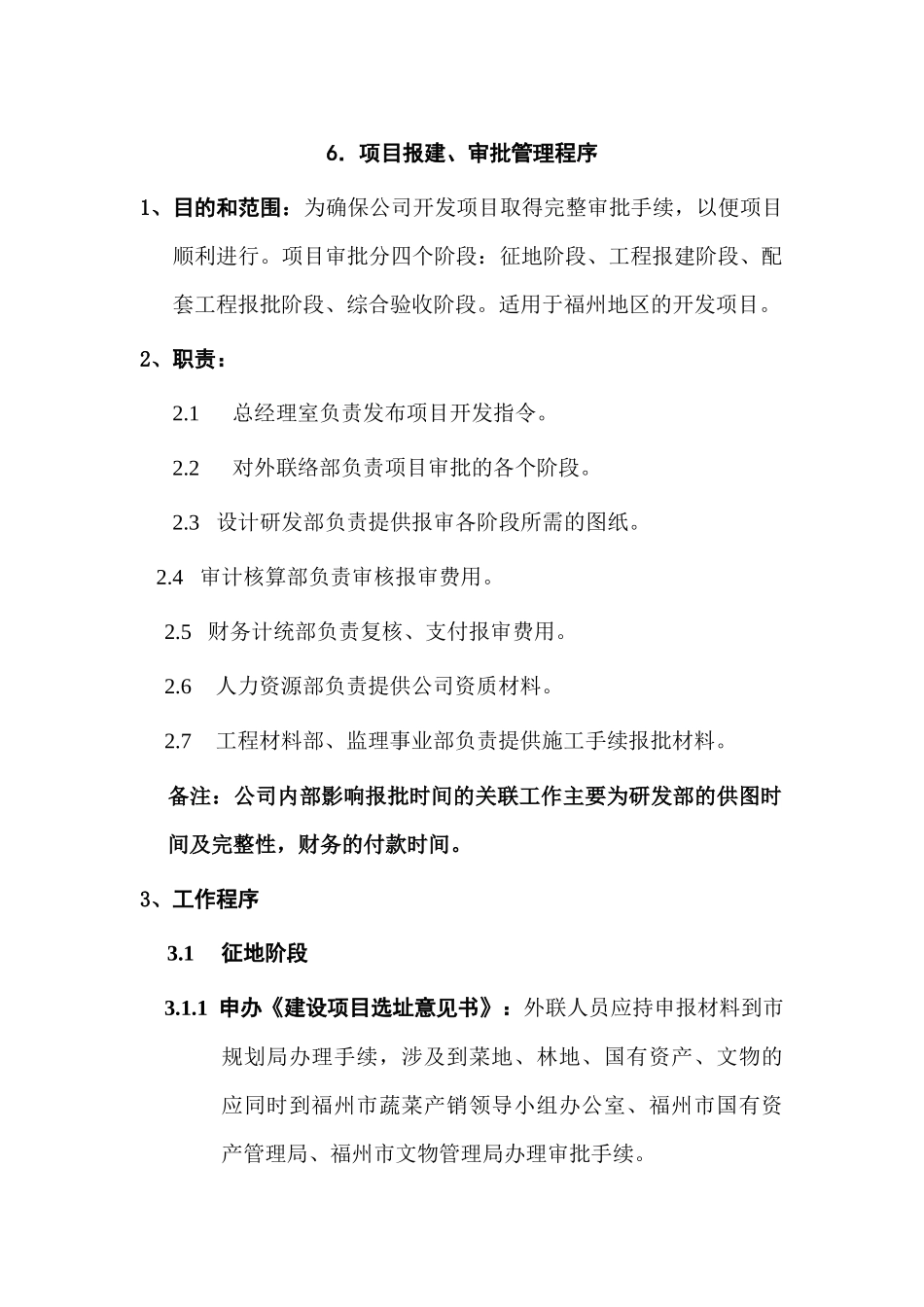

6.项目报建、审批管理程序1、目的和范围:为确保公司开发项目取得完整审批手续,以便项目顺利进行
项目审批分四个阶段:征地阶段、工程报建阶段、配套工程报批阶段、综合验收阶段
适用于福州地区的开发项目
2、职责: 2
1 总经理室负责发布项目开发指令
2 对外联络部负责项目审批的各个阶段
3 设计研发部负责提供报审各阶段所需的图纸
4 审计核算部负责审核报审费用
5 财务计统部负责复核、支付报审费用
6人力资源部负责提供公司资质材料
7工程材料部、监理事业部负责提供施工手续报批材料
备注:公司内部影响报批时间的关联工作主要为研发部的供图时间及完整性,财务的付款时间
3、工作程序 3
1 征地阶段3
1 申办《建设项目选址意见书》:外联人员应持申报材料到市规划局办理手续,涉及到菜地、林地、国有资产、文物的应同时到福州市蔬菜产销领导小组办公室、福州市国有资产管理局、福州市文物管理局办理审批手续

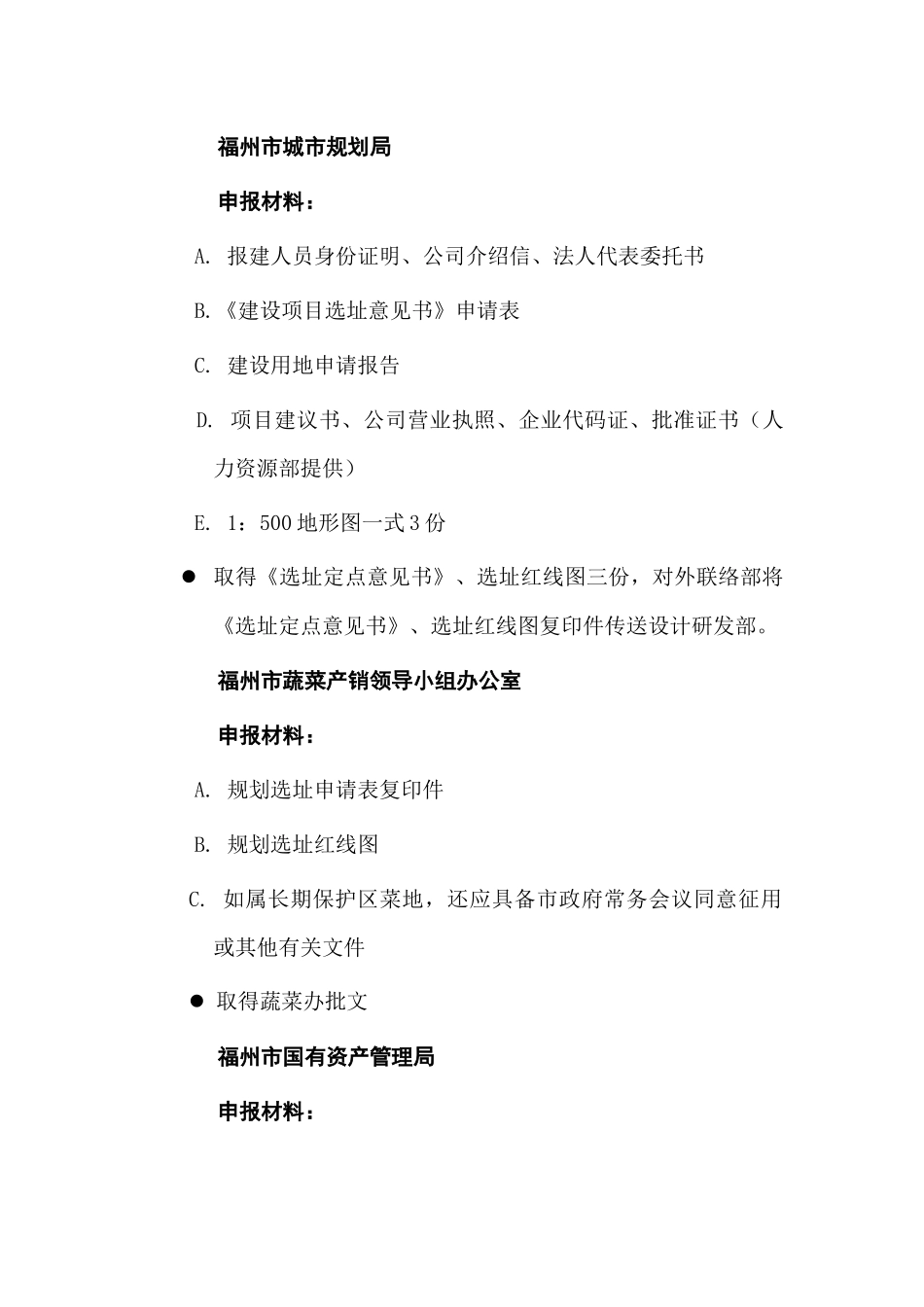

福州市城市规划局 申报材料: A
报建人员身份证明、公司介绍信、法人代表委托书 B
《建设项目选址意见书》申请表 C
建设用地申请报告 D
项目建议书、公司营业执照、企业代码证、批准证书(人力资源部提供) E
1:500 地形图一式 3 份 取得《选址定点意见书》、选址红线图三份,对外联络部将《选址定点意见书》、选址红线图复印件传送设计研发部
福州市蔬菜产销领导小组办公室 申报材料: A
规划选址申请表复印件 B
规划选址红线图C

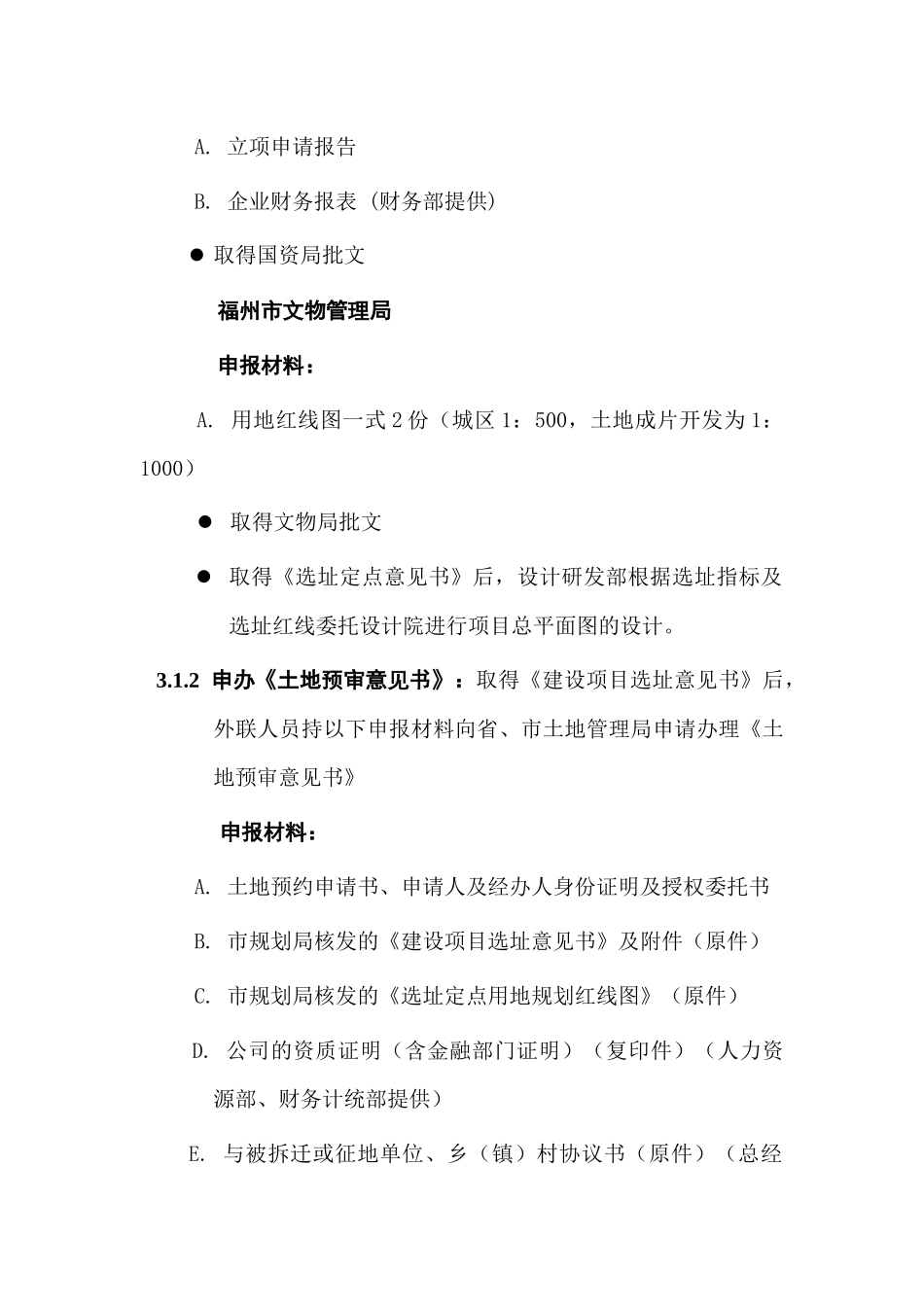

如属长期保护区菜地,还应具备市政府常务会议同意征用或其他有关文件 取得蔬菜办批文 福州市国有资产管理局 申报材料: A
立项申请报告 B
企业财务报表 (财务部提供) 取得国资局批文 福州市文物管理局 申报材料: A
用地红线图一式 2 份(城区 1:500,土地成片开发为 1:1000) 取得文物
