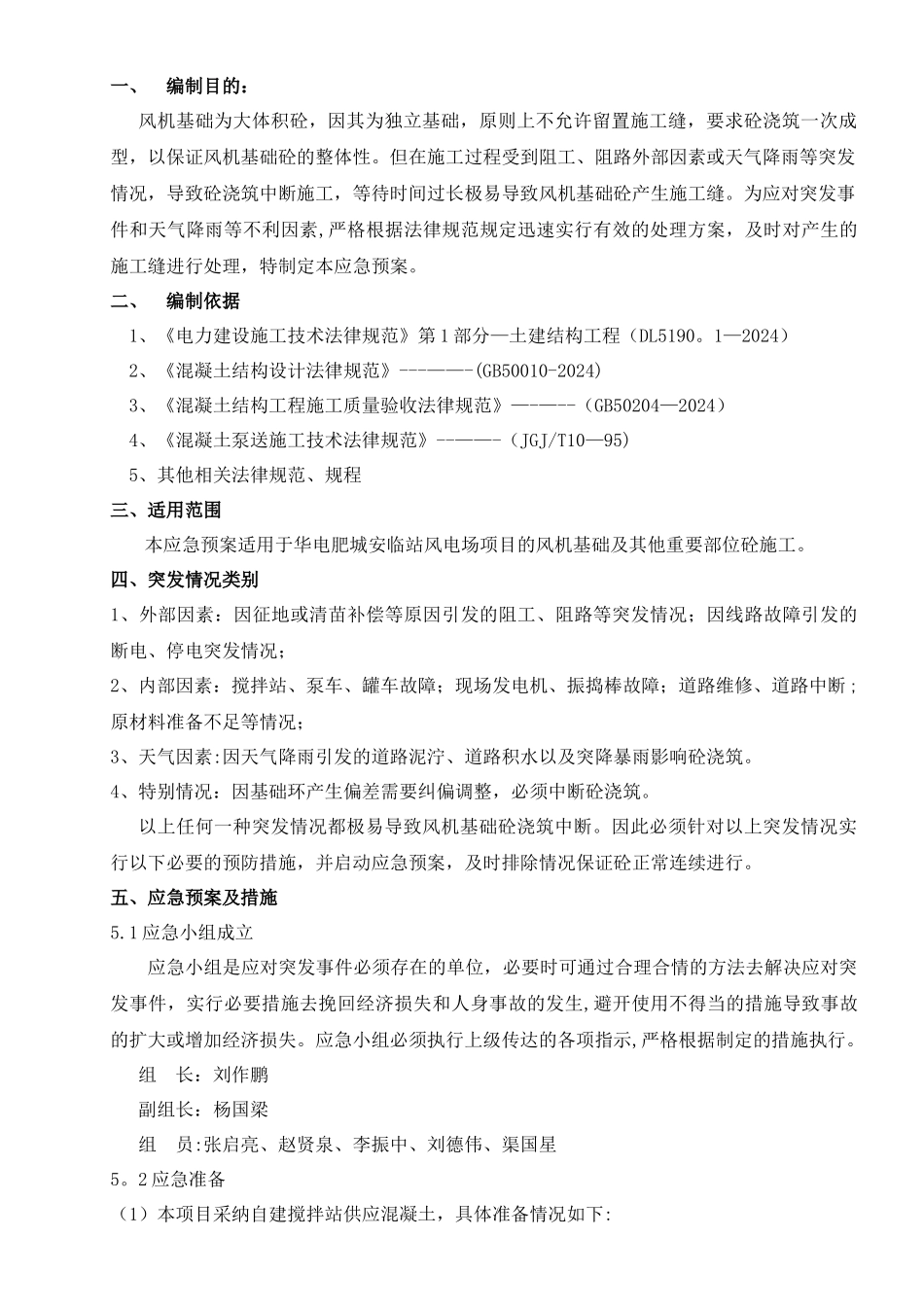

一、编制目的:风机基础为大体积砼,因其为独立基础,原则上不允许留置施工缝,要求砼浇筑一次成型,以保证风机基础砼的整体性
但在施工过程受到阻工、阻路外部因素或天气降雨等突发情况,导致砼浇筑中断施工,等待时间过长极易导致风机基础砼产生施工缝
为应对突发事件和天气降雨等不利因素,严格根据法律规范规定迅速实行有效的处理方案,及时对产生的施工缝进行处理,特制定本应急预案
二、编制依据1、《电力建设施工技术法律规范》第 1 部分—土建结构工程(DL5190
1—2024)2、《混凝土结构设计法律规范》---——-(GB50010-2024)3、《混凝土结构工程施工质量验收法律规范》—-—--(GB50204—2024)4、《混凝土泵送施工技术法律规范》--——-(JGJ/T10—95)5、其他相关法律规范、规程三、适用范围本应急预案适用于华电肥城安临站风电场项目的风机基础及其他重要部位砼施工
四、突发情况类别1、外部因素:因征地或清苗补偿等原因引发的阻工、阻路等突发情况;因线路故障引发的断电、停电突发情况;2、内部因素:搅拌站、泵车、罐车故障;现场发电机、振捣棒故障;道路维修、道路中断 ;原材料准备不足等情况;3、天气因素:因天气降雨引发的道路泥泞、道路积水以及突降暴雨影响砼浇筑
4、特别情况:因基础环产生偏差需要纠偏调整,必须中断砼浇筑
以上任何一种突发情况都极易导致风机基础砼浇筑中断
因此必须针对以上突发情况实行以下必要的预防措施,并启动应急预案,及时排除情况保证砼正常连续进行

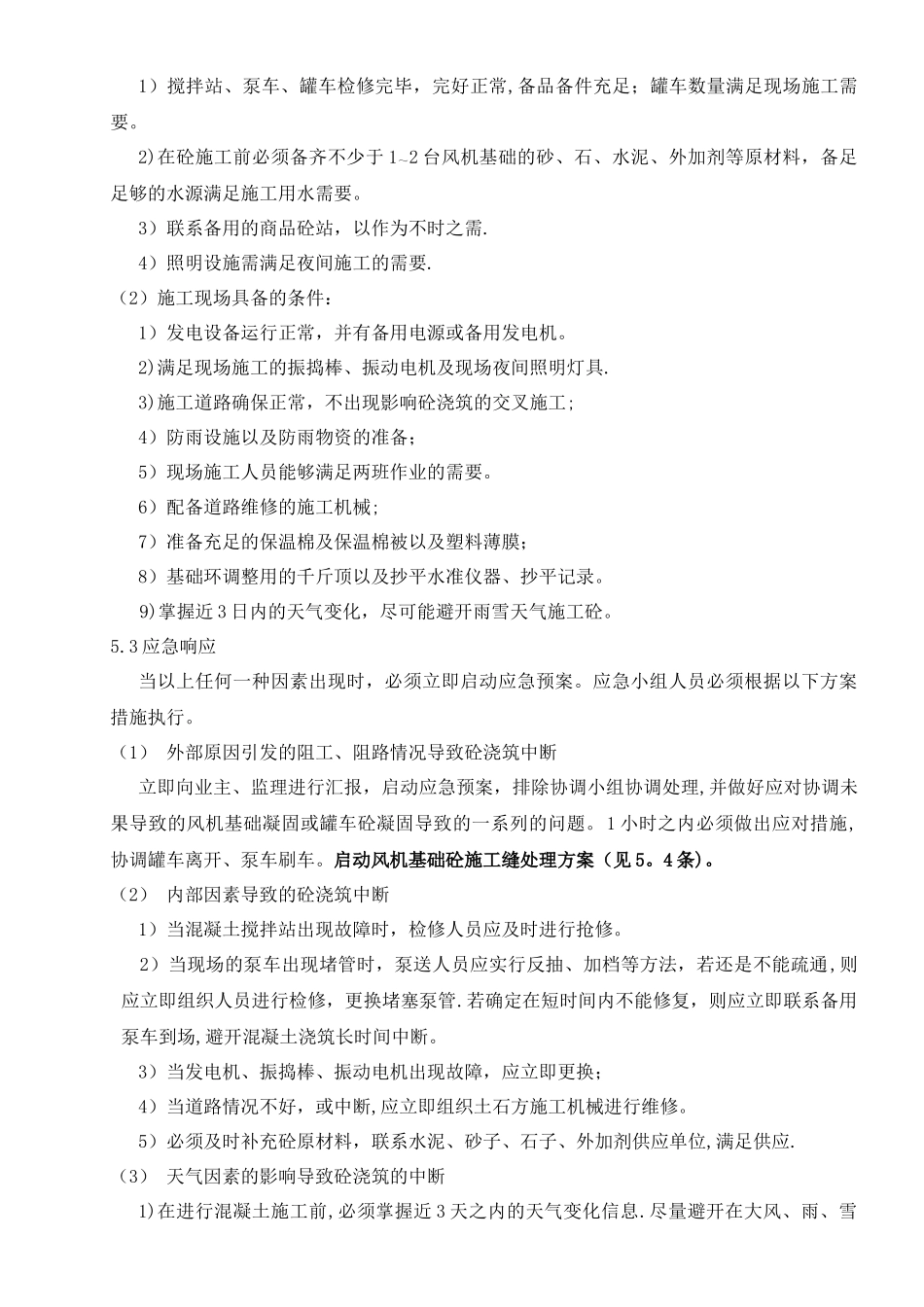

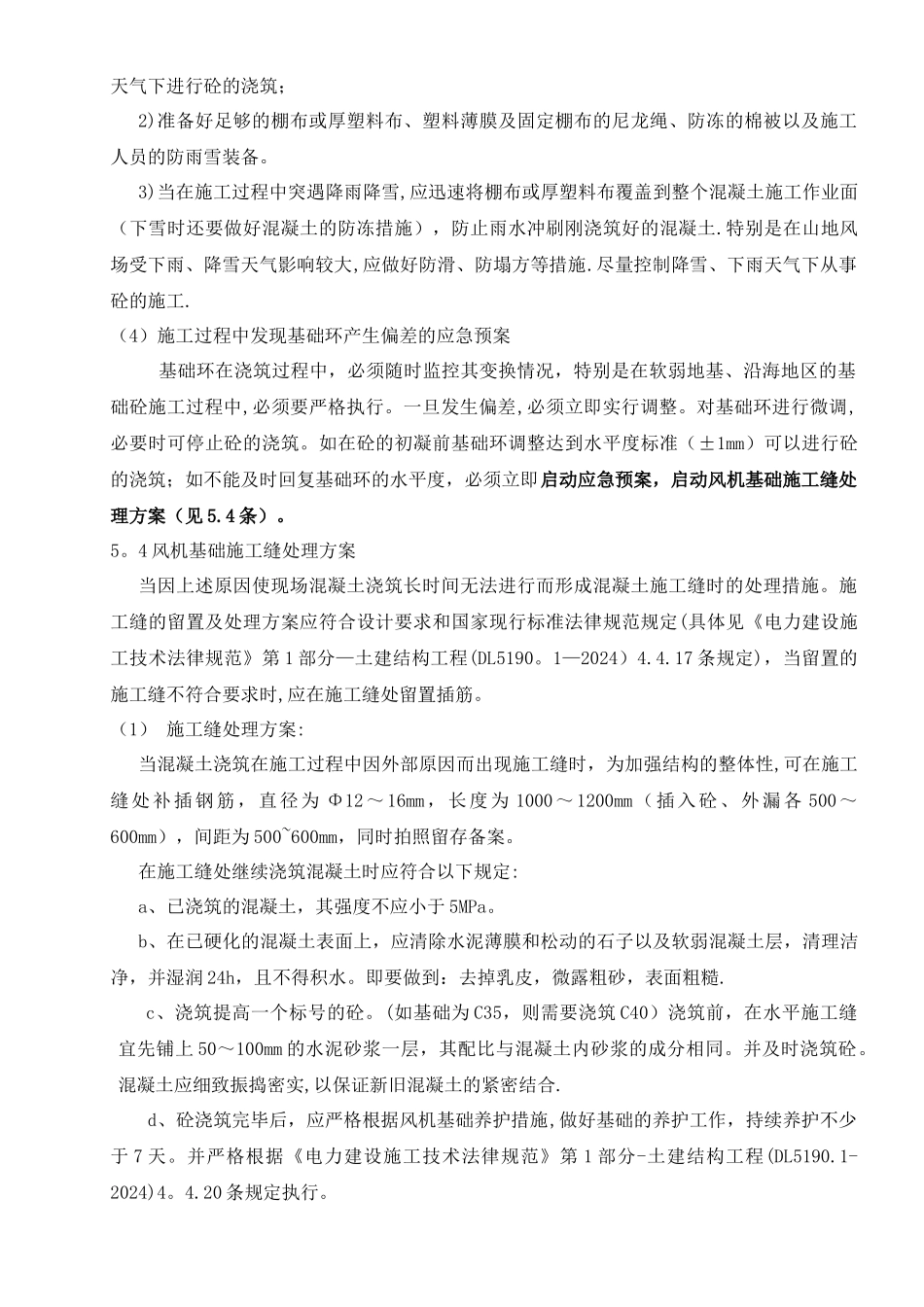

五、应急预案及措施5
1 应急小组成立应急小组是应对突发事件必须存在的单位,必要时可通过合理合情的方法去解决应对突发事件,实行必要措施去挽回经济损失和人身事故的发生,避开使用不得当的措施导致事故的扩大或增加经济损失
应急小组必须执行上级传达的各项指示,严格根据制定的措施执行
组 长:刘作鹏副组长:杨国梁组
