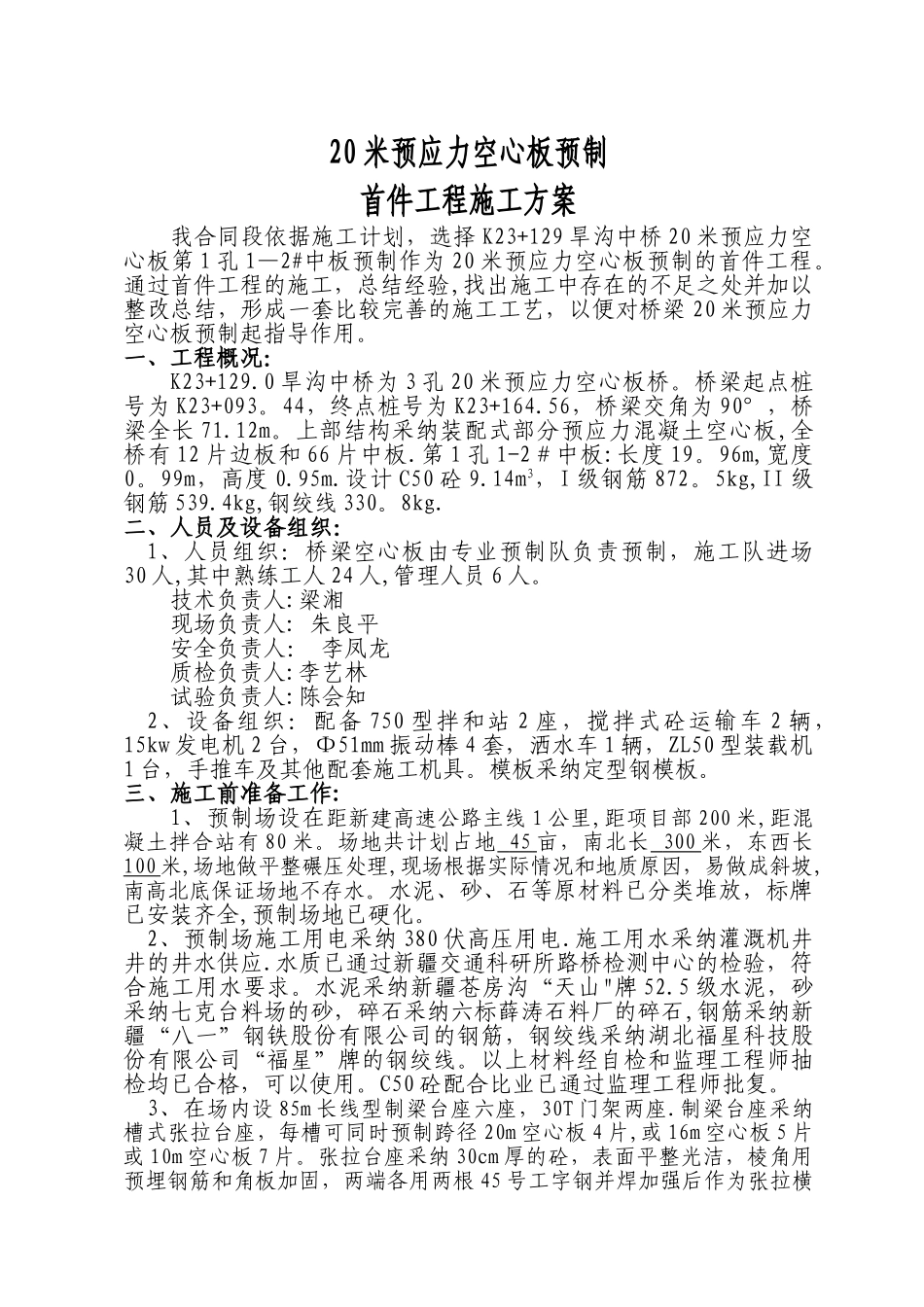

20 米预应力空心板预制首件工程施工方案我合同段依据施工计划,选择 K23+129 旱沟中桥 20 米预应力空心板第 1 孔 1—2#中板预制作为 20 米预应力空心板预制的首件工程
通过首件工程的施工,总结经验,找出施工中存在的不足之处并加以整改总结,形成一套比较完善的施工工艺,以便对桥梁 20 米预应力空心板预制起指导作用
一、工程概况:K23+129
0 旱沟中桥为 3 孔 20 米预应力空心板桥
桥梁起点桩号为 K23+093
44,终点桩号为 K23+164
56,桥梁交角为 90°,桥梁全长 71
上部结构采纳装配式部分预应力混凝土空心板,全桥有 12 片边板和 66 片中板
第 1 孔 1-2#中板:长度 19
96m,宽度0
99m,高度 0
设计 C50 砼 9
14m3,I 级钢筋 872
5kg,II 级钢筋 539
4kg,钢绞线 330
二、人员及设备组织:1、人员组织:桥梁空心板由专业预制队负责预制,施工队进场30 人,其中熟练工人 24 人,管理人员 6 人
技术负责人:梁湘现场负责人: 朱良平安全负责人: 李凤龙质检负责人:李艺林试验负责人:陈会知2、设备组织:配备 750 型拌和站 2 座,搅拌式砼运输车 2 辆,15kw 发电机 2 台,Φ51mm 振动棒 4 套,洒水车 1 辆,ZL50 型装载机1 台,手推车及其他配套施工机具
模板采纳定型钢模板
三、施工前准备工作:1、预制场设在距新建高速公路主线 1 公里,距项目部 200 米,距混凝土拌合站有 80 米
场地共计划占地 45 亩,南北长 300 米,东西长100 米,场地做平整碾压处理,现场根据实际情况和地质原因,易做成斜坡,南高北底保证场地不存水
水泥、砂、石等原材料已分类堆放,标牌已安装齐全,预制场地已硬化
2、预制场施工用电采纳 380 伏高压用电
