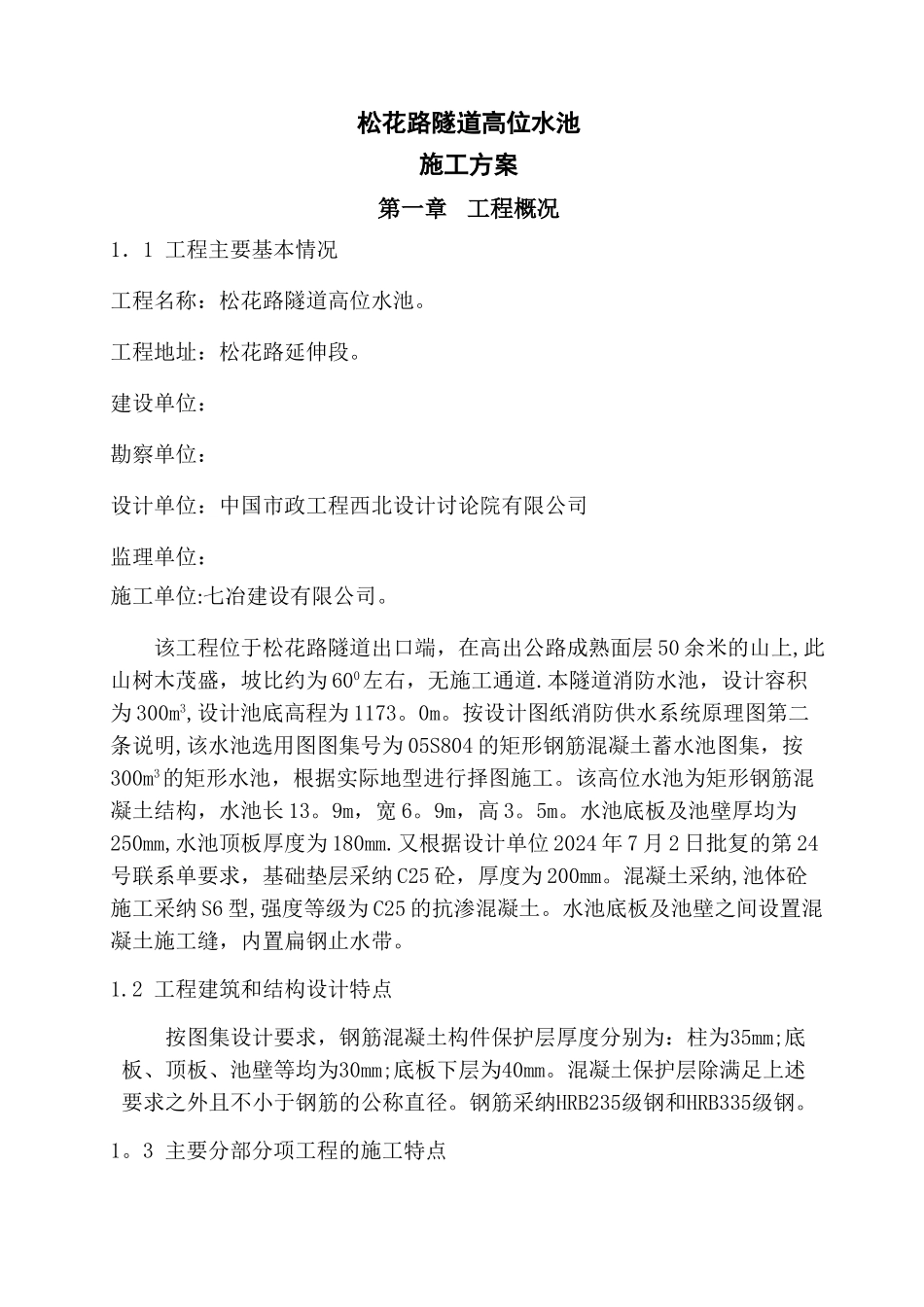

松花路隧道高位水池施工方案第一章 工程概况1.1 工程主要基本情况工程名称:松花路隧道高位水池
工程地址:松花路延伸段
建设单位:勘察单位:设计单位:中国市政工程西北设计讨论院有限公司监理单位:施工单位:七冶建设有限公司
该工程位于松花路隧道出口端,在高出公路成熟面层 50 余米的山上,此山树木茂盛,坡比约为 600左右,无施工通道
本隧道消防水池,设计容积为 300m3,设计池底高程为 1173
按设计图纸消防供水系统原理图第二条说明,该水池选用图图集号为 05S804 的矩形钢筋混凝土蓄水池图集,按300m3的矩形水池,根据实际地型进行择图施工
该高位水池为矩形钢筋混凝土结构,水池长 13
9m,宽 6
9m,高 3
水池底板及池壁厚均为250mm,水池顶板厚度为 180mm
又根据设计单位 2024 年 7 月 2 日批复的第 24号联系单要求,基础垫层采纳 C25 砼,厚度为 200mm
混凝土采纳,池体砼施工采纳 S6 型,强度等级为 C25 的抗渗混凝土
水池底板及池壁之间设置混凝土施工缝,内置扁钢止水带
2 工程建筑和结构设计特点按图集设计要求,钢筋混凝土构件保护层厚度分别为:柱为35mm;底板、顶板、池壁等均为30mm;底板下层为40mm
混凝土保护层除满足上述要求之外且不小于钢筋的公称直径
钢筋采纳HRB235级钢和HRB335级钢

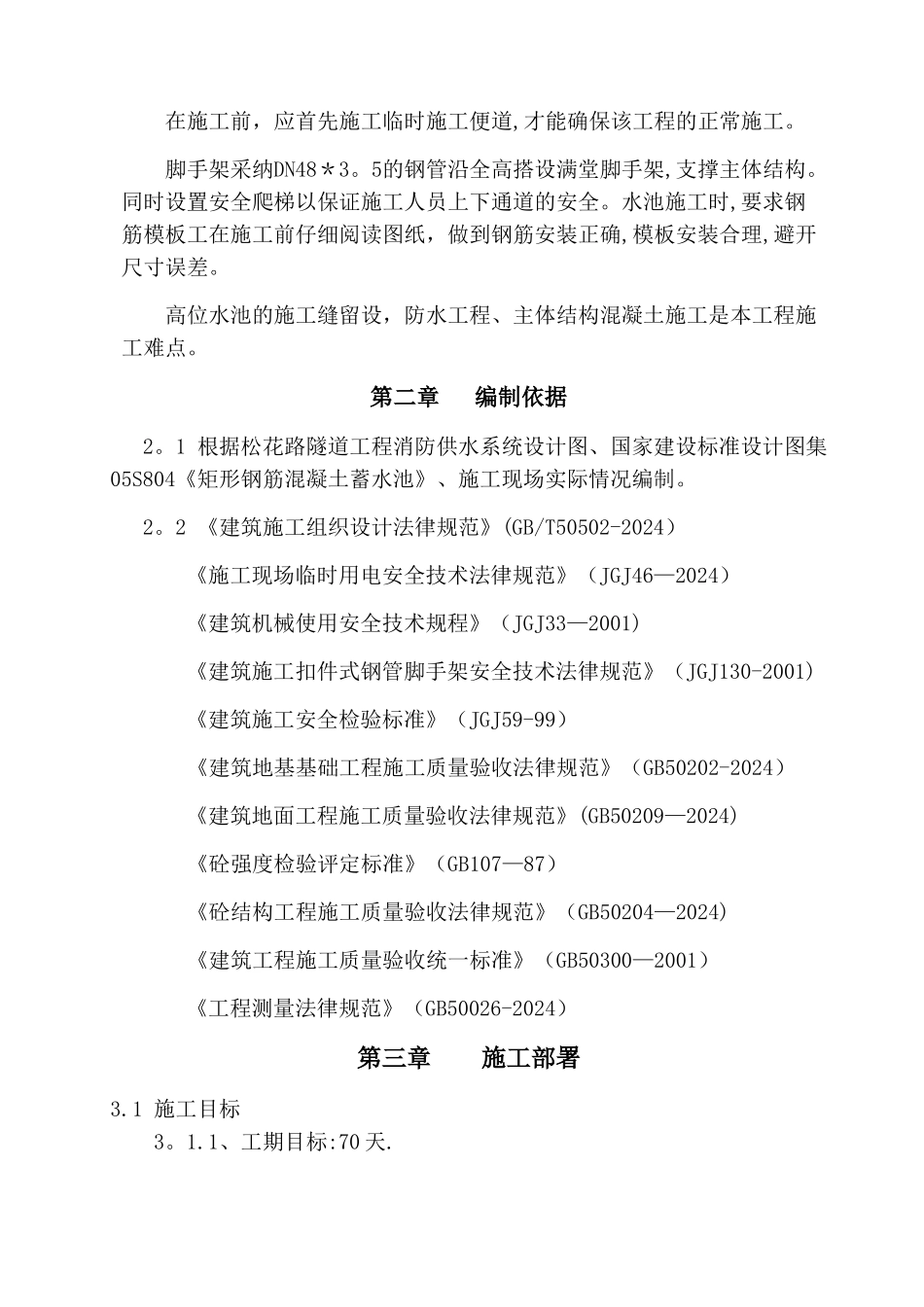

3 主要分部分项工程的施工特点在施工前,应首先施工临时施工便道,才能确保该工程的正常施工
脚手架采纳DN48*3
5的钢管沿全高搭设满堂脚手架,支撑主体结构
同时设置安全爬梯以保证施工人员上下通道的安全
水池施工时,要求钢筋模板工在施工前仔细阅读图纸,做到钢筋安装正确,模板安装合理,避开尺寸误差
高位水池的施工缝留设,防水工程、主体结构混凝土施工是本工程施工难点
第二章 编制依据2
1 根据松花路隧道工程消
