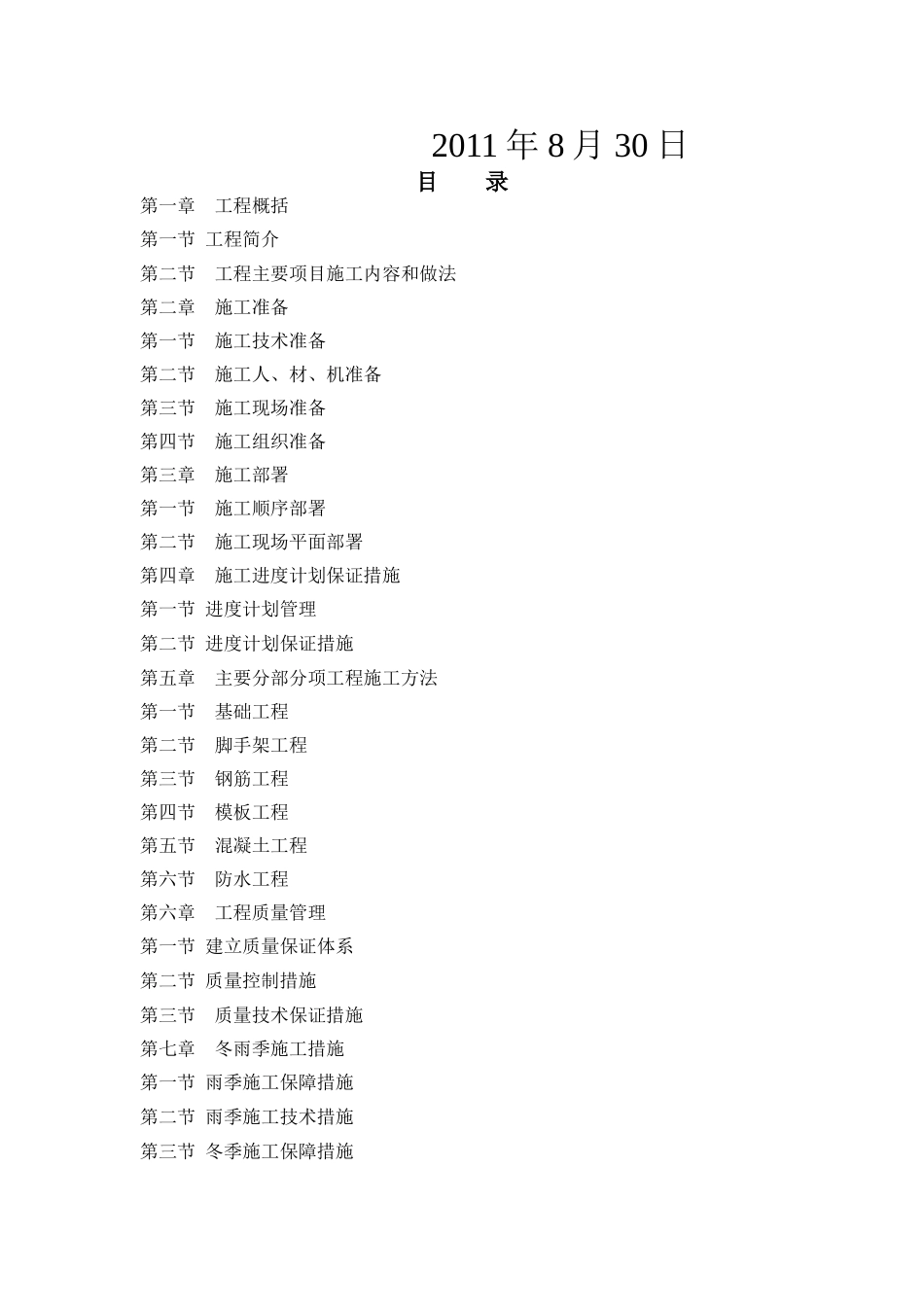

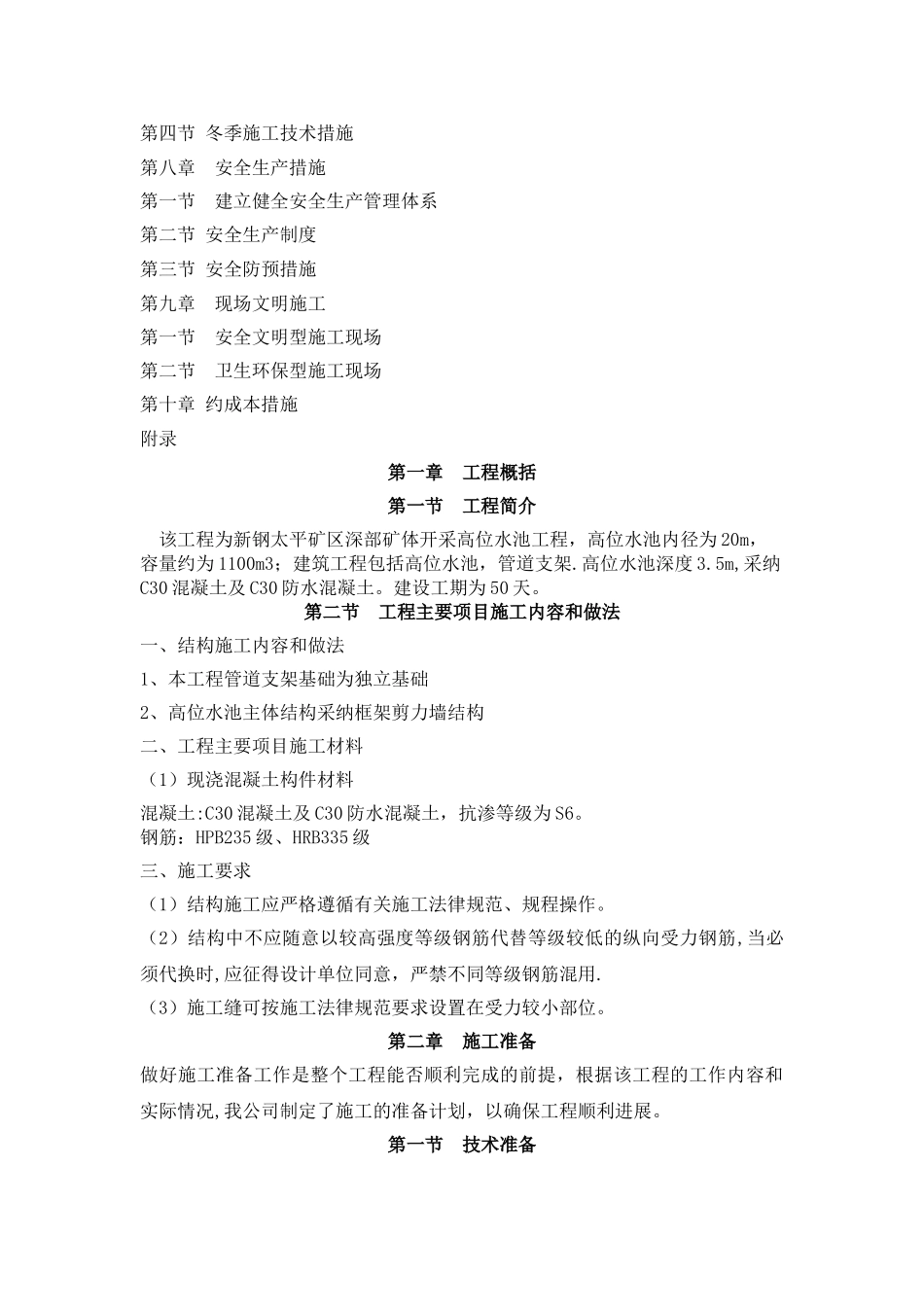

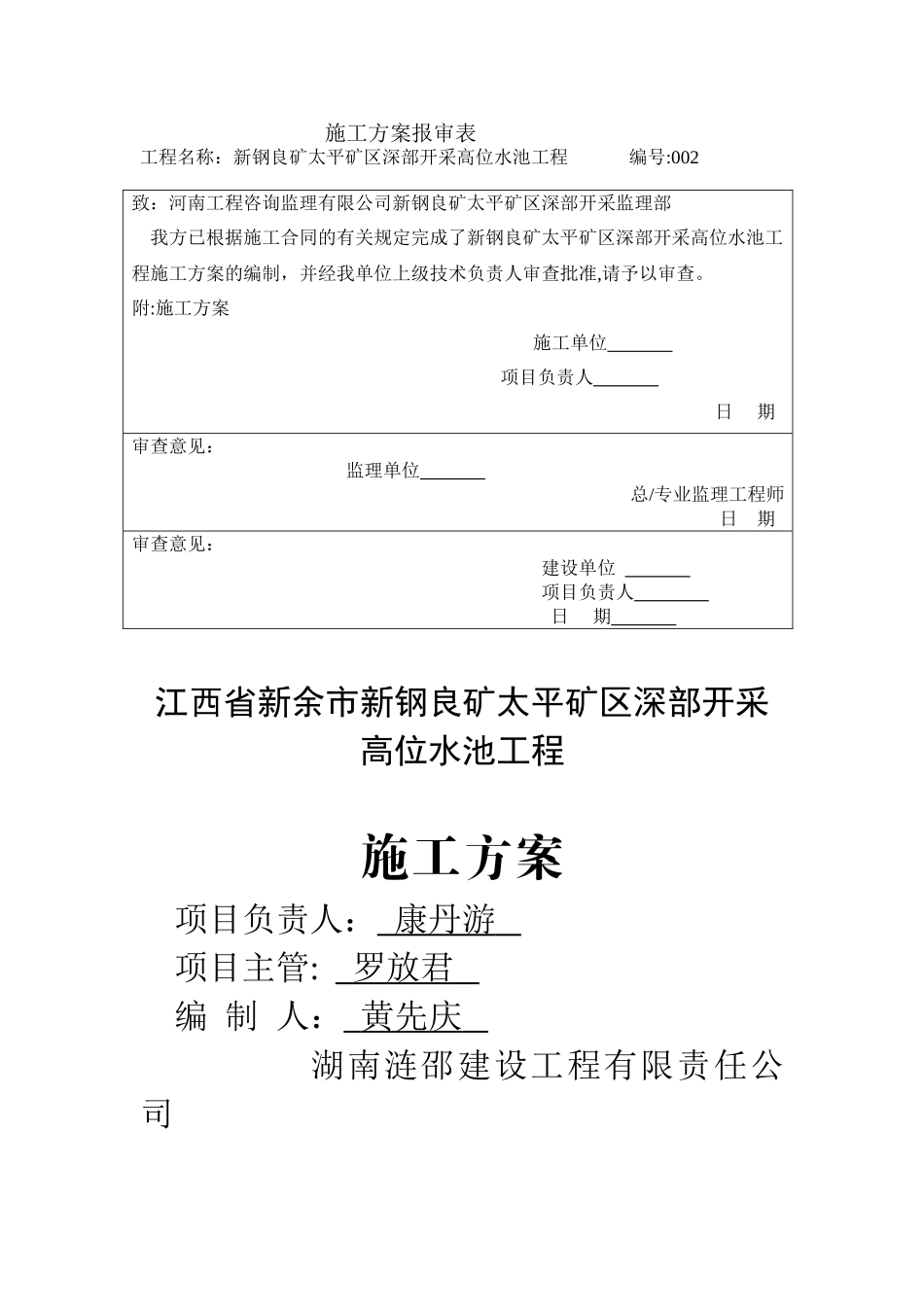

施工方案报审表工程名称:新钢良矿太平矿区深部开采高位水池工程 编号:002致:河南工程咨询监理有限公司新钢良矿太平矿区深部开采监理部 我方已根据施工合同的有关规定完成了新钢良矿太平矿区深部开采高位水池工程施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工方案施工单位 项目负责人 日 期审查意见: 监理单位 总/专业监理工程师日 期审查意见:建设单位 项目负责人 日 期 江西省新余市新钢良矿太平矿区深部开采高位水池工程施工方案项目负责人: 康丹游 项目主管: 罗放君 编 制 人: 黄先庆 湖南涟邵建设工程有限责任公司 2011 年 8 月 30 日目 录第一章 工程概括第一节 工程简介第二节 工程主要项目施工内容和做法第二章 施工准备第一节 施工技术准备第二节 施工人、材、机准备第三节 施工现场准备第四节 施工组织准备第三章 施工部署第一节 施工顺序部署第二节 施工现场平面部署第四章 施工进度计划保证措施第一节 进度计划管理第二节 进度计划保证措施第五章 主要分部分项工程施工方法第一节 基础工程第二节 脚手架工程第三节 钢筋工程第四节 模板工程第五节 混凝土工程第六节 防水工程第六章 工程质量管理第一节 建立质量保证体系第二节 质量控制措施第三节 质量技术保证措施第七章 冬雨季施工措施第一节 雨季施工保障措施第二节 雨季施工技术措施第三节 冬季施工保障措施第四节 冬季施工技术措施第八章 安全生产措施第一节 建立健全安全生产管理体系第二节 安全生产制度第三节 安全防预措施第九章 现场文明施工第一节 安全文明型施工现场第二节 卫生环保型施工现场第十章 约成本措施附录 第一章 工程概括第一节 工程简介 该工程为新钢太平矿区深部矿体开采高位水池工程,高位水池内径为 20m,容量约为 1100m3;建筑工程包括高位水池,管道支架.高位水池深度 3.5m,采纳C30 混凝土及 C30 防水混凝土。建设工期为 50 天。第二节 工程主要项目施工内容和做法一、结构施工内容和做法1、本工程管道支架基础为独立基础2、高位水池主体结构采纳框架剪力墙结构二、工程主要项目施工材料(1)现浇混凝土构件材料混凝土:C30 混凝土及 C30 防水混凝土,抗渗等级为 S6。钢筋:HPB235 级、HRB335 级三、施工要求(1)结构施工应严格遵循有关施工法律规范、规程操作。(2)结构中不应随意以较高强度等级钢筋代替等级较低的纵向受力钢筋,当...
