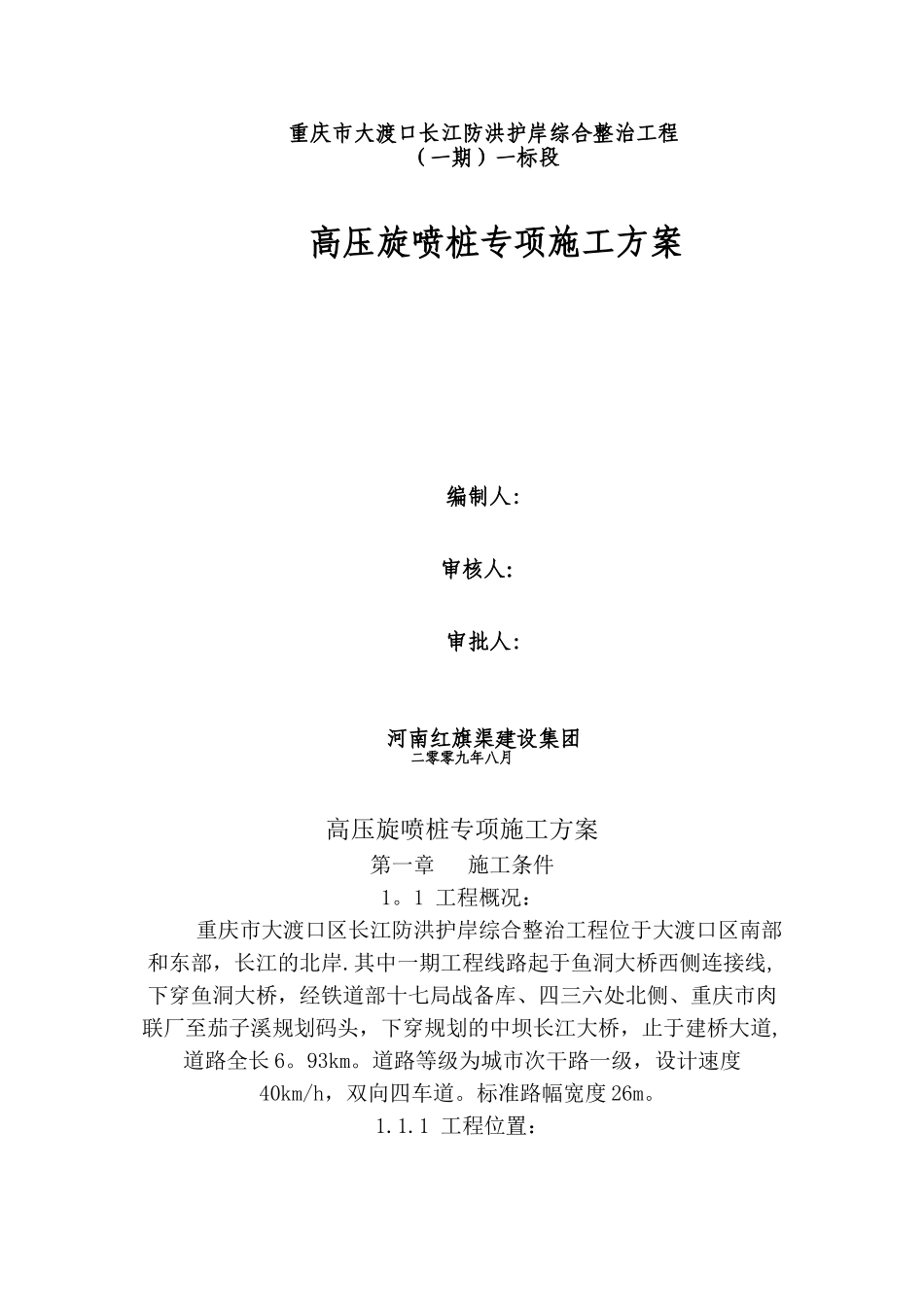

重庆市大渡口长江防洪护岸综合整治工程(一期)一标段 高压旋喷桩专项施工方案 编制人: 审核人: 审批人: 河南红旗渠建设集团二零零九年八月 高压旋喷桩专项施工方案第一章 施工条件1
1 工程概况: 重庆市大渡口区长江防洪护岸综合整治工程位于大渡口区南部和东部,长江的北岸
其中一期工程线路起于鱼洞大桥西侧连接线,下穿鱼洞大桥,经铁道部十七局战备库、四三六处北侧、重庆市肉联厂至茄子溪规划码头,下穿规划的中坝长江大桥,止于建桥大道,道路全长 6
道路等级为城市次干路一级,设计速度40km/h,双向四车道
标准路幅宽度 26m

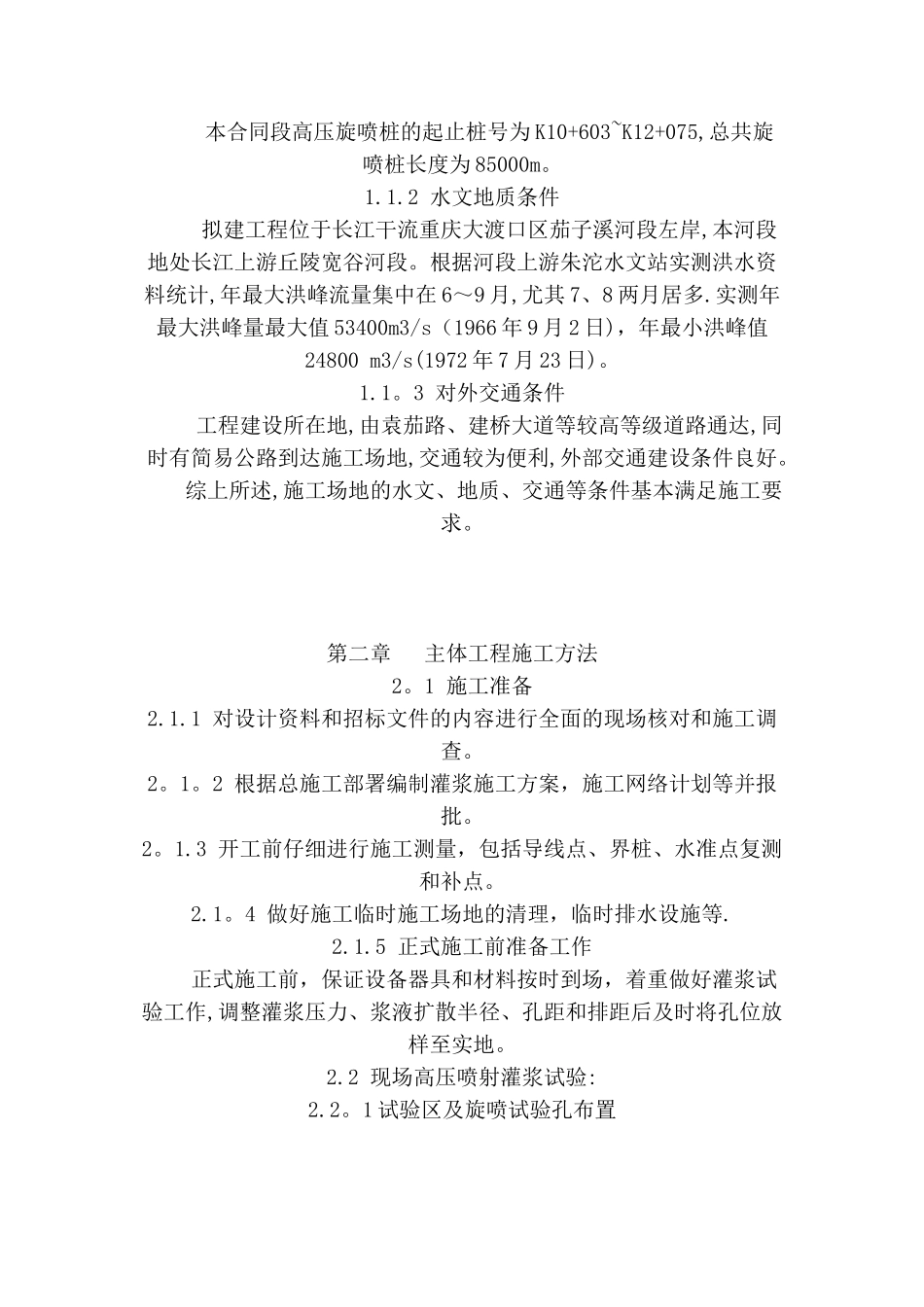

1 工程位置: 本合同段高压旋喷桩的起止桩号为 K10+603~K12+075,总共旋喷桩长度为 85000m
2 水文地质条件拟建工程位于长江干流重庆大渡口区茄子溪河段左岸,本河段地处长江上游丘陵宽谷河段
根据河段上游朱沱水文站实测洪水资料统计,年最大洪峰流量集中在 6~9 月,尤其 7、8 两月居多
实测年最大洪峰量最大值 53400m3/s(1966 年 9 月 2 日),年最小洪峰值24800 m3/s(1972 年 7 月 23 日)
3 对外交通条件 工程建设所在地,由袁茄路、建桥大道等较高等级道路通达,同时有简易公路到达施工场地,交通较为便利,外部交通建设条件良好
综上所述,施工场地的水文、地质、交通等条件基本满足施工要求
第二章 主体工程施工方法2
1 施工准备 2
1 对设计资料和招标文件的内容进行全面的现场核对和施工调查
2 根据总施工部署编制灌浆施工方案,施工网络计划等并报批
3 开工前仔细进行施工测量,包括导线点、界桩、水准点复测和补点
4 做好施工临时施工场地的清理,临时排水设施等
5 正式施工前准备工作正式施工前,保证设备器具和材料按时到场,着重做好灌浆试验
