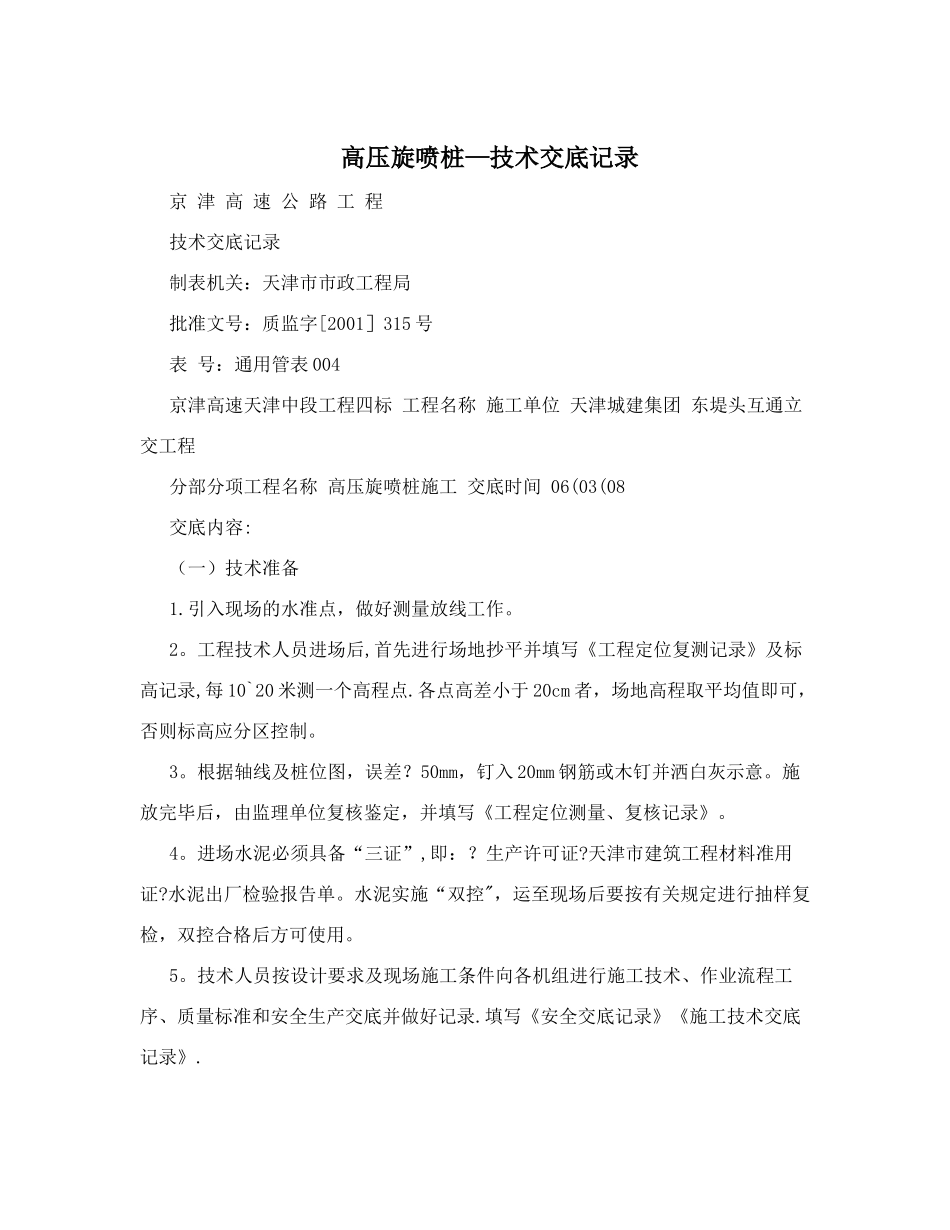

高压旋喷桩—技术交底记录京 津 高 速 公 路 工 程 技术交底记录 制表机关:天津市市政工程局 批准文号:质监字[2001]315 号 表 号:通用管表 004 京津高速天津中段工程四标 工程名称 施工单位 天津城建集团 东堤头互通立交工程 分部分项工程名称 高压旋喷桩施工 交底时间 06(03(08 交底内容: (一)技术准备 1
引入现场的水准点,做好测量放线工作
工程技术人员进场后,首先进行场地抄平并填写《工程定位复测记录》及标高记录,每 10`20 米测一个高程点
各点高差小于 20cm 者,场地高程取平均值即可,否则标高应分区控制
根据轴线及桩位图,误差
50mm,钉入 20mm 钢筋或木钉并洒白灰示意
施放完毕后,由监理单位复核鉴定,并填写《工程定位测量、复核记录》
进场水泥必须具备“三证”,即:
天津市建筑工程材料准用证
水泥出厂检验报告单
水泥实施“双控",运至现场后要按有关规定进行抽样复检,双控合格后方可使用
技术人员按设计要求及现场施工条件向各机组进行施工技术、作业流程工序、质量标准和安全生产交底并做好记录
填写《安全交底记录》《施工技术交底记录》
旋喷桩施工前应进行加固土的室内试验,根据被加固土的性质及单桩承载力要求,确定水灰比,水灰比一般为 1:1
施工前,应打不少于 3 根的试桩以确定施工工艺、旋喷参数、浆液配比、钻进和提升速度等,保证单桩承载力要求,并上报监理工程师
根据试验桩确定和调整好的技术参数编制质量控制措施及施工工艺,包括打桩顺序,提交监理认可
根据试桩得到的最佳灰浆稠度、控制喷浆、搅拌提升速度及重复搅拌时的下沉和提升速度等技术参数,制定出保证质量的措施,并上报监理

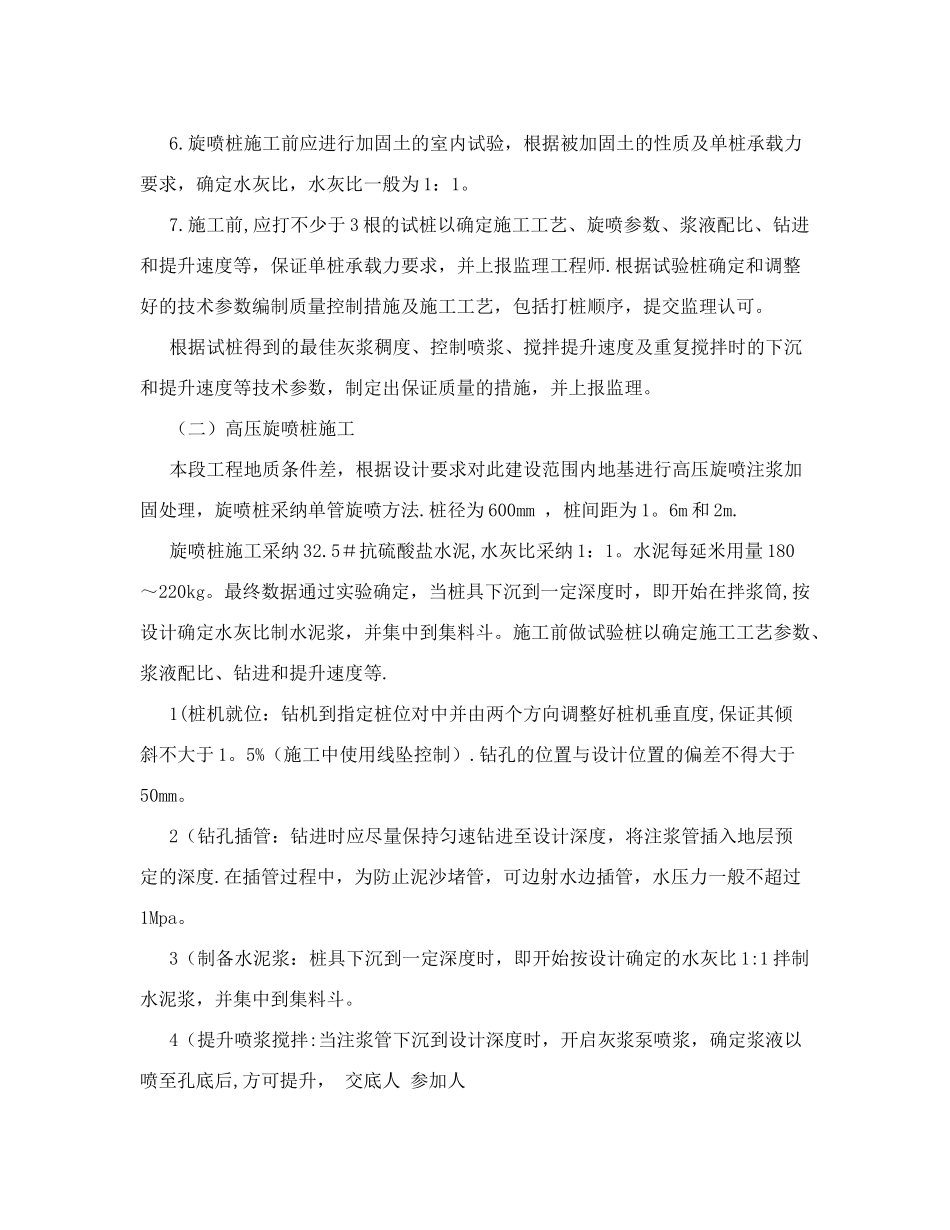

(二)高压旋喷桩施工 本段工程地质条件差,根据设计要求对此建设范围内地基进行高压旋喷注浆加固处理,旋喷桩采纳单管旋喷方法
