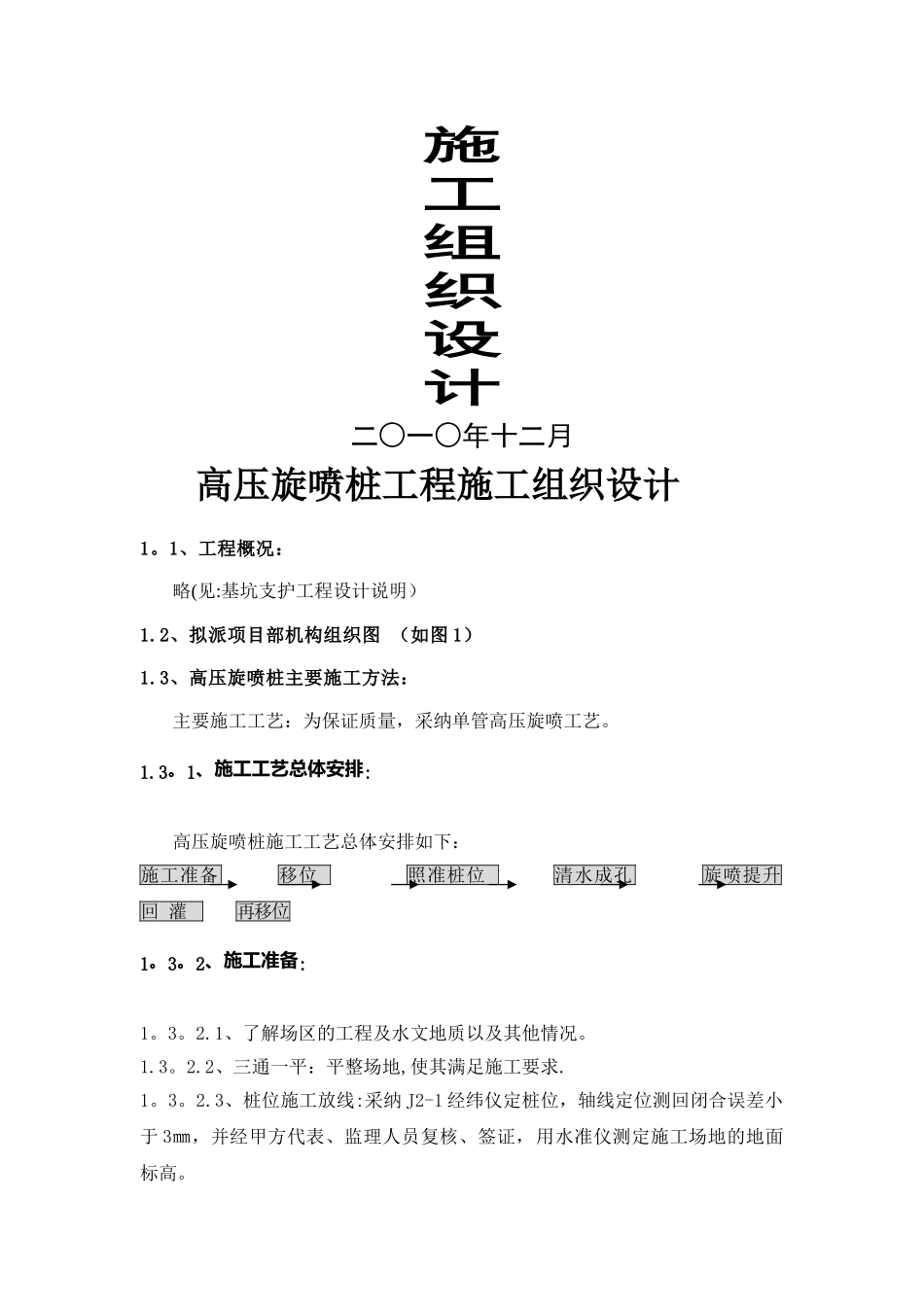

施工组织设计二○一○年十二月高压旋喷桩工程施工组织设计1
1、工程概况:略(见:基坑支护工程设计说明)1
2、拟派项目部机构组织图 (如图 1)1
3、高压旋喷桩主要施工方法:主要施工工艺:为保证质量,采纳单管高压旋喷工艺
1、施工工艺总体安排:高压旋喷桩施工工艺总体安排如下:施工准备 移位 照准桩位 清水成孔 旋喷提升 回 灌 再移位1
2、施工准备:1
1、了解场区的工程及水文地质以及其他情况
2、三通一平:平整场地,使其满足施工要求
3、桩位施工放线:采纳 J2-1 经纬仪定桩位,轴线定位测回闭合误差小于 3㎜,并经甲方代表、监理人员复核、签证,用水准仪测定施工场地的地面标高
4、标高控制:在施工现场用水准仪分区测出标高,根据地势平整情况,进行分区,再根据设计要求转化为钻机上进尺刻度盘的数值,作为控制桩长依据

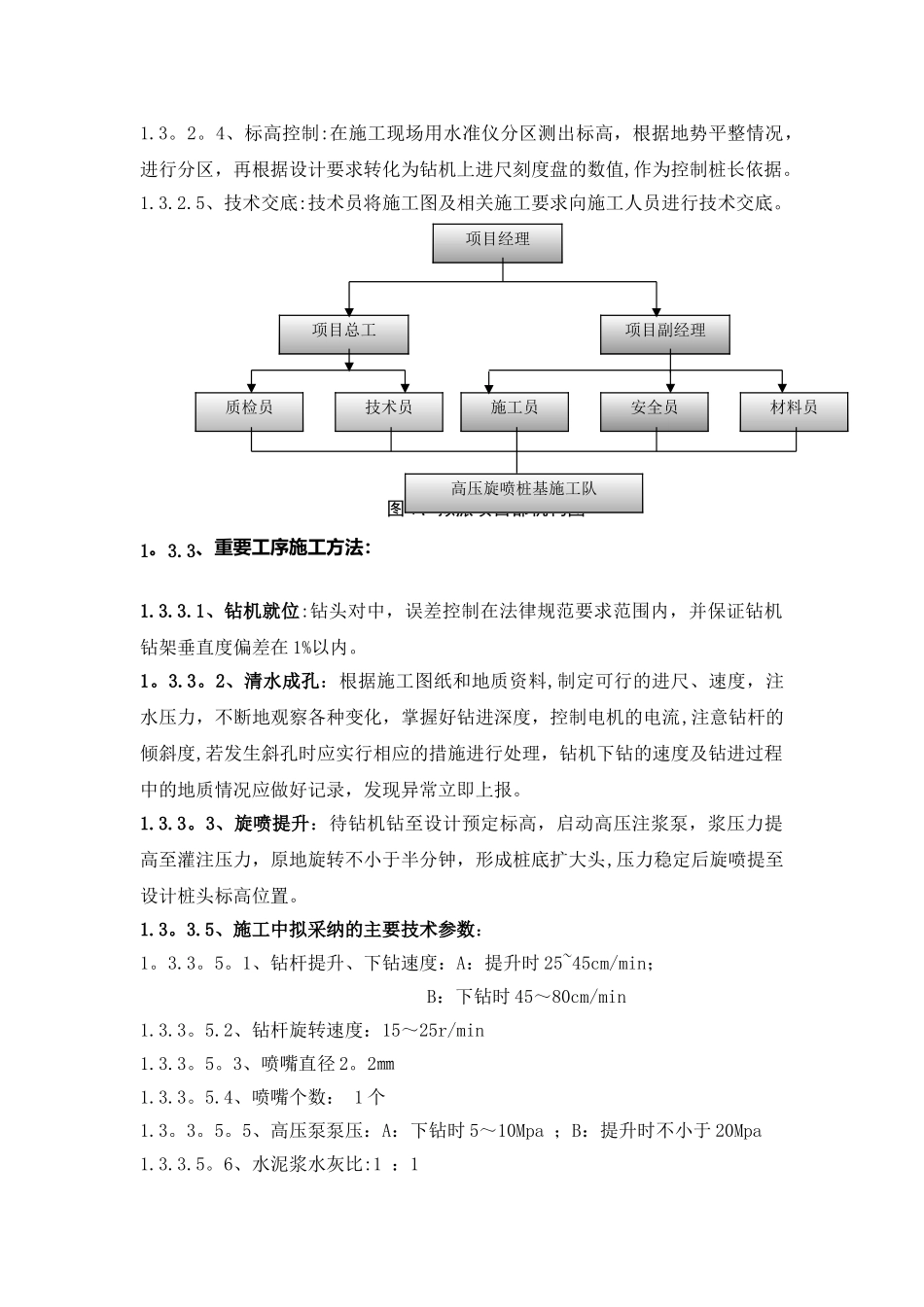

5、技术交底:技术员将施工图及相关施工要求向施工人员进行技术交底

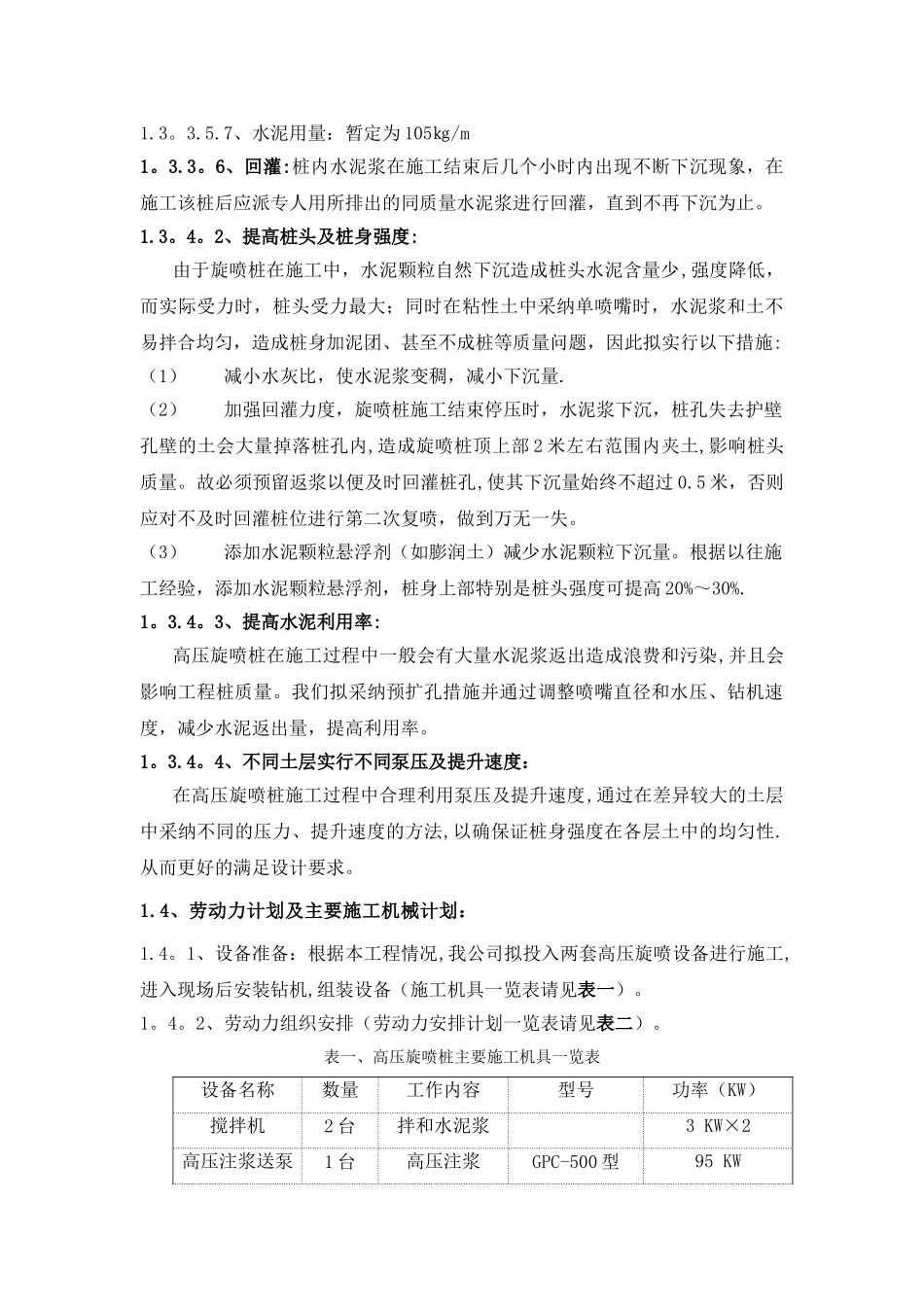

图 1、拟派项目部机构图1
3、重要工序施工方法:1
1、钻机就位:钻头对中,误差控制在法律规范要求范围内,并保证钻机钻架垂直度偏差在 1%以内
2、清水成孔:根据施工图纸和地质资料,制定可行的进尺、速度,注水压力,不断地观察各种变化,掌握好钻进深度,控制电机的电流,注意钻杆的倾斜度,若发生斜孔时应实行相应的措施进行处理,钻机下钻的速度及钻进过程中的地质情况应做好记录,发现异常立即上报
3、旋喷提升:待钻机钻至设计预定标高,启动高压注浆泵,浆压力提高至灌注压力,原地旋转不小于半分钟,形成桩底扩大头,压力稳定后旋喷提至设计桩头标高位置
5、施工中拟采纳的主要技术参数:1
1、钻杆提升、下钻速度:A:提升时 25~45cm/min; B:下钻时 45~80cm/min1
