1 目的用于指导平圩电厂三期 2×100 万千瓦燃煤发电机组工程高压线下安全施工,使管理人员和作业班组安全施工,保障施工作业人员生命安全和预防生产安全事故的发生,适应施工工程进展的需要
2 适用范围适用于平圩电厂三期 2×100 万千瓦燃煤发电机组工程老厂区高压线下的的施工
1 《工程建设标准强制性条文》电力工程部分中电联标准[2024]16 号以及其他相关技术法律规范和标准
2 《电力建设安全工作规程》第一部分(火力发电厂)DL5009
1-20244 作业项目概述安徽淮南平圩电厂三期 2×100 万千瓦老厂区高压线距地面为 24 米,顶管工程、DN300 管道安装工程使用的吊车臂长 15m(最高点距高压线 7 米),大挖机臂长6
5m(最高点距高压线 15 米),小挖机 2
5 作业准备5
1 施工准备(1) 熟悉、审查图纸及相关文件,贯彻设计意图;(2) 掌握地形、地质、水文条件,作好安全施工准备;(3) 具备“三通一平”的施工条件;(4) 机、料、人的准备以及劳动力的组织和计划;(5) 对吊车、泵车、钻机等大型机械司机进行安全教育及高压线路危险点告之;(6) 在电力线路保护区内施工作业,所用机械设备要有可靠的接地措施,具体由项目部安环部与电工班检查落实
(6) 防护区内施工现场安全员,安全员持证上岗
(7) 施工所属区域管理人员领导小组:组 长:邓传群副组长:陈家双成员:荣路桥、荣兰田、陈传江、陈传山、陈磊、陈卓、贾宝宝、廖明浩、陶梦幻、陶勇6 安全防护措施6

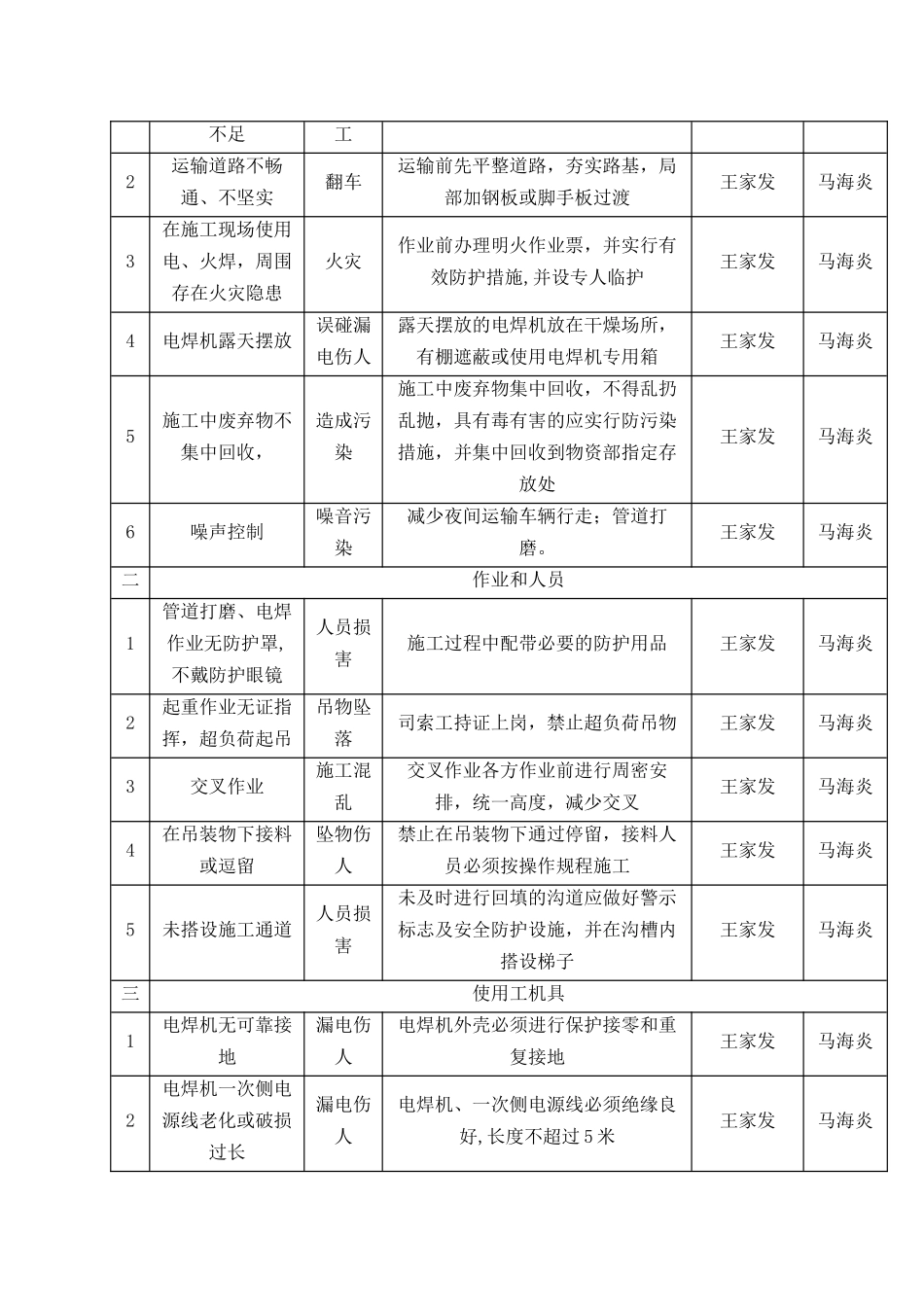

1 施工准备阶段安全预防措施(1) 顶管管道吊放过程风险大,隐患多,是施工重点控制环节之一
因此,在施工准备阶段对吊放管道工程施工的各个环节作业人员都要进行岗前安全操作培训
(2) 选责任心强、业务精干、思想素养优秀的工区管理人员,充实到施工生产一线,切实保证现场施工组织管理
