高处作业吊篮专项施工方案一、工程概况1、工程名称:惠天然城市公园二期高层 5 区 25#栋;2、工程地址:株洲市;3、建设单位:湖南惠天然投资进展有限公司; 4、总包单位:伟大集团建设股份有限公司;5
监理单位:株洲建设监理咨询有限责任公司;二、编制依据1
《建筑施工工具式脚手架安全技术法律规范》JGJ202--2024;2
《中华人民共和国高处作业吊篮标准》GB 19155—2024;3
《施工现场机械设备检查技术规程》JGJ160-20244
《建筑施工高处作业安全技术法律规范》 JGJ 80-915、惠天然城市公园二期高层 5 区 25#栋施工图纸和现场实际情况;三、施工准备因本工程外墙涂料施工采纳高空作业吊篮,我司拟将吊篮架设在顶层,使用 6 台吊篮配合 作业完成所有施工
吊篮不作为垂直运输工具
拟采纳吊篮型号: ZLP630

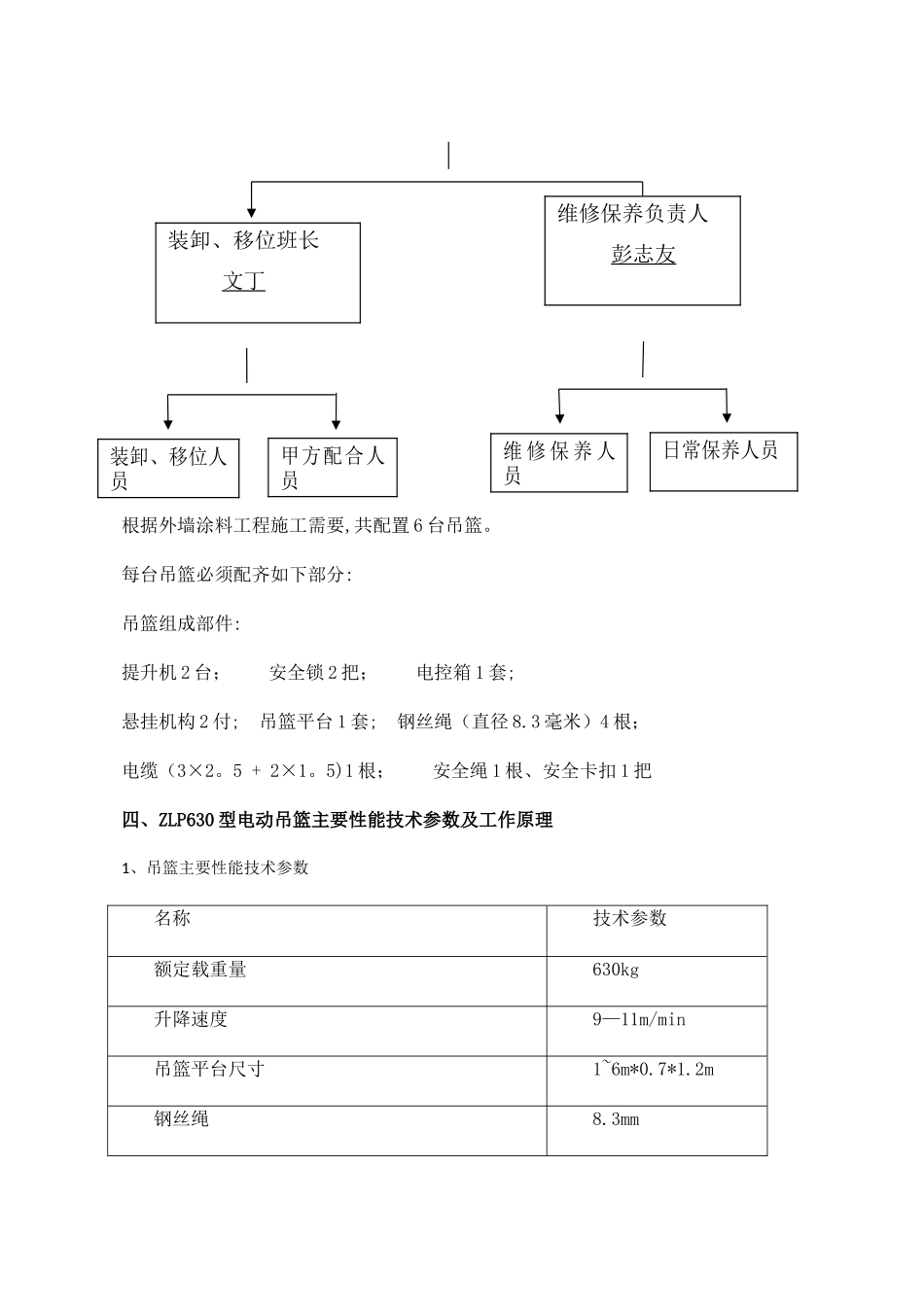

吊篮品牌及生产厂家:无锡市雄宇建筑机械有限公司计划使用吊篮数量:6 台计划使用时间:1 个月 1、现场准备1

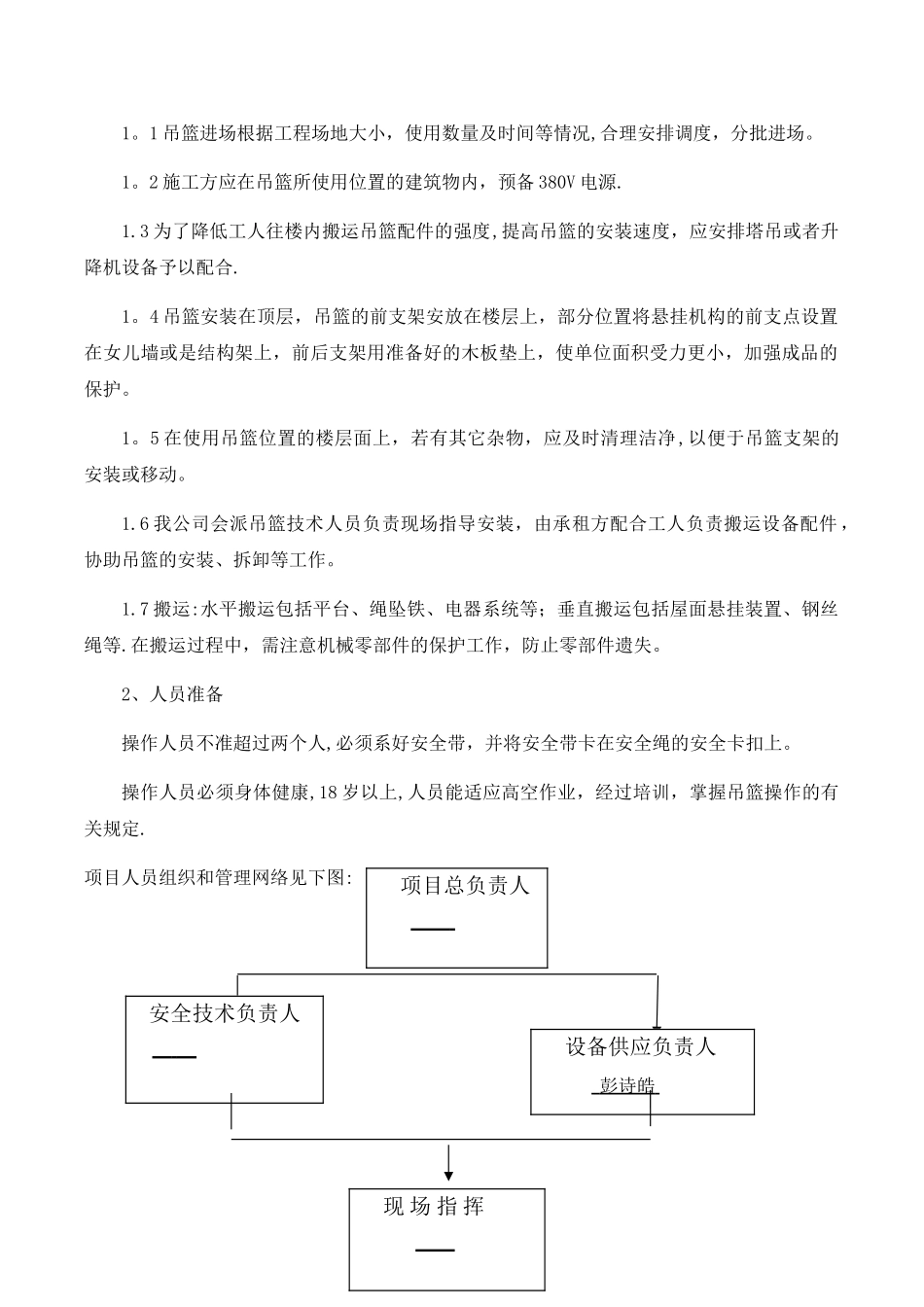

1 吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场
2 施工方应在吊篮所使用位置的建筑物内,预备 380V 电源
3 为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合
4 吊篮安装在顶层,吊篮的前支架安放在楼层上,部分位置将悬挂机构的前支点设置在女儿墙或是结构架上,前后支架用准备好的木板垫上,使单位面积受力更小,加强成品的保护
5 在使用吊篮位置的楼层面上,若有其它杂物,应及时清理洁净,以便于吊篮支架的安装或移动
6 我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件 ,协助吊篮的安装、拆卸等工作
7 搬运:水平搬运包括平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂装置、钢丝绳等
在搬运过程中,需注意机械零部件的保护工作,
