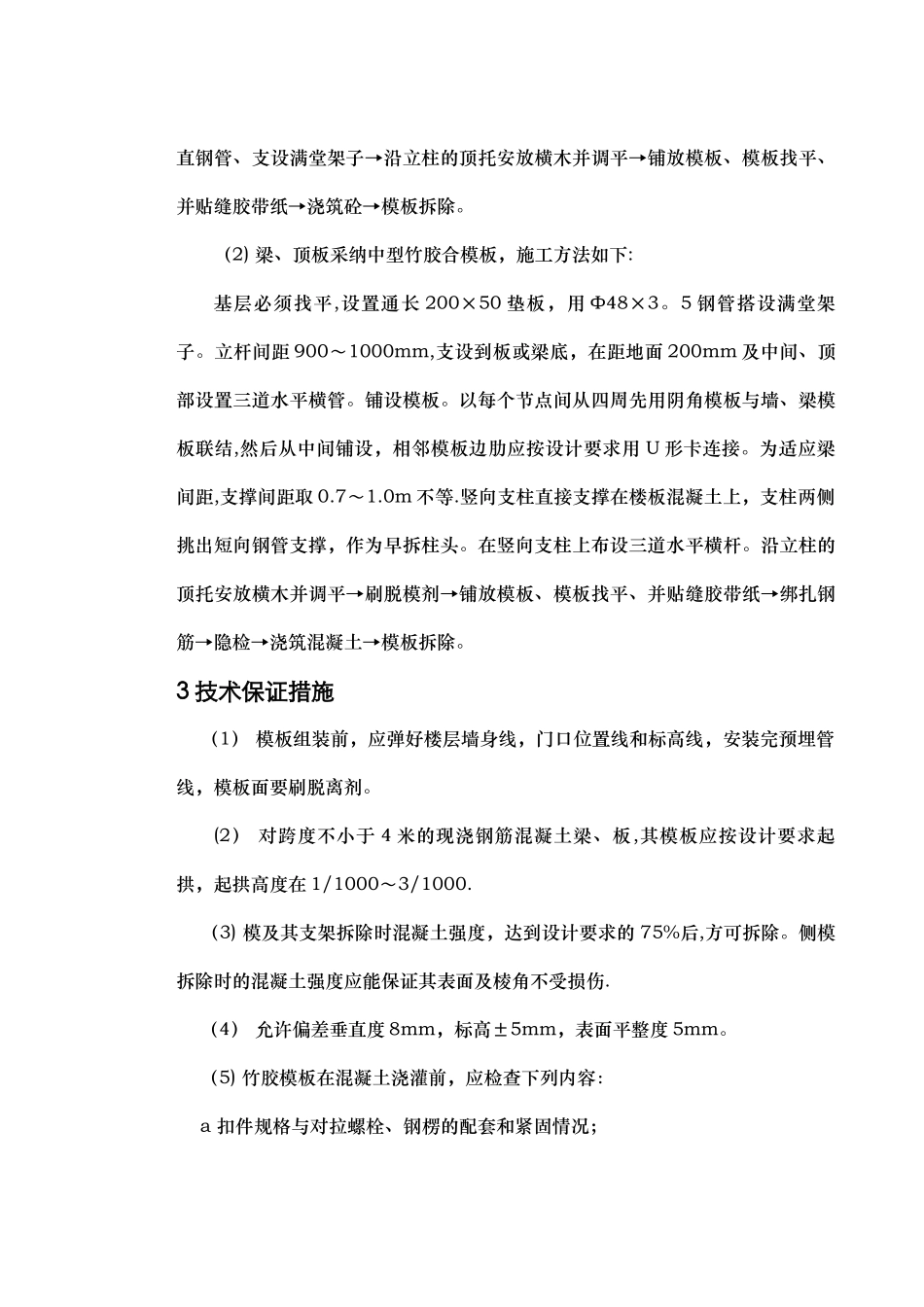

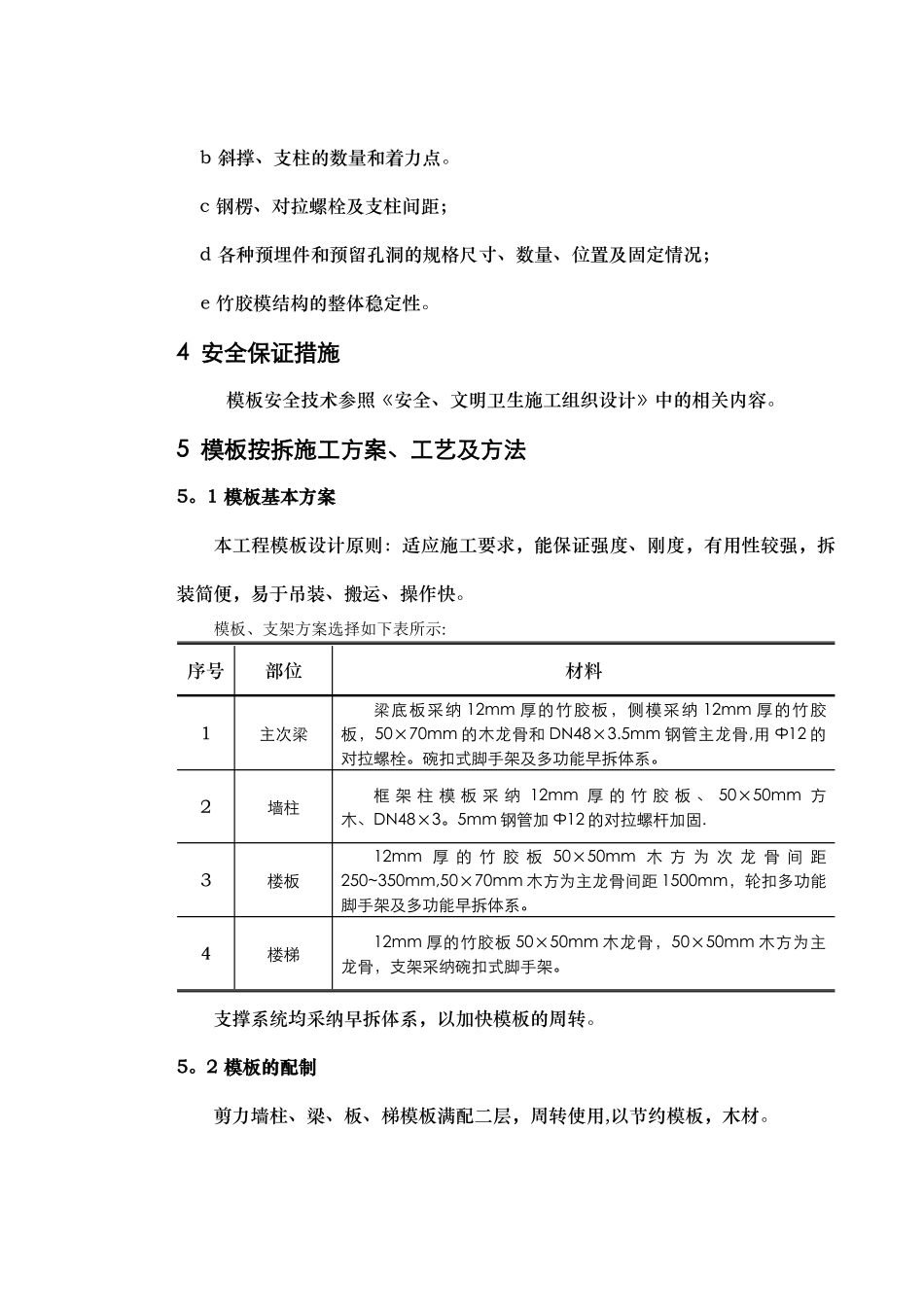

专 业 性 较 强 项 目安全施工方案模 板 工 程 工程名称: 星河家园 2#楼 施工单位: 济宁市建安有限公司 项目经理: 编制人: 张 旭 编制日期: 2024 年 2 月 3 日1 工程概况 本工程为星河家园小区 2#楼工程,地上 18 层,地下 1 层。建筑面积 12152平方米,结构类型:剪力墙结构,结构高度 58。50m。本工程梁、板、梯、剪力墙柱全现浇,主要采纳竹胶合模板,Ф48×3.5 扣件式钢管作支撑。2 施工方案(1) 剪力墙柱施工采纳中型竹胶合模板,施工顺序如下: 抄平、放墙柱位置线、控制线→墙底基层处理→绑扎墙体钢筋、敷设预埋管线→隐检→刷脱模剂→就位拼装墙体模板→封门窗洞端头档板→安装水平钢管及竖直钢管、支设满堂架子→沿立柱的顶托安放横木并调平→铺放模板、模板找平、并贴缝胶带纸→浇筑砼→模板拆除。(2) 梁、顶板采纳中型竹胶合模板,施工方法如下:基层必须找平,设置通长 200×50 垫板,用 Ф48×3。5 钢管搭设满堂架子。立杆间距 900~1000mm,支设到板或梁底,在距地面 200mm 及中间、顶部设置三道水平横管。铺设模板。以每个节点间从四周先用阴角模板与墙、梁模板联结,然后从中间铺设,相邻模板边肋应按设计要求用 U 形卡连接。为适应梁间距,支撑间距取 0.7~1.0m 不等.竖向支柱直接支撑在楼板混凝土上,支柱两侧挑出短向钢管支撑,作为早拆柱头。在竖向支柱上布设三道水平横杆。沿立柱的顶托安放横木并调平→刷脱模剂→铺放模板、模板找平、并贴缝胶带纸→绑扎钢筋→隐检→浇筑混凝土→模板拆除。3 技术保证措施 (1) 模板组装前,应弹好楼层墙身线,门口位置线和标高线,安装完预埋管线,模板面要刷脱离剂。(2) 对跨度不小于 4 米的现浇钢筋混凝土梁、板,其模板应按设计要求起拱,起拱高度在 1/1000~3/1000. (3) 模及其支架拆除时混凝土强度,达到设计要求的 75%后,方可拆除。侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤. (4) 允许偏差垂直度 8mm,标高±5mm,表面平整度 5mm。 (5) 竹胶模板在混凝土浇灌前,应检查下列内容: a 扣件规格与对拉螺栓、钢楞的配套和紧固情况; b 斜撑、支柱的数量和着力点。 c 钢楞、对拉螺栓及支柱间距; d 各种预埋件和预留孔洞的规格尺寸、数量、位置及固定情况; e 竹胶模结构的整体稳定性。4 安全保证措施模板安全技术参照《安全、文明卫生施工组织设计》中的相关内容。5 模板按拆施工方案、工...
