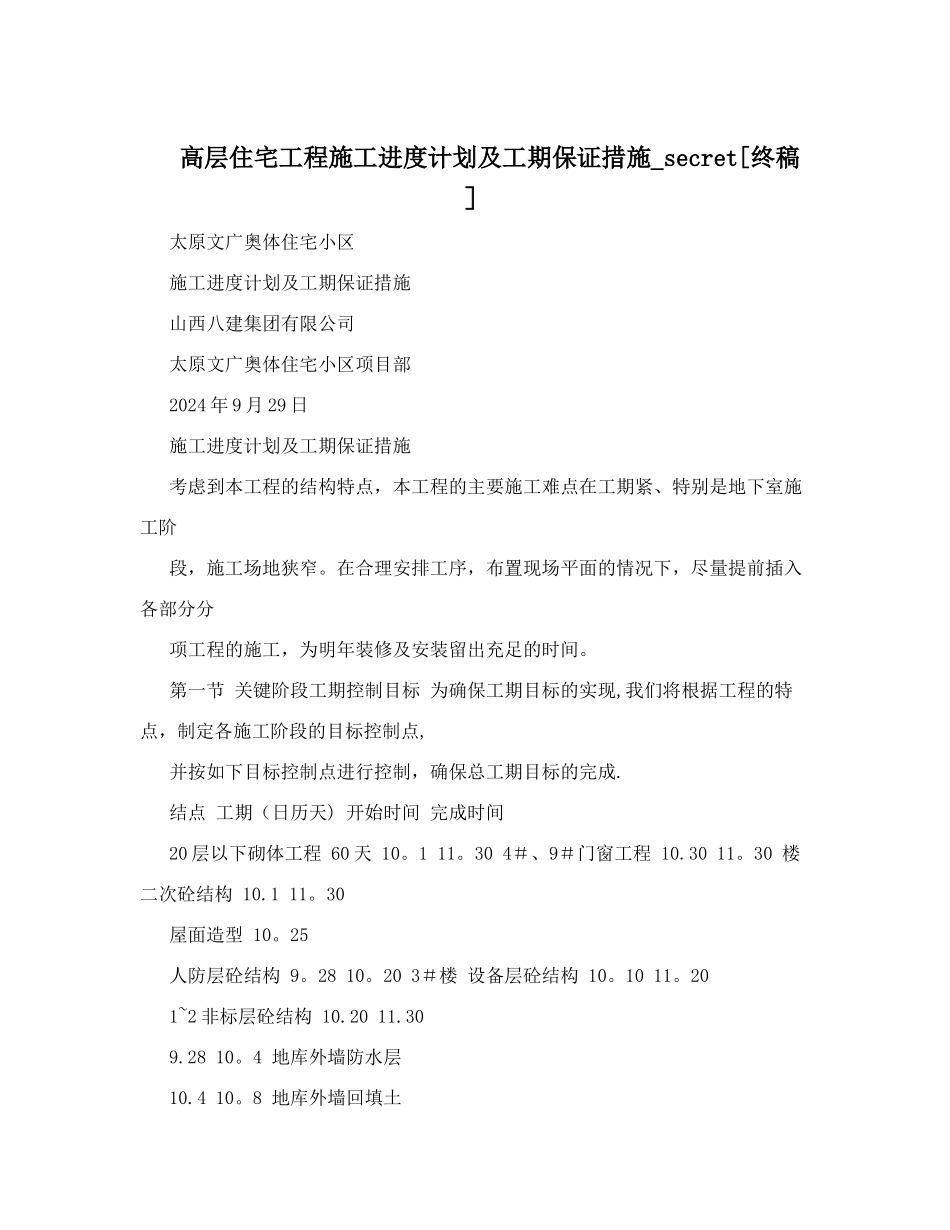

高层住宅工程施工进度计划及工期保证措施_secret[终稿]太原文广奥体住宅小区 施工进度计划及工期保证措施 山西八建集团有限公司 太原文广奥体住宅小区项目部 2024 年 9 月 29 日 施工进度计划及工期保证措施 考虑到本工程的结构特点,本工程的主要施工难点在工期紧、特别是地下室施工阶段,施工场地狭窄
在合理安排工序,布置现场平面的情况下,尽量提前插入各部分分项工程的施工,为明年装修及安装留出充足的时间
第一节 关键阶段工期控制目标 为确保工期目标的实现,我们将根据工程的特点,制定各施工阶段的目标控制点,并按如下目标控制点进行控制,确保总工期目标的完成
结点 工期(日历天) 开始时间 完成时间 20 层以下砌体工程 60 天 10
30 4#、9#门窗工程 10
30 楼 二次砼结构 10
30 屋面造型 10
25 人防层砼结构 9
20 3#楼 设备层砼结构 10
20 1~2 非标层砼结构 10
4 地库外墙防水层 10
8 地库外墙回填土 10
15 地库基础后浇带 10
10 地库室内回填土 10
30 地库墙、顶板砼后浇带 10
30 地库顶层找坡层 3#地库 10
6 地库顶板找平层 10
15 地库顶板防水层 11
16 地库顶板砼防水保护层 11
17 土工膜 11
20 排水层、过滤层 11
30 种植土 第二节 确保工程按期交工的施工措施根据甲方要求年底前天内必须完成地库回填土施工任务,工程量大,工期紧
加之现场场地狭窄,给现场材料运输带来极大不便,因此如何合理划分施工区段和施工顺序,如何组织劳动、如何配备机械和材料、解决交叉施工是
