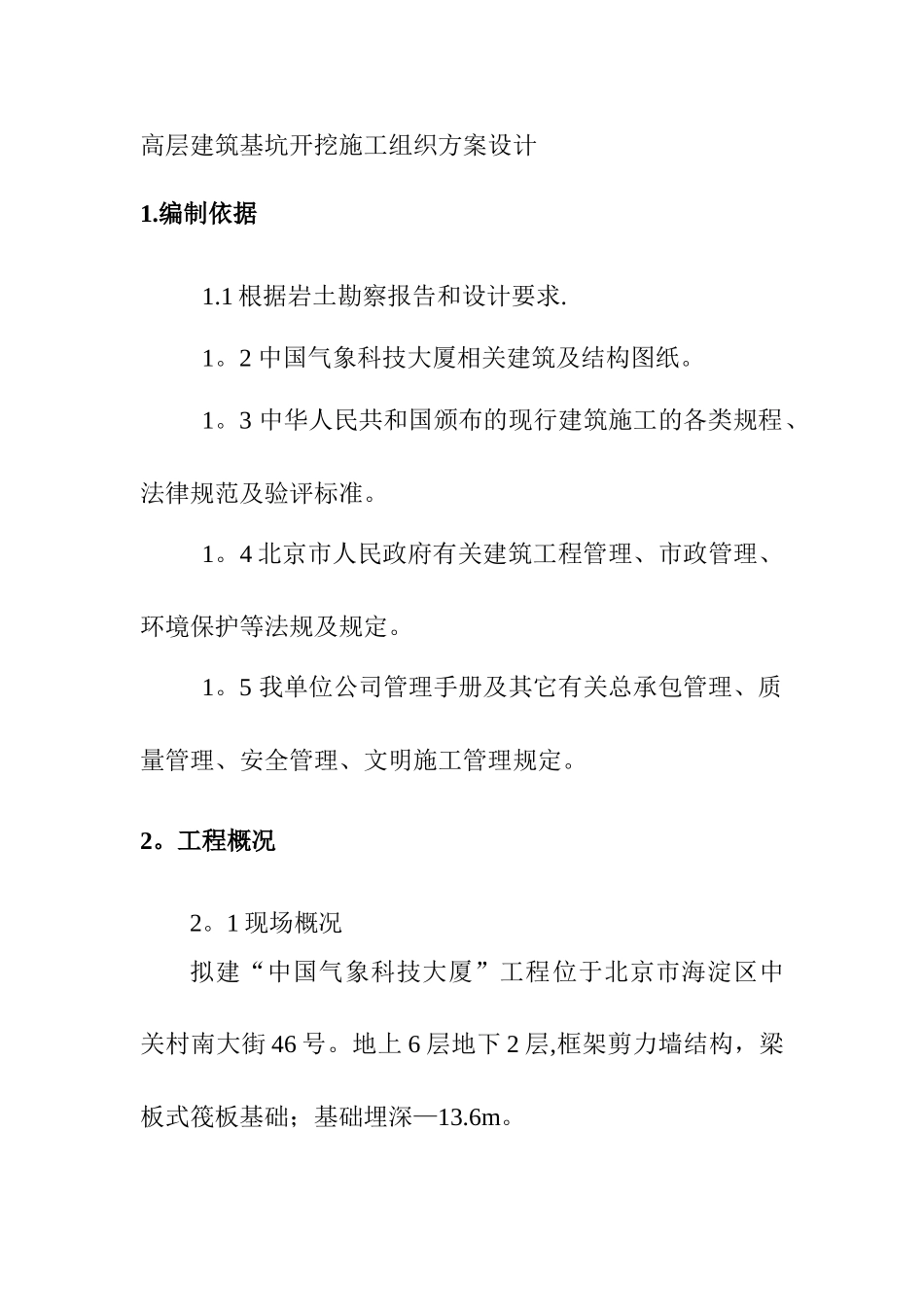

高层建筑基坑开挖施工组织方案设计1
1 根据岩土勘察报告和设计要求
2 中国气象科技大厦相关建筑及结构图纸
3 中华人民共和国颁布的现行建筑施工的各类规程、法律规范及验评标准
4 北京市人民政府有关建筑工程管理、市政管理、环境保护等法规及规定
5 我单位公司管理手册及其它有关总承包管理、质量管理、安全管理、文明施工管理规定
1 现场概况拟建“中国气象科技大厦”工程位于北京市海淀区中关村南大街 46 号
地上 6 层地下 2 层,框架剪力墙结构,梁板式筏板基础;基础埋深—13

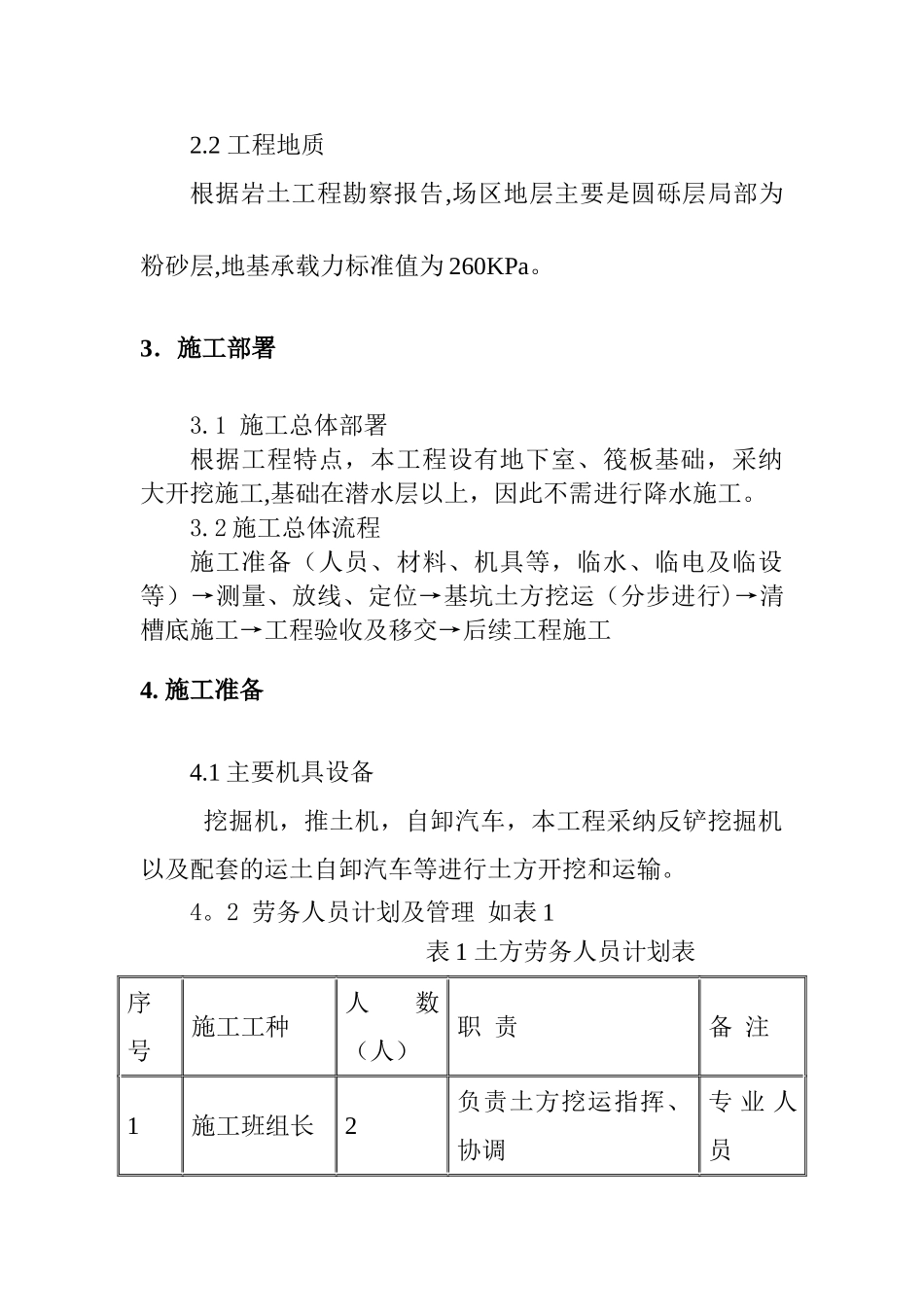

2 工程地质根据岩土工程勘察报告,场区地层主要是圆砾层局部为粉砂层,地基承载力标准值为 260KPa
3.施工部署3
1 施工总体部署根据工程特点,本工程设有地下室、筏板基础,采纳大开挖施工,基础在潜水层以上,因此不需进行降水施工
2 施工总体流程施工准备(人员、材料、机具等,临水、临电及临设等)→测量、放线、定位→基坑土方挖运(分步进行)→清槽底施工→工程验收及移交→后续工程施工4
1 主要机具设备 挖掘机,推土机,自卸汽车,本工程采纳反铲挖掘机以及配套的运土自卸汽车等进行土方开挖和运输

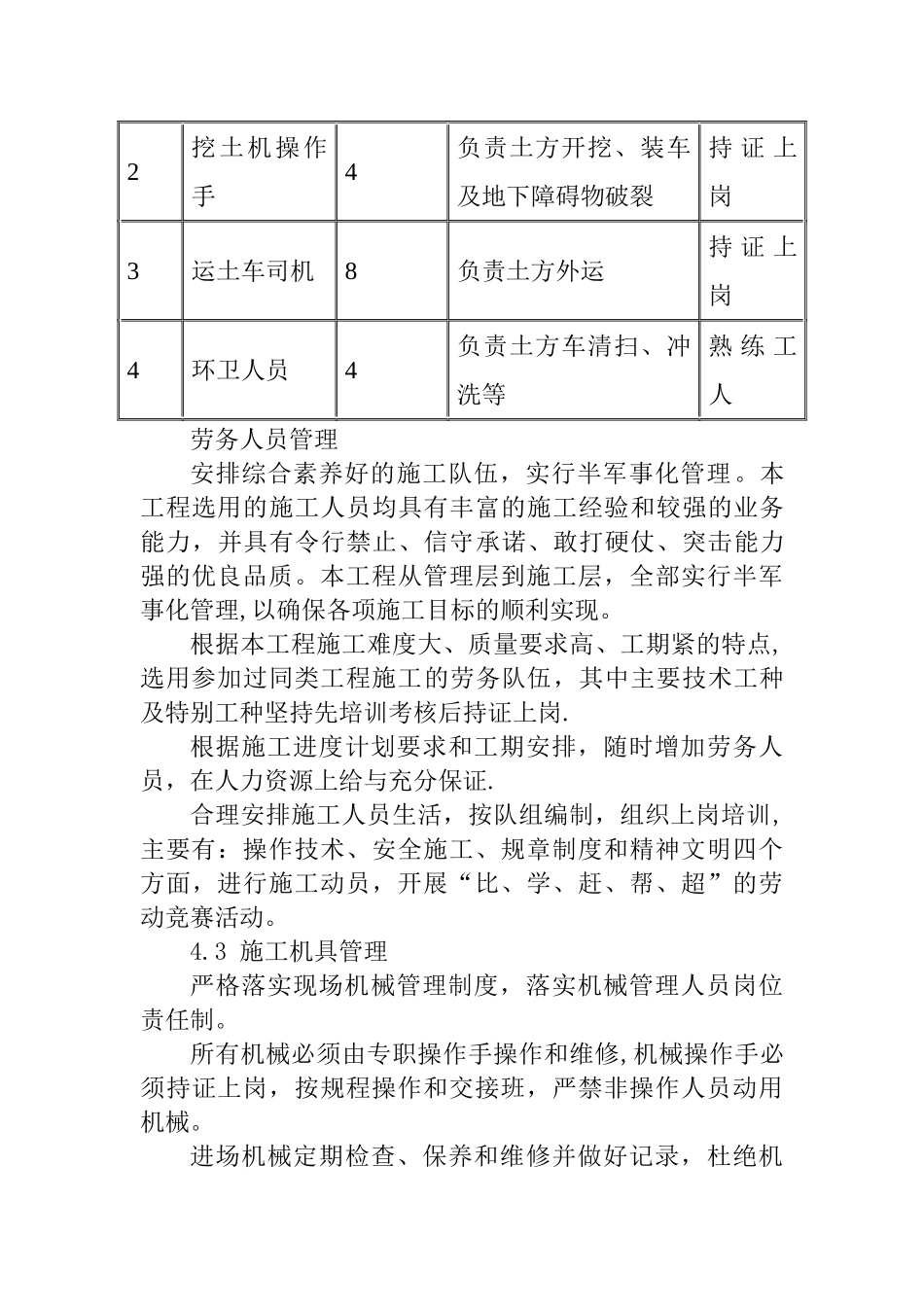

2 劳务人员计划及管理 如表 1表 1 土方劳务人员计划表序号施工工种人数(人)职 责备 注1施工班组长2负责土方挖运指挥、协调专 业 人员2挖土机操作手4负责土方开挖、装车及地下障碍物破裂持 证 上岗3运土车司机8负责土方外运持 证 上岗4环卫人员4负责土方车清扫、冲洗等熟 练 工人劳务人员管理安排综合素养好的施工队伍,实行半军事化管理
本工程选用的施工人员均具有丰富的施工经验和较强的业务能力,并具有令行禁止、信守承诺、敢打硬仗、突击能力强的优良品质
本工程从管理层到施工层,全部实行半军事化管理,以确保各项施工目标的顺利实现
根据本工程施工
