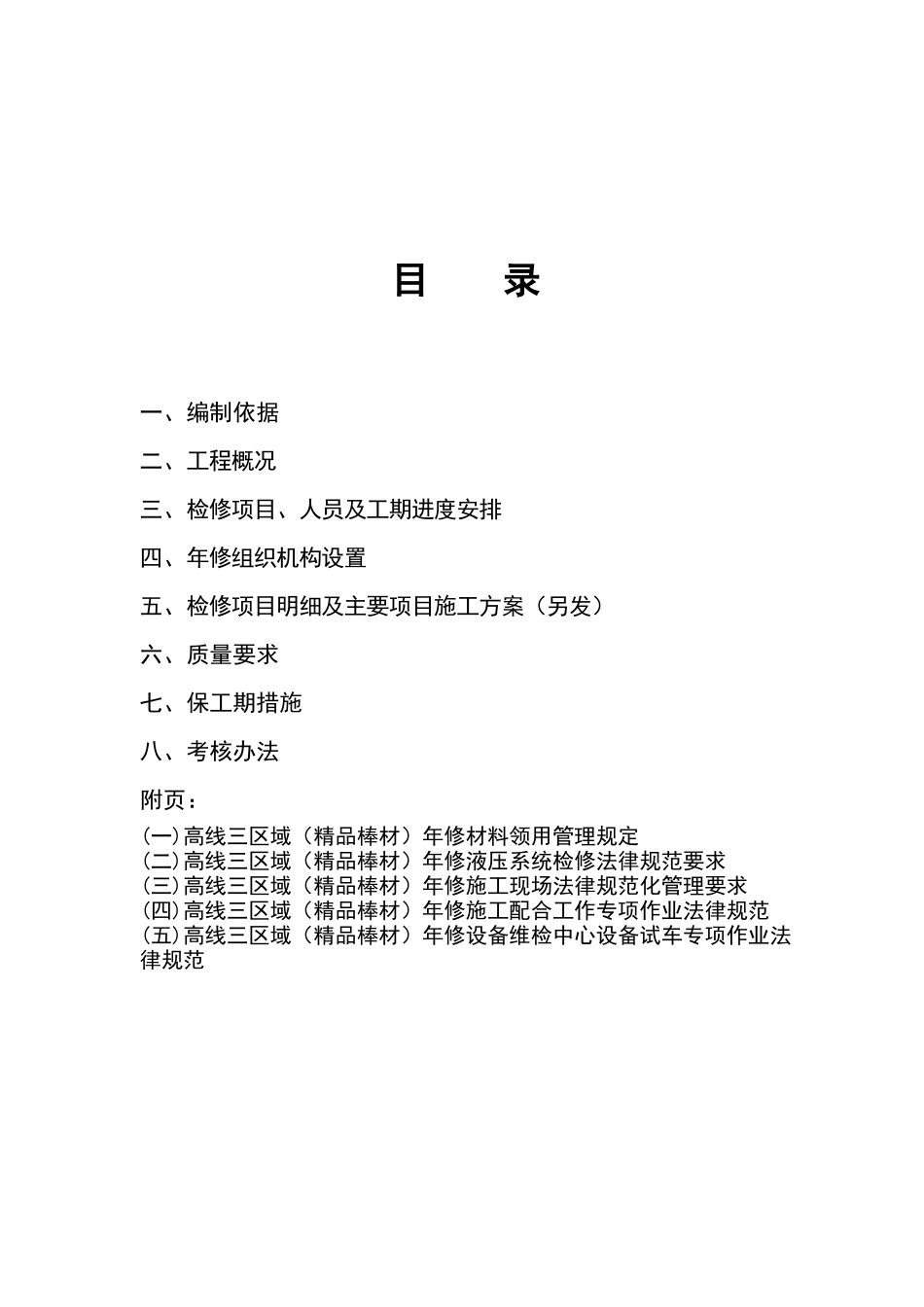

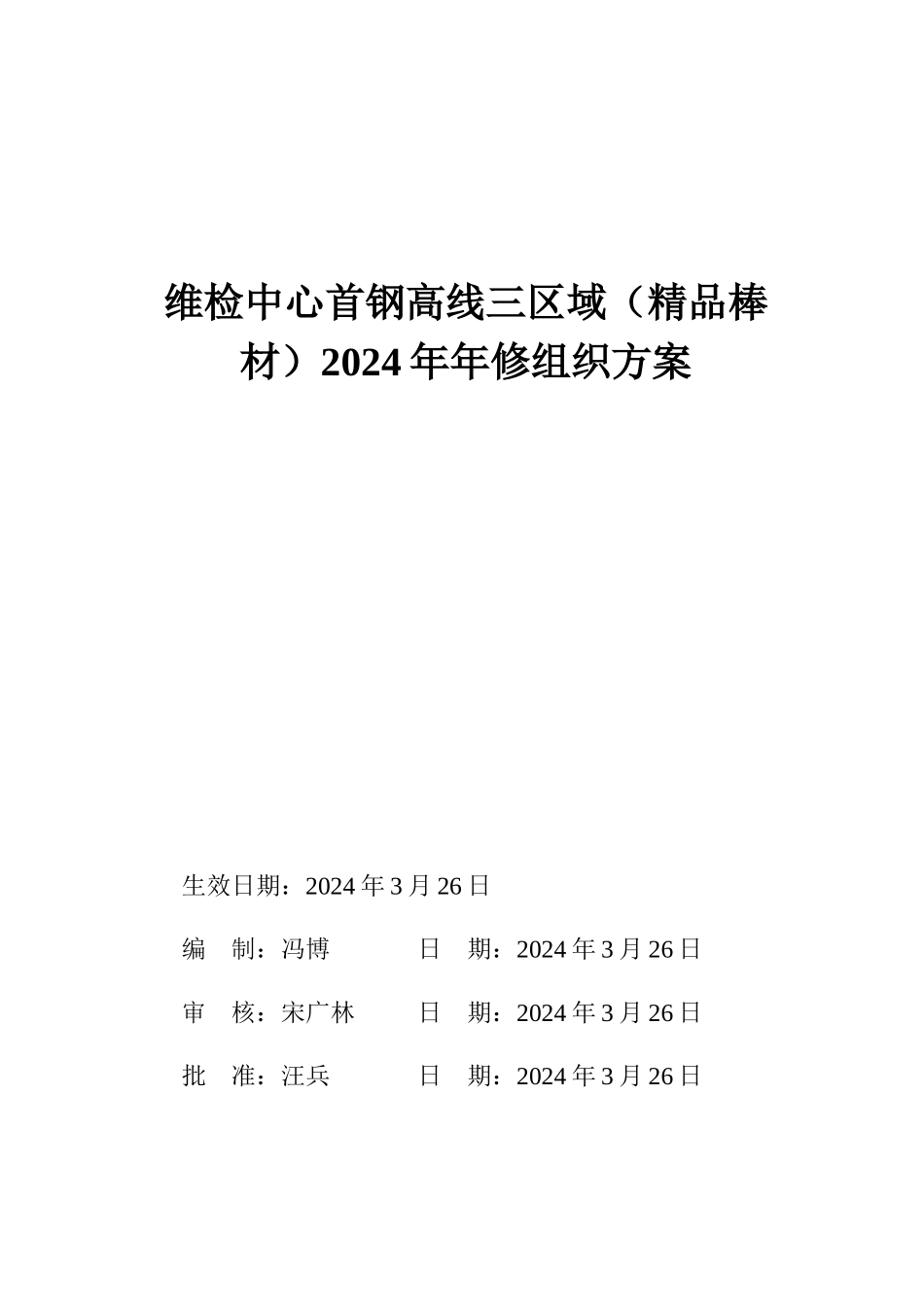

维检中心首钢高线三区域(精品棒材)2024 年年修组织方案生效日期:2024 年 3 月 26 日编 制:冯博 日 期:2024 年 3 月 26 日审 核:宋广林 日 期:2024 年 3 月 26 日批 准:汪兵 日 期:2024 年 3 月 26 日目 录一、编制依据二、工程概况三、检修项目、人员及工期进度安排四、年修组织机构设置五、检修项目明细及主要项目施工方案(另发)六、质量要求七、保工期措施八、考核办法附页:(一)高线三区域(精品棒材)年修材料领用管理规定(二)高线三区域(精品棒材)年修液压系统检修法律规范要求(三)高线三区域(精品棒材)年修施工现场法律规范化管理要求(四)高线三区域(精品棒材)年修施工配合工作专项作业法律规范(五)高线三区域(精品棒材)年修设备维检中心设备试车专项作业法律规范维检中心首钢高线三区域(精品棒材)2024 年年修施工组织方案一、编制依据1、首钢高线三区域(精品棒材)2024 年修初步计划
2、高线三区域(精品棒材)2024 年年修初步计划的主要项目及要求
3、现场勘查
4、高线三区域(精品棒材)设备检修标准及验收法律规范5、冶金机械设备安装工程质量检验评定标准6、钢结构制作安装施工规程 YB 9257-967、钢结构工程施工及验收法律规范 GB50205-20018、轧钢厂检修的经验
9、与高线厂专业人员沟通
二、工程概况早在 2024 年年初,就发现高线三区域(精品棒材)精整区域冷剪基础有松动下沉的现象,在这一年左右的时间里,曾利用轧制盘圆的时间对冷剪下沉的基础进行过两次临时的加固处理,但该隐患一直未得到彻底处理
由此,公司计划于 2024 年 4 月份安排高线三区域进行为期 15 天的年修,以求能彻底解决冷剪基础松动下沉的问题
此外,高线三区域设备自 2024 年 9 月初(奥运期间停产)恢复生产以来已生产运行一年半的时间,由于
