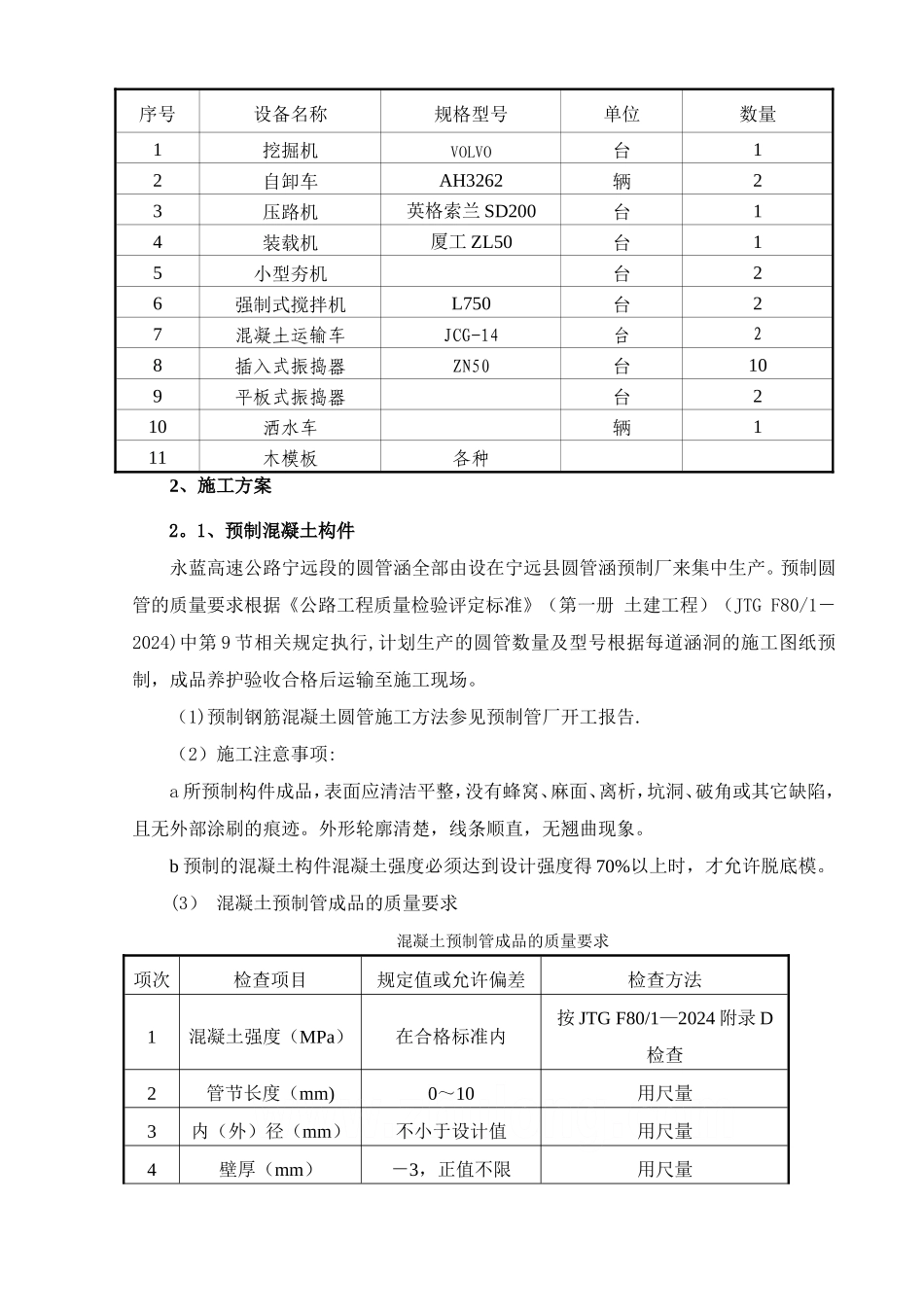

圆管涵施工技术方案一、工程概况K80+188 圆管涵长 42
42m,孔数与孔径为 1-Φ1
25m,与路线右交角为 75 度,管涵进出口形式为八字墙
管身采纳 C30 钢筋混凝土预制平口圆管及斜交角度 15 度斜管,管基采纳 C20 现浇混凝土,管节之间接缝采纳沥青麻絮填塞,30cm 热沥青油毛毡二道围裹洞口采纳 M7
此涵洞基础置于路堤上,涵洞基础以下的路基压实度应达到96%
所用圆管均由设在宁远县的圆管预制厂统一预制,用平板拖车拖运至施工场地
二、计划工期圆管涵计划工期 18 天,2024 年 1 月 1 日开工,2024 年 1 月 18 日完工
具体施工进度计划如下:序号时间项目名称一月1010111基坑开挖2管基浇注3管节安装4管座浇注5洞口工程6涵背回填三、施工方案1、施工准备1
1 现场调查开工前仔细审核图纸,并进行现场勘测,检查位置标高等是否符合现场情况,进出水口是否能接顺畅,有何隐患,当地群众有何意见等,如发现有不妥之处,及早向监理工程师提出变更意向
2 测量放样(1)涵洞在开挖前进行测量放样,在水准基点复测合格的前提下,运用往返测量方法将水准点引至涵洞施施工场地点附近一稳固处,经复核符合精度要求后,作为涵洞施工标高控制点
测量人员应及时作好放样资料交给现场的施工员和技术员 ,以利现场控制操作
现场的施工技术员应及时的将放样桩引出和加以有效保护以免二次放样
(2)施工前依据设计要求先核对进出口泄水面标高,依据涵洞的结构尺寸定出涵洞的中轴线,以确定通道的准确位置

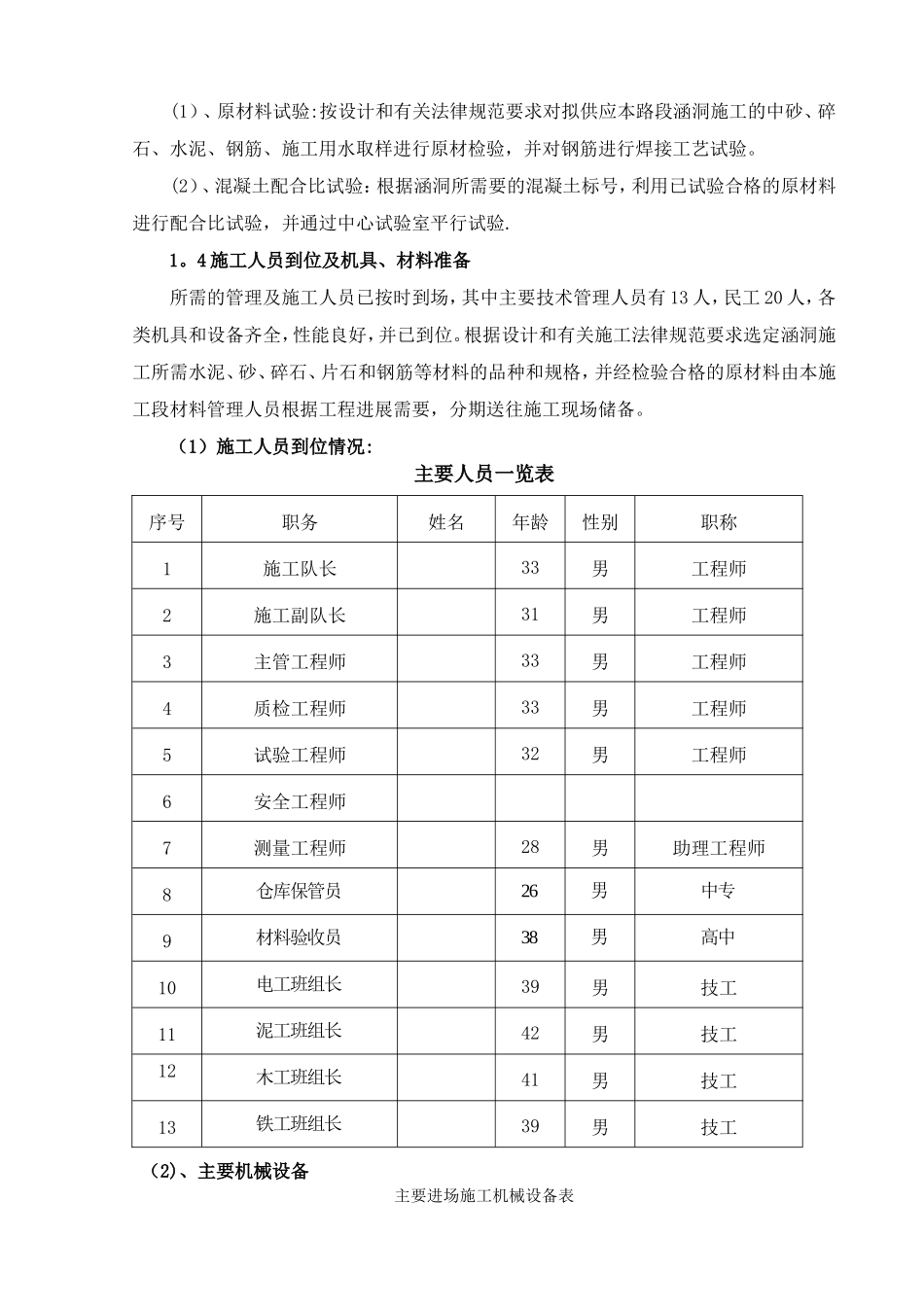

3 试验准备(1)、原材料试验:按设计和有关法律规范要求对拟供应本路段涵洞施工的中砂、碎石、水泥、钢筋、施工用水取样进行原材检验,并对钢筋进行焊接工艺试验
(2)、混凝土配合比试验:根据涵洞所需要的混凝土标号,利用已试验合格的原材料进行配合比试验,并通过中心试验室平行试验
