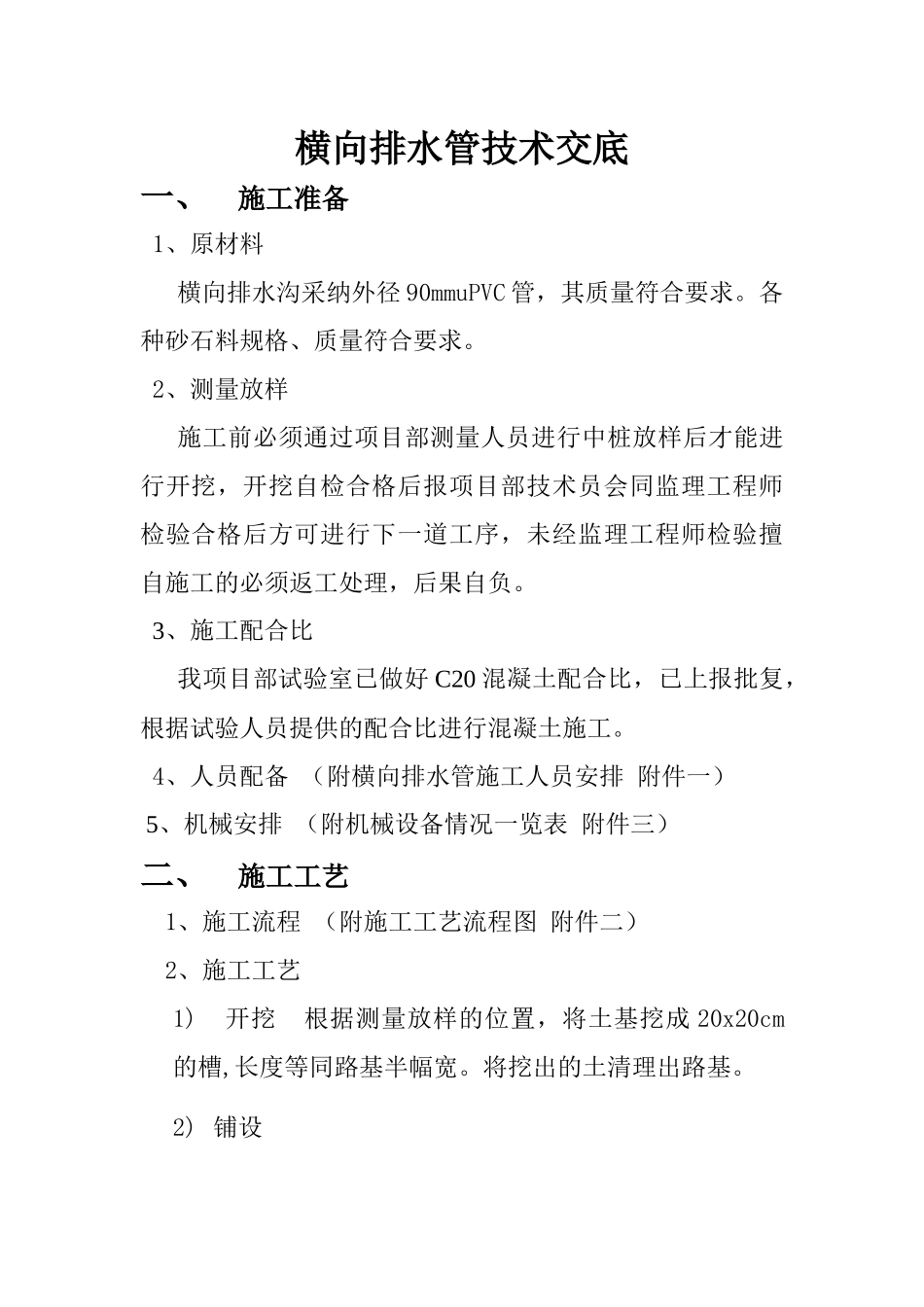

横向排水管技术交底一、施工准备 1、原材料横向排水沟采纳外径 90mmuPVC 管,其质量符合要求
各种砂石料规格、质量符合要求
2、测量放样施工前必须通过项目部测量人员进行中桩放样后才能进行开挖,开挖自检合格后报项目部技术员会同监理工程师检验合格后方可进行下一道工序,未经监理工程师检验擅自施工的必须返工处理,后果自负
3、施工配合比我项目部试验室已做好 C20 混凝土配合比,已上报批复,根据试验人员提供的配合比进行混凝土施工
4、人员配备 (附横向排水管施工人员安排 附件一) 5、机械安排 (附机械设备情况一览表 附件三)二、施工工艺 1、施工流程 (附施工工艺流程图 附件二)2、施工工艺1) 开挖 根据测量放样的位置,将土基挖成 20x20cm的槽,长度等同路基半幅宽
将挖出的土清理出路基

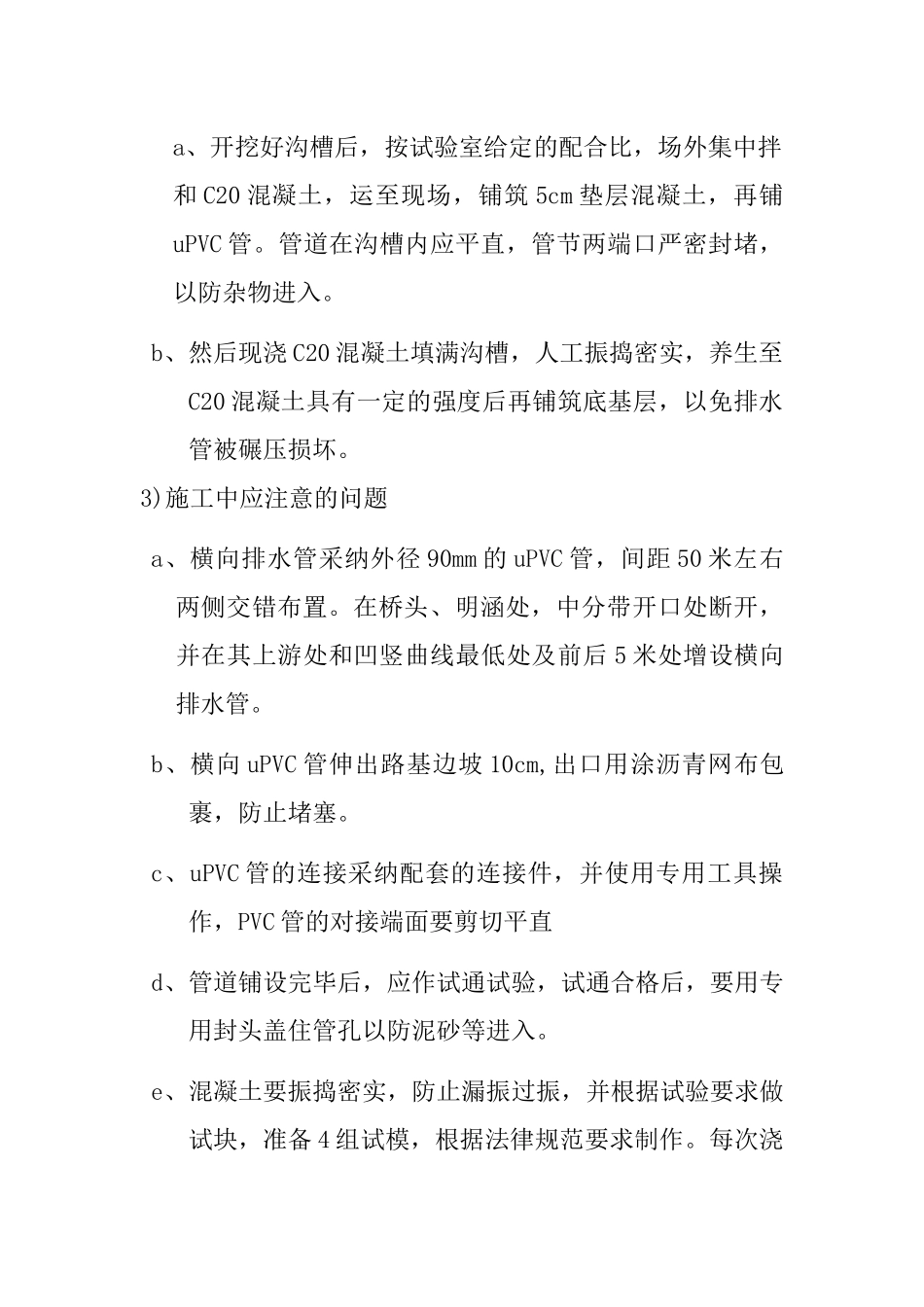

2) 铺设 a、开挖好沟槽后,按试验室给定的配合比,场外集中拌和 C20 混凝土,运至现场,铺筑 5cm 垫层混凝土,再铺uPVC 管
管道在沟槽内应平直,管节两端口严密封堵,以防杂物进入
b、然后现浇 C20 混凝土填满沟槽,人工振捣密实,养生至C20 混凝土具有一定的强度后再铺筑底基层,以免排水管被碾压损坏
3)施工中应注意的问题 a、横向排水管采纳外径 90mm 的 uPVC 管,间距 50 米左右两侧交错布置
在桥头、明涵处,中分带开口处断开,并在其上游处和凹竖曲线最低处及前后 5 米处增设横向排水管
b、横向 uPVC 管伸出路基边坡 10cm,出口用涂沥青网布包裹,防止堵塞
c、uPVC 管的连接采纳配套的连接件,并使用专用工具操作,PVC 管的对接端面要剪切平直d、管道铺设完毕后,应作试通试验,试通合格后,要用专用封头盖住管孔以防泥砂等进入
e、混凝土要振捣密实,防止漏振过振,并根据试验要求做试块,准备 4 组试模,根据法律规范要求制作

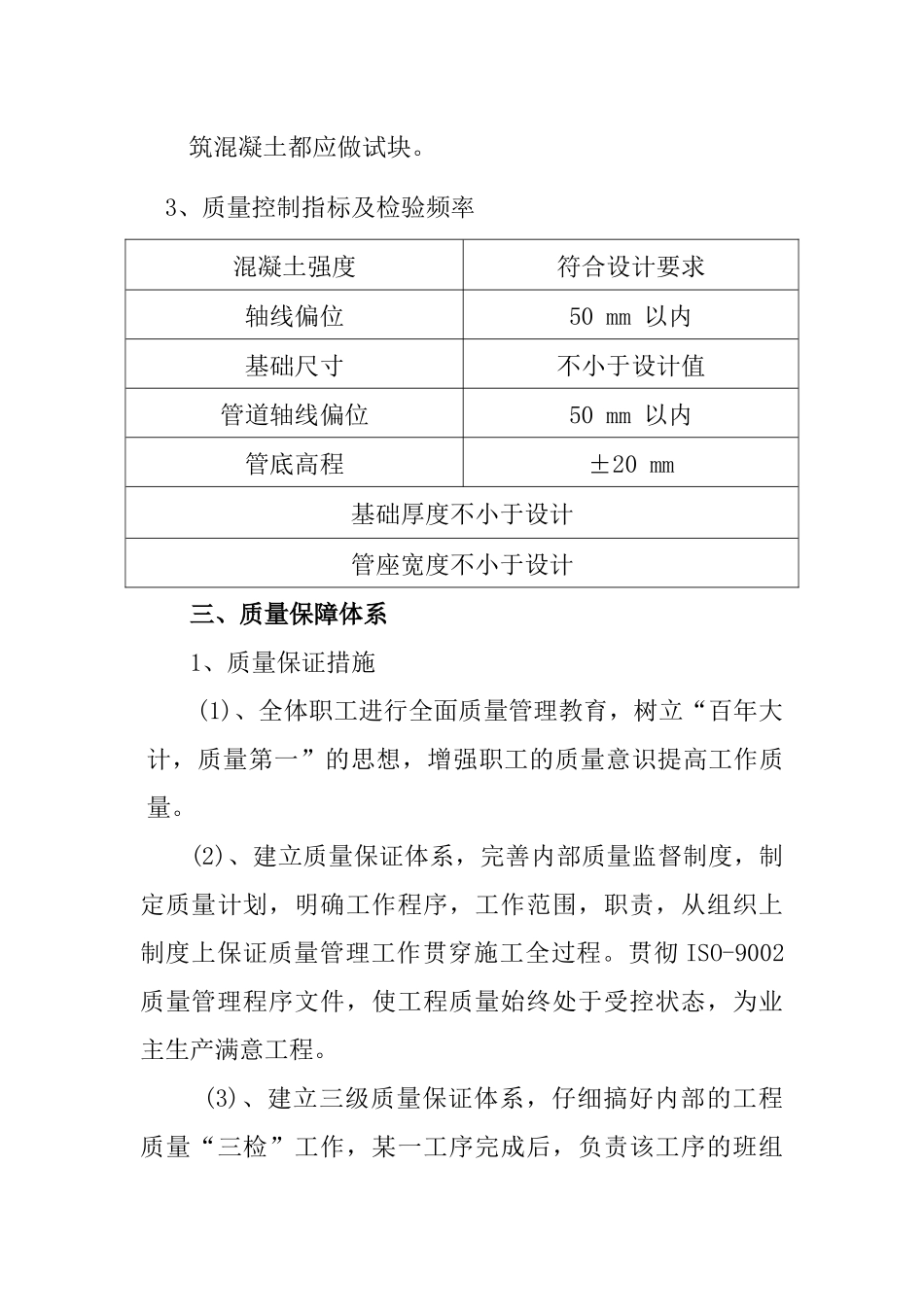

每次浇筑混凝土都应做试块
