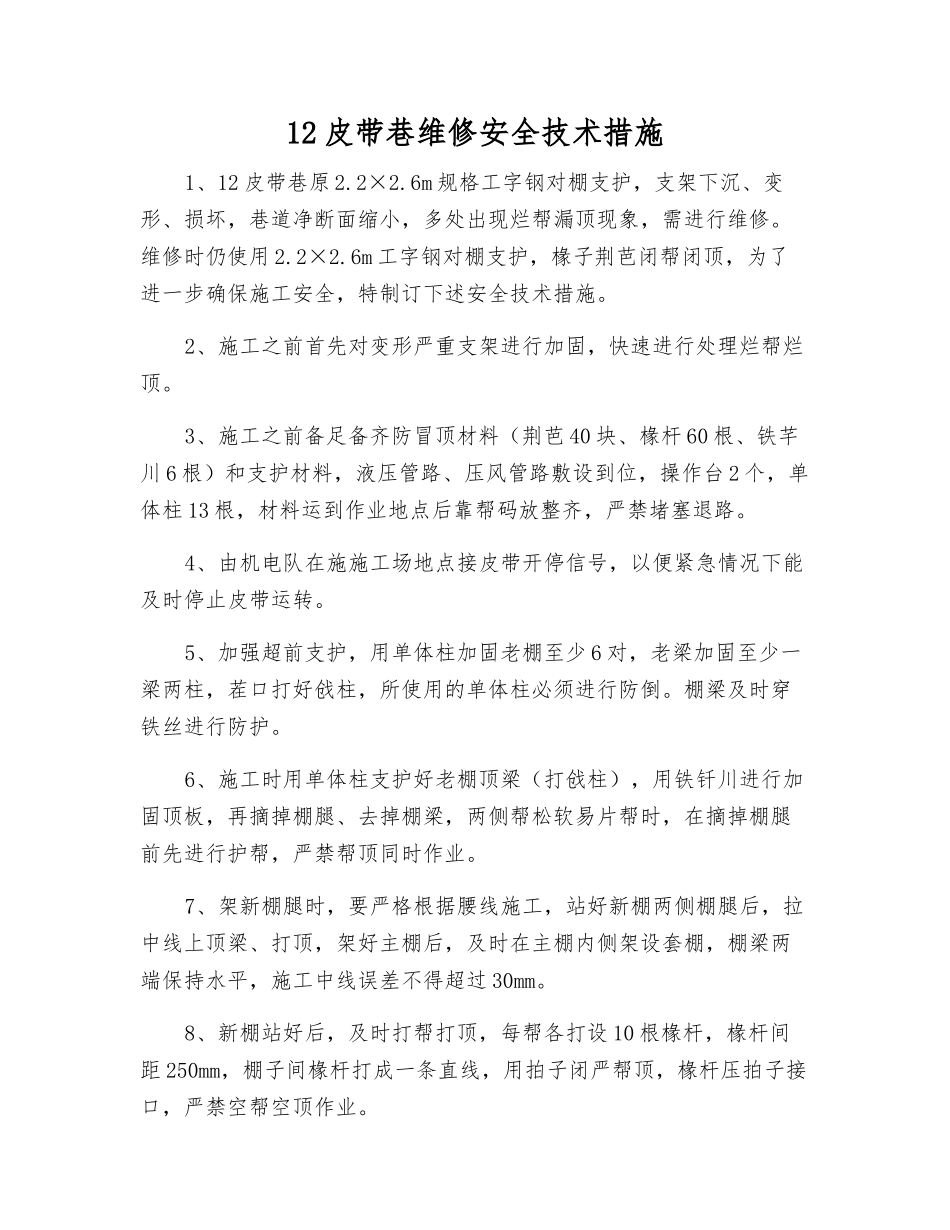

12 皮带巷维修安全技术措施1、12 皮带巷原 2
6m 规格工字钢对棚支护,支架下沉、变形、损坏,巷道净断面缩小,多处出现烂帮漏顶现象,需进行维修
维修时仍使用 2
6m 工字钢对棚支护,椽子荆芭闭帮闭顶,为了进一步确保施工安全,特制订下述安全技术措施
2、施工之前首先对变形严重支架进行加固,快速进行处理烂帮烂顶
3、施工之前备足备齐防冒顶材料(荆芭 40 块、椽杆 60 根、铁芊川 6 根)和支护材料,液压管路、压风管路敷设到位,操作台 2 个,单体柱 13 根,材料运到作业地点后靠帮码放整齐,严禁堵塞退路
4、由机电队在施施工场地点接皮带开停信号,以便紧急情况下能及时停止皮带运转
5、加强超前支护,用单体柱加固老棚至少 6 对,老梁加固至少一梁两柱,茬口打好戗柱,所使用的单体柱必须进行防倒

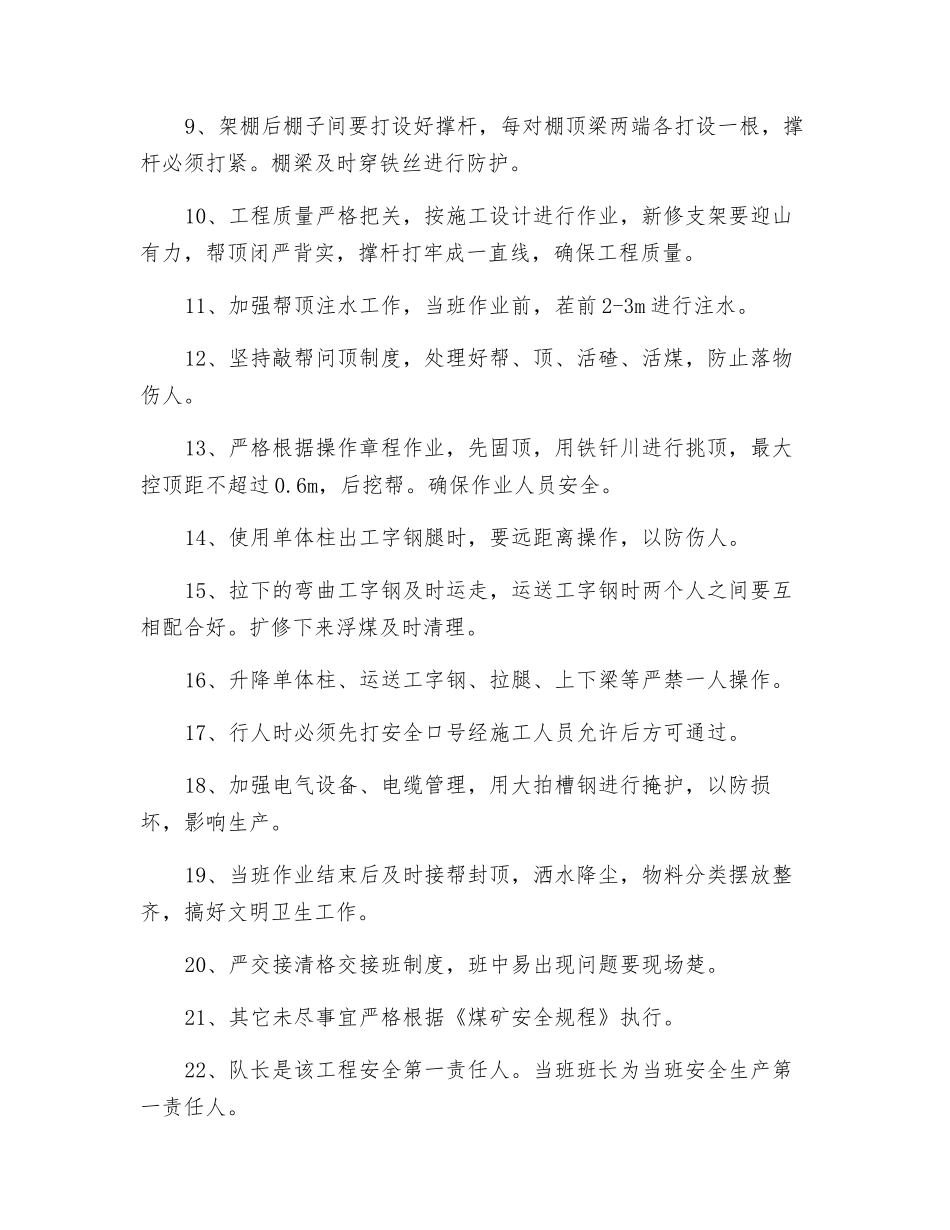

棚梁及时穿铁丝进行防护
6、施工时用单体柱支护好老棚顶梁(打戗柱),用铁钎川进行加固顶板,再摘掉棚腿、去掉棚梁,两侧帮松软易片帮时,在摘掉棚腿前先进行护帮,严禁帮顶同时作业
7、架新棚腿时,要严格根据腰线施工,站好新棚两侧棚腿后,拉中线上顶梁、打顶,架好主棚后,及时在主棚内侧架设套棚,棚梁两端保持水平,施工中线误差不得超过 30mm
8、新棚站好后,及时打帮打顶,每帮各打设 10 根椽杆,椽杆间距 250mm,棚子间椽杆打成一条直线,用拍子闭严帮顶,椽杆压拍子接口,严禁空帮空顶作业
9、架棚后棚子间要打设好撑杆,每对棚顶梁两端各打设一根,撑杆必须打紧
棚梁及时穿铁丝进行防护
10、工程质量严格把关,按施工设计进行作业,新修支架要迎山有力,帮顶闭严背实,撑杆打牢成一直线,确保工程质量
11、加强帮顶注水工作,当班作业前,茬前 2-3m 进行注水
12、坚持敲帮问顶制度,处理好帮、顶、活碴、活煤,防止落物伤人
13、严格根据操作章程作业,先固顶,用铁钎川进行挑顶,最大控
