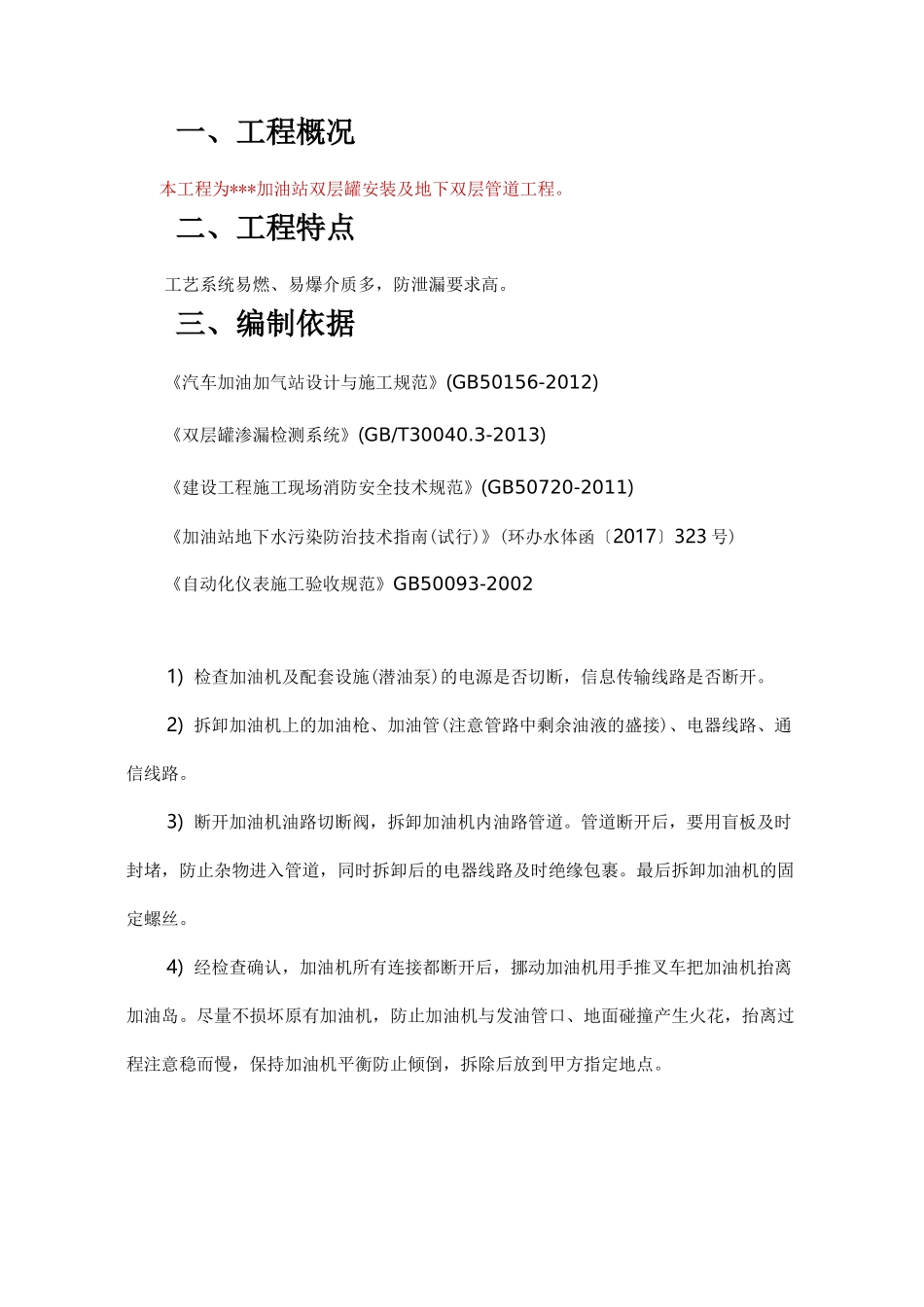

*****加油站双层罐及 UPP 双层管道施工组织设计施工单位:****有限公司日期:*年*月*日一、工程概况本工程为***加油站双层罐安装及地下双层管道工程
二、工程特点工艺系统易燃、易爆介质多,防泄漏要求高
三、编制依据《汽车加油加气站设计与施工规范》(GB50156-2012)《双层罐渗漏检测系统》(GB/T30040
3-2013)《建设工程施工现场消防安全技术规范》(GB50720-2011)《加油站地下水污染防治技术指南(试行)》(环办水体函〔2017〕323 号)《自动化仪表施工验收规范》GB50093-20021) 检查加油机及配套设施(潜油泵)的电源是否切断,信息传输线路是否断开
2) 拆卸加油机上的加油枪、加油管(注意管路中剩余油液的盛接)、电器线路、通信线路
3) 断开加油机油路切断阀,拆卸加油机内油路管道
管道断开后,要用盲板及时封堵,防止杂物进入管道,同时拆卸后的电器线路及时绝缘包裹
最后拆卸加油机的固定螺丝
4) 经检查确认,加油机所有连接都断开后,挪动加油机用手推叉车把加油机抬离加油岛
尽量不损坏原有加油机,防止加油机与发油管口、地面碰撞产生火花,抬离过程注意稳而慢,保持加油机平衡防止倾倒,拆除后放到甲方指定地点
五、混凝土场地拆除1) 对原混凝土地面施工部位进行放线、实线,用柴油机切缝机,切缝时带水操作与相邻地坪切割施工缝,方可进行拆除原破裂混凝土地坪
2) 拆除前首先了解掌握场地下是否有预埋敷设的电源线,如有用白灰在管线两侧距管线 30cm 夕卜划出标志线,线外可采用机械拆除,线内采用人工拆除不管采用何种方法,拆除部位混凝土均用水浸湿混凝土层,同时现场应储备备用黄砂等防护措施,以防冲击静电火花造成不可设想的事故发生
3) 拆除混凝土垃圾及时清理卜运
六、输油管线拆除1) 人孔井内卸油、发油、透气管线的法兰短管全部断开
法兰、短管拆除前,法兰
