3.3 施工导流与水流控制3.3.1 导流规划1.枢纽工程施工导流总案皂市水库坝址位于低山丘陵区,河谷切割呈“U”型、系典型山区性河流
枢纽施工导流采用河床一次断流、隧洞导流加过水围堰的案
即枯水期导流隧洞导流,围堰挡水,围护基坑干地施工;汛期导流隧洞和其它泄水建筑物,联合泄流,允淹没基坑;施工导流后期隧洞封堵,由大坝泄水建筑物泄流的导游式
2.导流隧洞施工导流案导流隧洞工程是皂市枢纽施工导流中的一个关键项目
隧洞全长:76
921m,进口底板高程 74m,坡降 4
,承担枢纽工程施工期主要泄流任务
包括本合同工程出口明渠、导流洞明洞段,金家沟蹦坡体处理,邓家嘴护岸等主体工程及出口明渠围堰等临时工程施工容
工程将于 2001 年 9 月 28 日开工,2002 年 9 月 8 日完工,总工期 345 天
出口明渠围堰围护出口明渠,为以上工程创造干地施工条件
1)导流隧洞进口明渠施工导流围堰施工案:经认真研究招标文件和踏勘现场,结合主体工程施工总案、总进度要求,制定导流洞出口明渠工程施工导流围堰施工案
导流洞出口明渠施工采用二期导流案
一期做枯水期土围堰,围护包括隔流堤在的出口明渠施工区,挡水时段为 2001 年11 月~2002 年 3 月,左岸河床泄流
二期做全年围堰,利用已建隔流堤作围堰纵向段,横向段接隔流堤尾部与右岸边坡相交作
全年横向土围堰

挡水时段为 2002 年 4 月~2002 年 9 月,左岸河床泄流

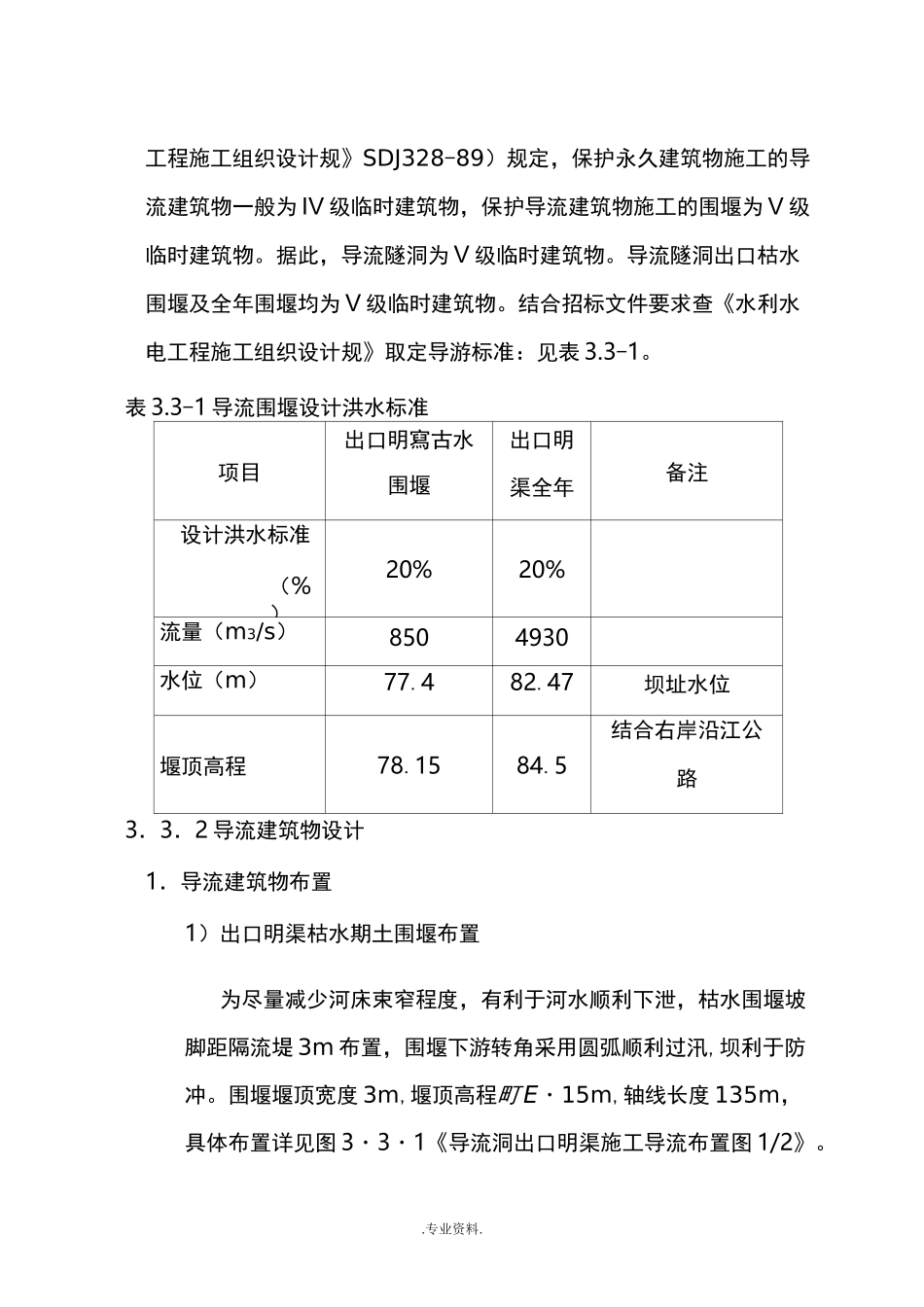

a・枯水期土围堰根据施工总进度,2001 年 9 月底进场,10 月份以不破坏沿江公路为前提进行出口明渠水部分及山坡体开挖,并利用开挖出碴,开始填筑枯水期土围堰
围堰于 10 月下旬形成具备挡水条件
在围堰围护下需要完成与主体土围堰施工相关的 4 个关键项目施工:出口明渠导流堤施工至咄 5 口高程(将被利用作全年围堰的一部分)0+5
