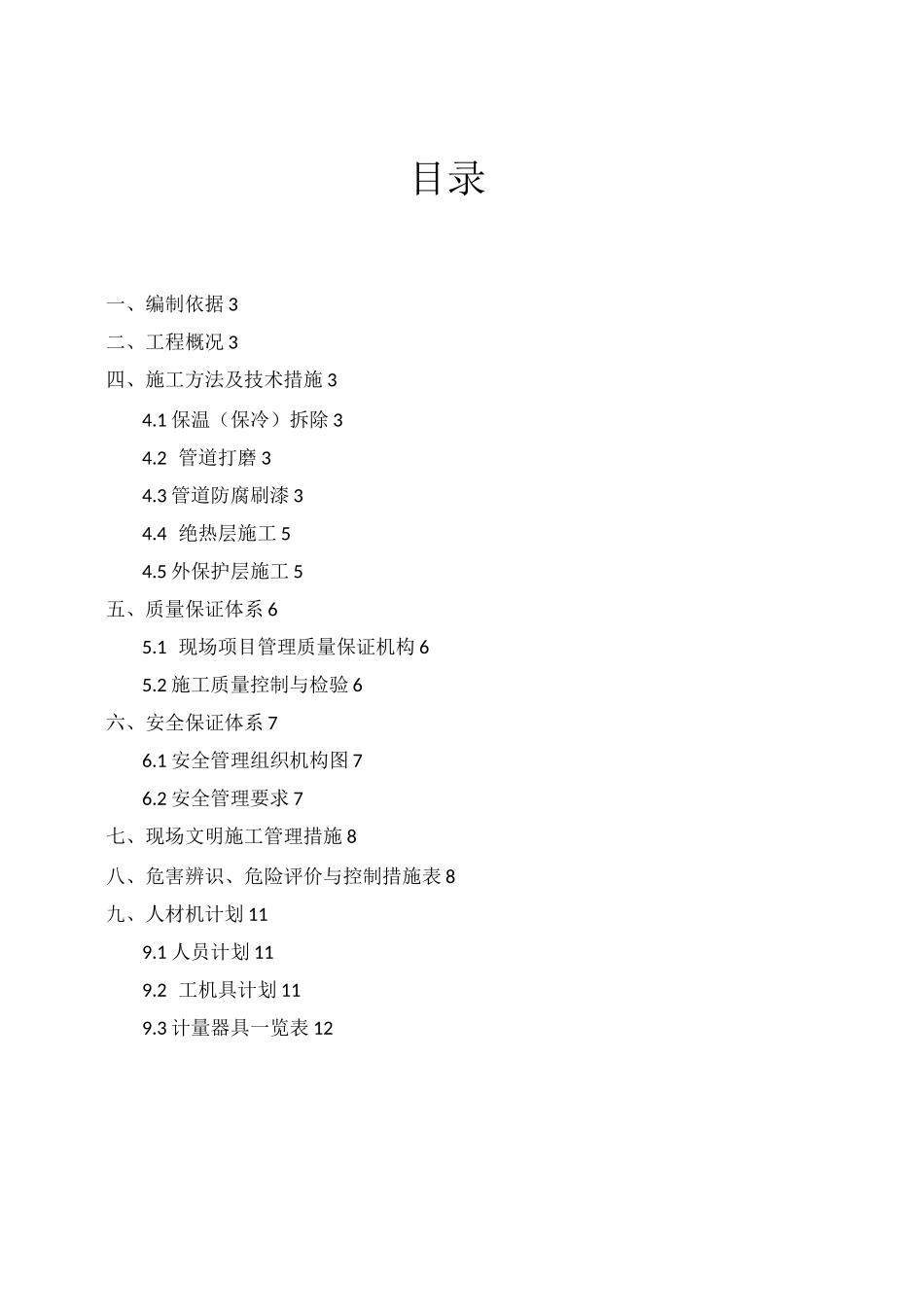

青海黄河水电公司新能源分公司压力管道检测保温拆除及恢复工程施工方案中国化学工程第六建设有限公司目录一、编制依据 3二、工程概况 3四、施工方法及技术措施 34
1 保温(保冷)拆除 34
2 管道打磨 34
3 管道防腐刷漆 34
4 绝热层施工 54
5 外保护层施工 5五、质量保证体系 65
1 现场项目管理质量保证机构 65
2 施工质量控制与检验 6六、安全保证体系 76
1 安全管理组织机构图 76
2 安全管理要求 7七、现场文明施工管理措施 8八、危害辨识、危险评价与控制措施表 8九、人材机计划 119
1 人员计划 119
2 工机具计划 119
3 计量器具一览表 12检查―绝热层施工检查一外保护层施工检查一►验收、编制依据1

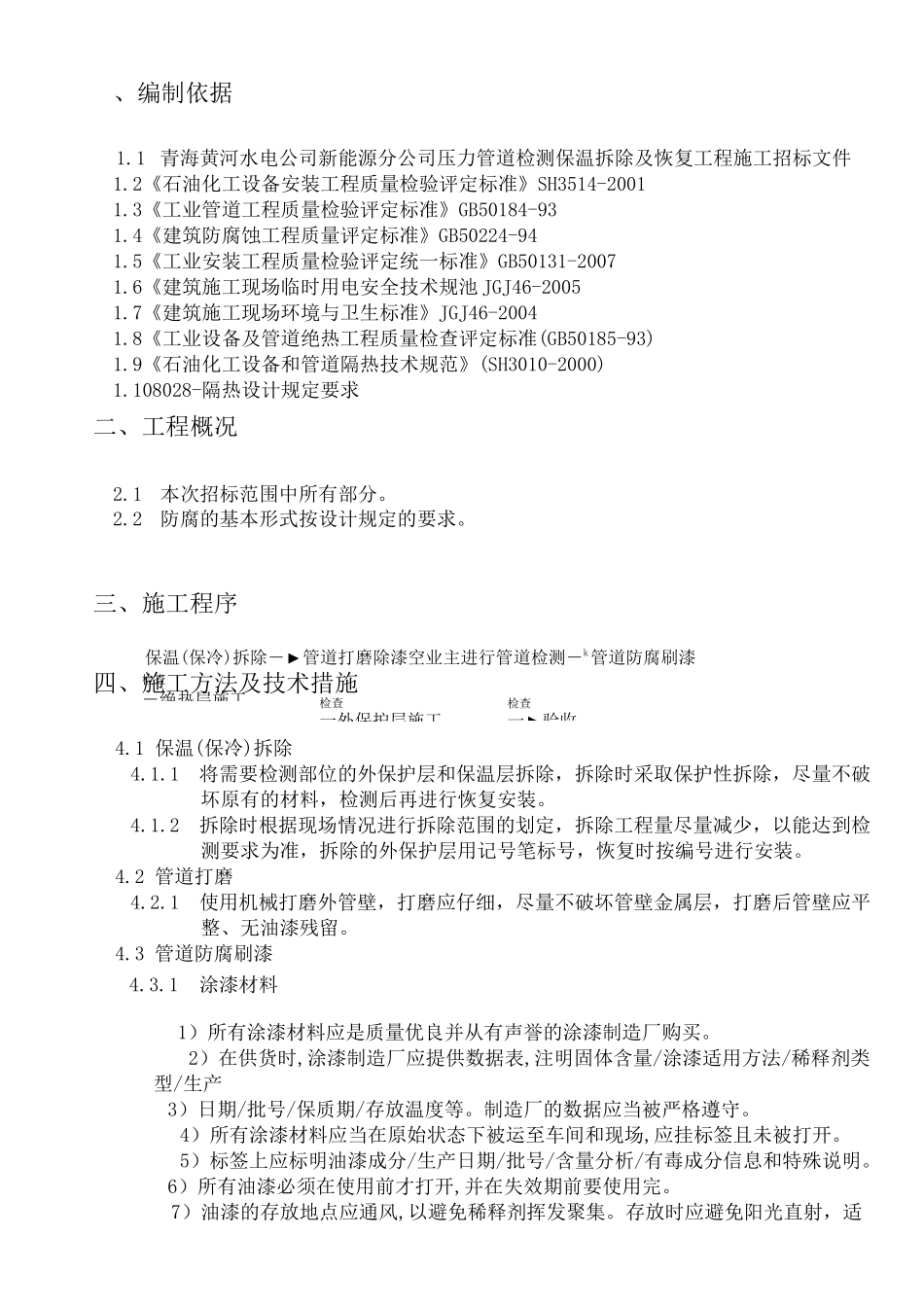

1 青海黄河水电公司新能源分公司压力管道检测保温拆除及恢复工程施工招标文件1
2《石油化工设备安装工程质量检验评定标准》SH3514-20011
3《工业管道工程质量检验评定标准》GB50184-931
4《建筑防腐蚀工程质量评定标准》GB50224-941
5《工业安装工程质量检验评定统一标准》GB50131-20071
6《建筑施工现场临时用电安全技术规池 JGJ46-20051
7《建筑施工现场环境与卫生标准》JGJ46-20041
8《工业设备及管道绝热工程质量检查评定标准(GB50185-93)1
9《石油化工设备和管道隔热技术规范》(SH3010-2000)1
108028-隔热设计规定要求二、工程概况2
1本次招标范围中所有部分
2防腐的基本形式按设计规定的要求
三、施工程序保温(保冷)拆除―►管道打磨除漆空业主进行管道检测―k管道防腐刷漆四、施工方法及技术措施4
1 保温(保冷)拆除4
1将需要检测部位的外保护层和保温层拆除,拆除时采取保护性拆除,尽量不破坏原有的材料,检测后再进行恢复安装
