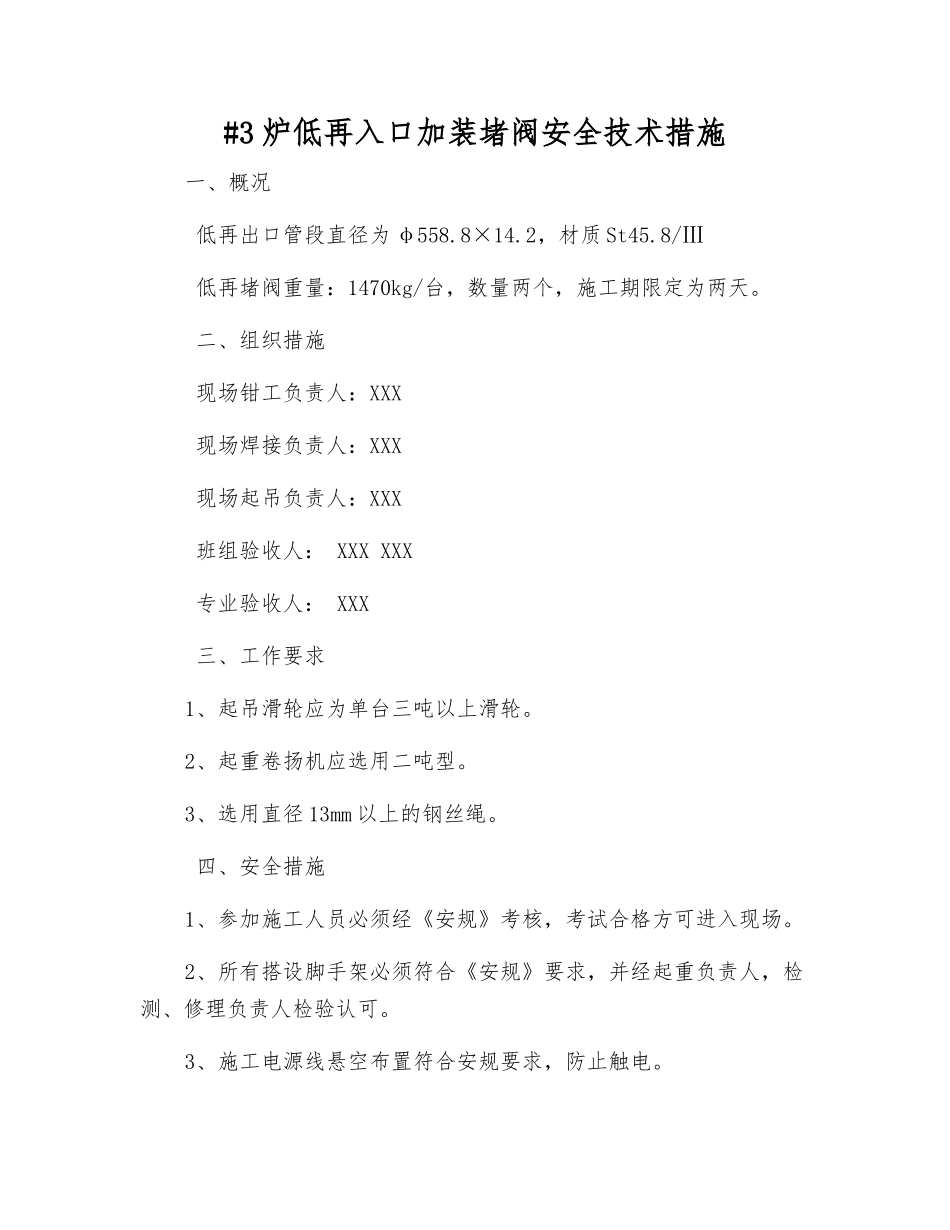

#3 炉低再入口加装堵阀安全技术措施一、概况 低再出口管段直径为 φ558
2,材质 St45
8/Ⅲ 低再堵阀重量:1470kg/台,数量两个,施工期限定为两天
二、组织措施 现场钳工负责人:XXX 现场焊接负责人:XXX 现场起吊负责人:XXX 班组验收人: XXX XXX 专业验收人: XXX 三、工作要求1、起吊滑轮应为单台三吨以上滑轮
2、起重卷扬机应选用二吨型
3、选用直径 13mm 以上的钢丝绳
四、安全措施1、参加施工人员必须经《安规》考核,考试合格方可进入现场
2、所有搭设脚手架必须符合《安规》要求,并经起重负责人,检测、修理负责人检验认可
3、施工电源线悬空布置符合安规要求,防止触电
4、所用起重工器具,电动工具检验合格者方可使用
5、严格执行安全危险点分析制度并落实有效防范措施
6、检测、修理场地作好防火措施,高空作业必须要使用安全带
7、作业现场应拉好安全警戒线,当管路割除下落吊装作业时,十米作业区域设好安全监护人
8、检测、修理用脚手架绑扎前,应对施工用架杆及跳板进行检查,发现有裂纹或其它不安全因素的坚决不准使用
在绑扎过程当中要按标准进行绑扎,绑好斜拉及支撑,铁线应拧紧,并将跳板用铁线或压杆压牢
9、起吊用手拉葫芦施工之前应进行检查,发现有滑链、卡涩及其它不安全因素的严禁使用
吊挂位置应安全正确,起吊滑车应选择有防脱装置的滑车
10、手拉葫芦起吊过程当中,不得猛拉
11、起吊工具设置完毕后,必须经有关人员检查验收合格之后方可使用
12、试吊 5 米,5 分钟检查各部有无拉裂,声音是否异常
13、整个过程由专业起重人员进行设备的操作
五、技术措施1
坡口及对口要求
1 火焰切割,切口部分应留有机械加工余量,以便于除去淬硬层及过热金属

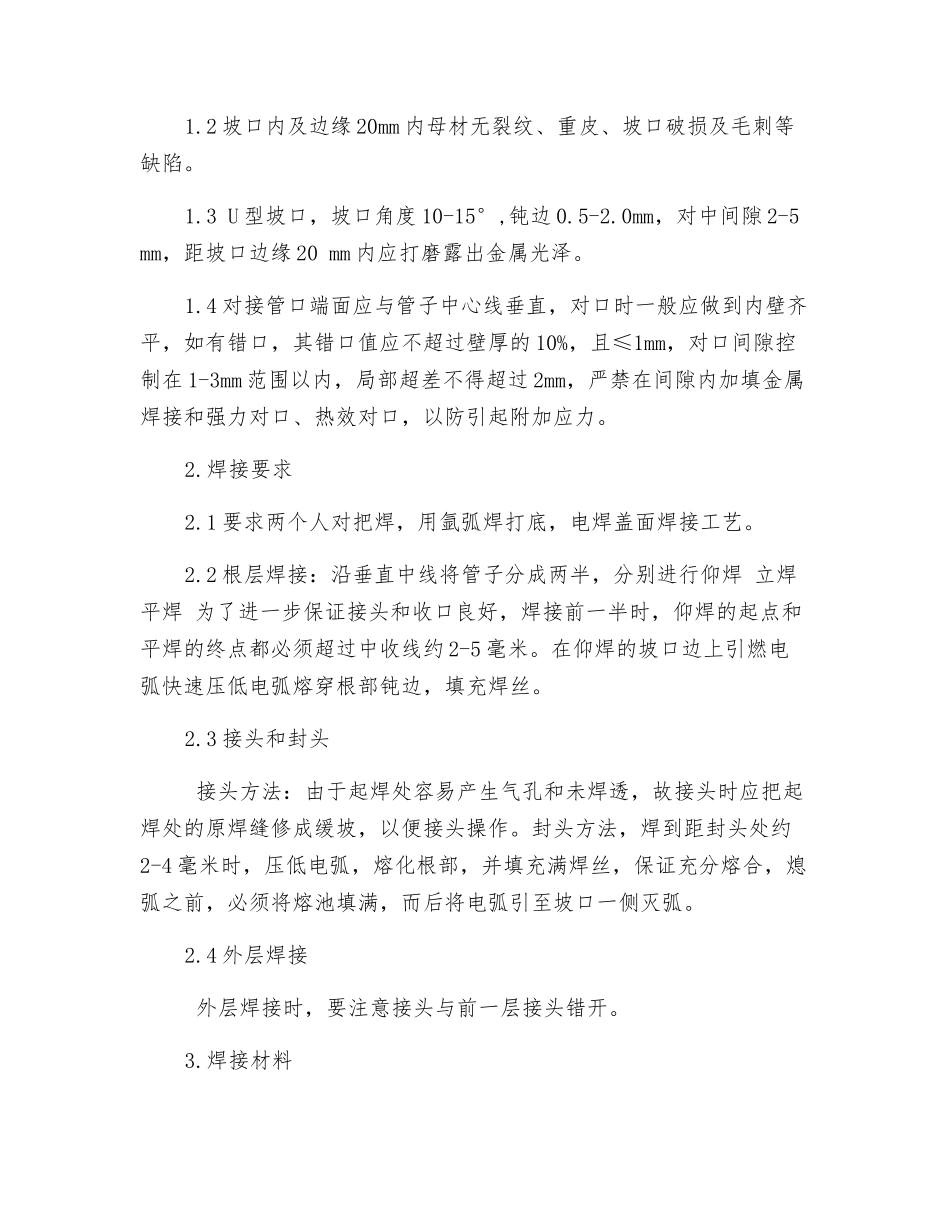

2 坡口内及边缘 20mm 内母材无裂纹、重皮、坡口破损及毛刺等缺陷
3 U 型坡口,坡
