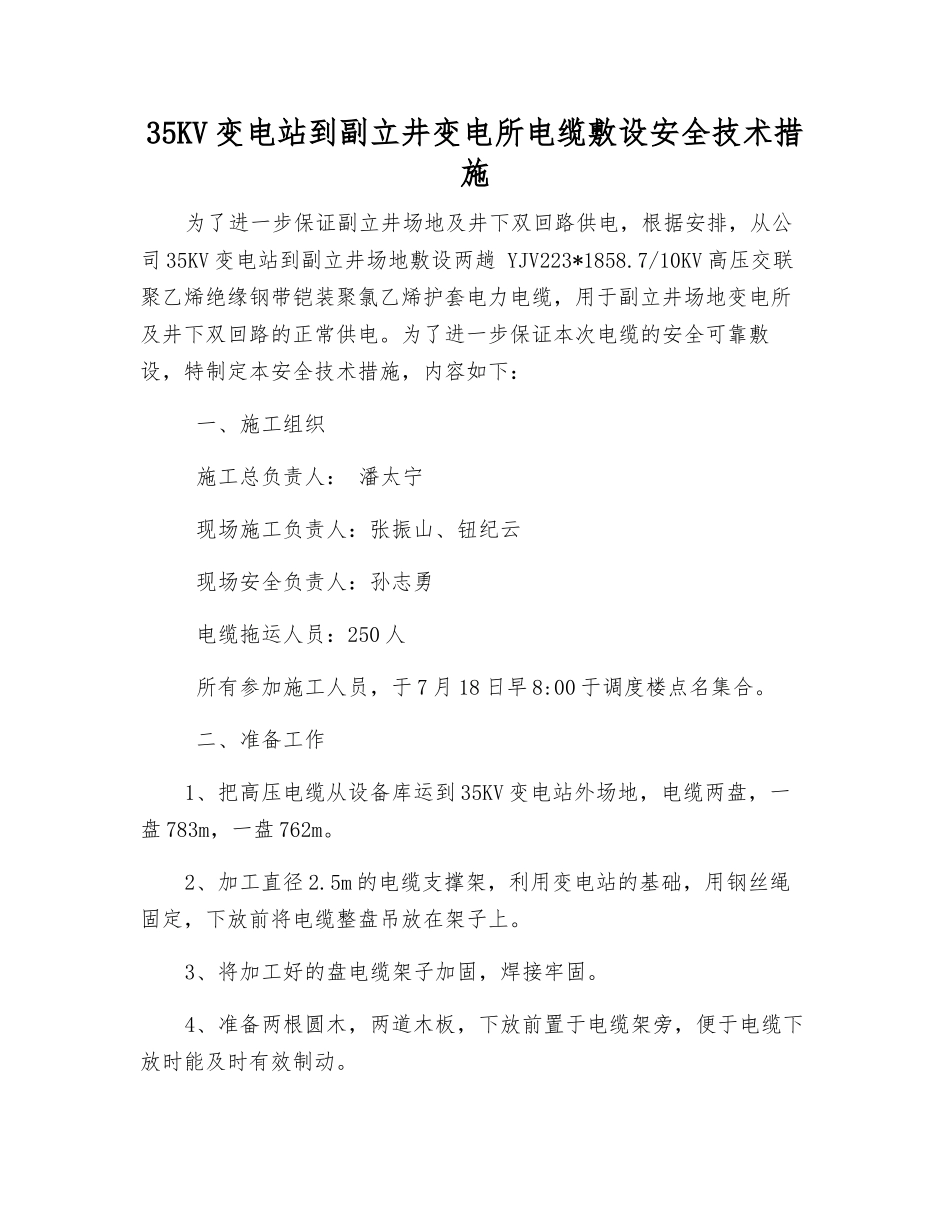

35KV 变电站到副立井变电所电缆敷设安全技术措施为了进一步保证副立井场地及井下双回路供电,根据安排,从公司 35KV 变电站到副立井场地敷设两趟 YJV223*1858
7/10KV 高压交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆,用于副立井场地变电所及井下双回路的正常供电
为了进一步保证本次电缆的安全可靠敷设,特制定本安全技术措施,内容如下: 一、施工组织 施工总负责人: 潘太宁 现场施工负责人:张振山、钮纪云 现场安全负责人:孙志勇 电缆拖运人员:250 人 所有参加施工人员,于 7 月 18 日早 8:00 于调度楼点名集合
二、准备工作1、把高压电缆从设备库运到 35KV 变电站外场地,电缆两盘,一盘 783m,一盘 762m
2、加工直径 2
5m 的电缆支撑架,利用变电站的基础,用钢丝绳固定,下放前将电缆整盘吊放在架子上
3、将加工好的盘电缆架子加固,焊接牢固
4、准备两根圆木,两道木板,下放前置于电缆架旁,便于电缆下放时能及时有效制动

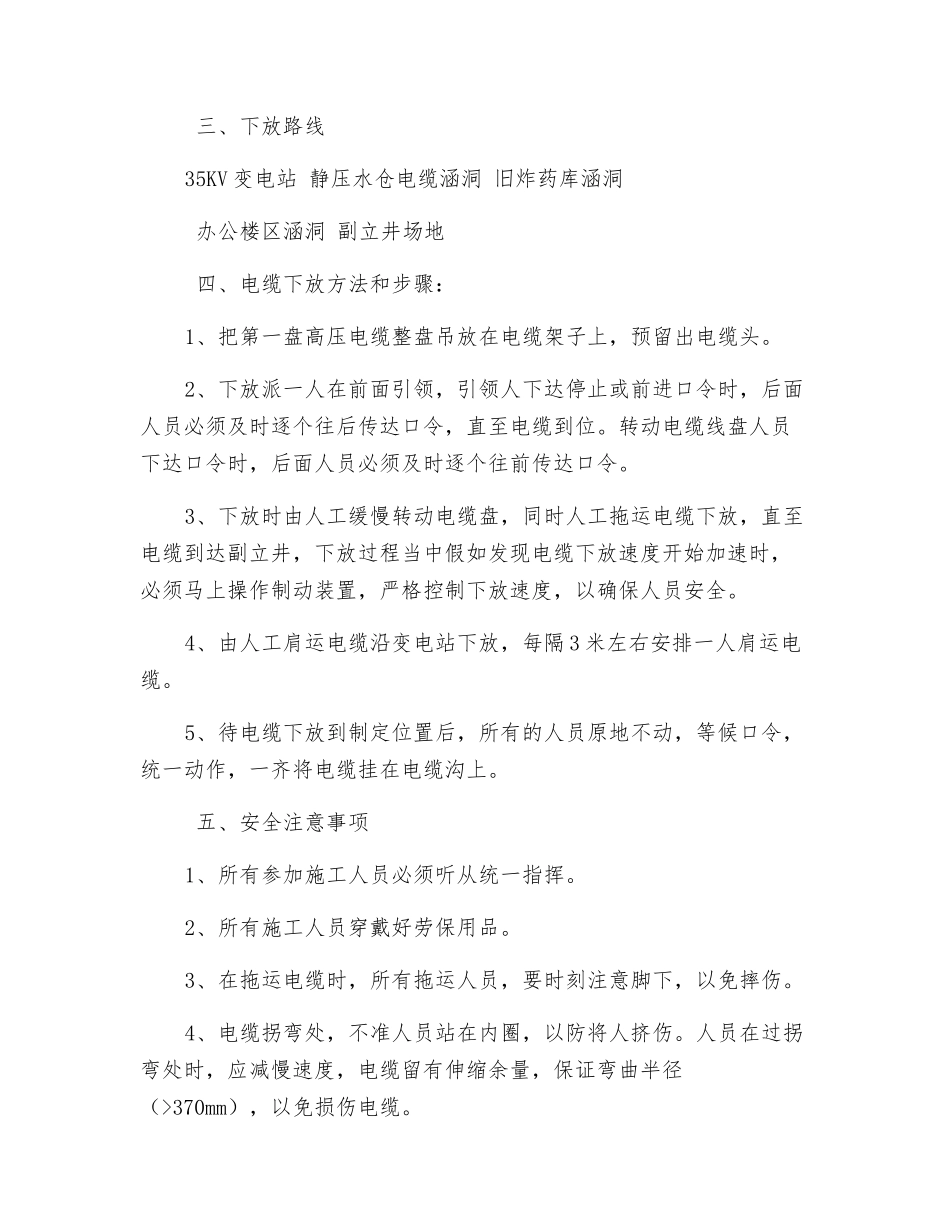

三、下放路线35KV 变电站 静压水仓电缆涵洞 旧炸药库涵洞 办公楼区涵洞 副立井场地 四、电缆下放方法和步骤:1、把第一盘高压电缆整盘吊放在电缆架子上,预留出电缆头
2、下放派一人在前面引领,引领人下达停止或前进口令时,后面人员必须及时逐个往后传达口令,直至电缆到位
转动电缆线盘人员下达口令时,后面人员必须及时逐个往前传达口令
3、下放时由人工缓慢转动电缆盘,同时人工拖运电缆下放,直至电缆到达副立井,下放过程当中假如发现电缆下放速度开始加速时,必须马上操作制动装置,严格控制下放速度,以确保人员安全
4、由人工肩运电缆沿变电站下放,每隔 3 米左右安排一人肩运电缆
5、待电缆下放到制定位置后,所有的人员原地不动,等候口令,统一动作,一齐将电缆挂在电缆沟上

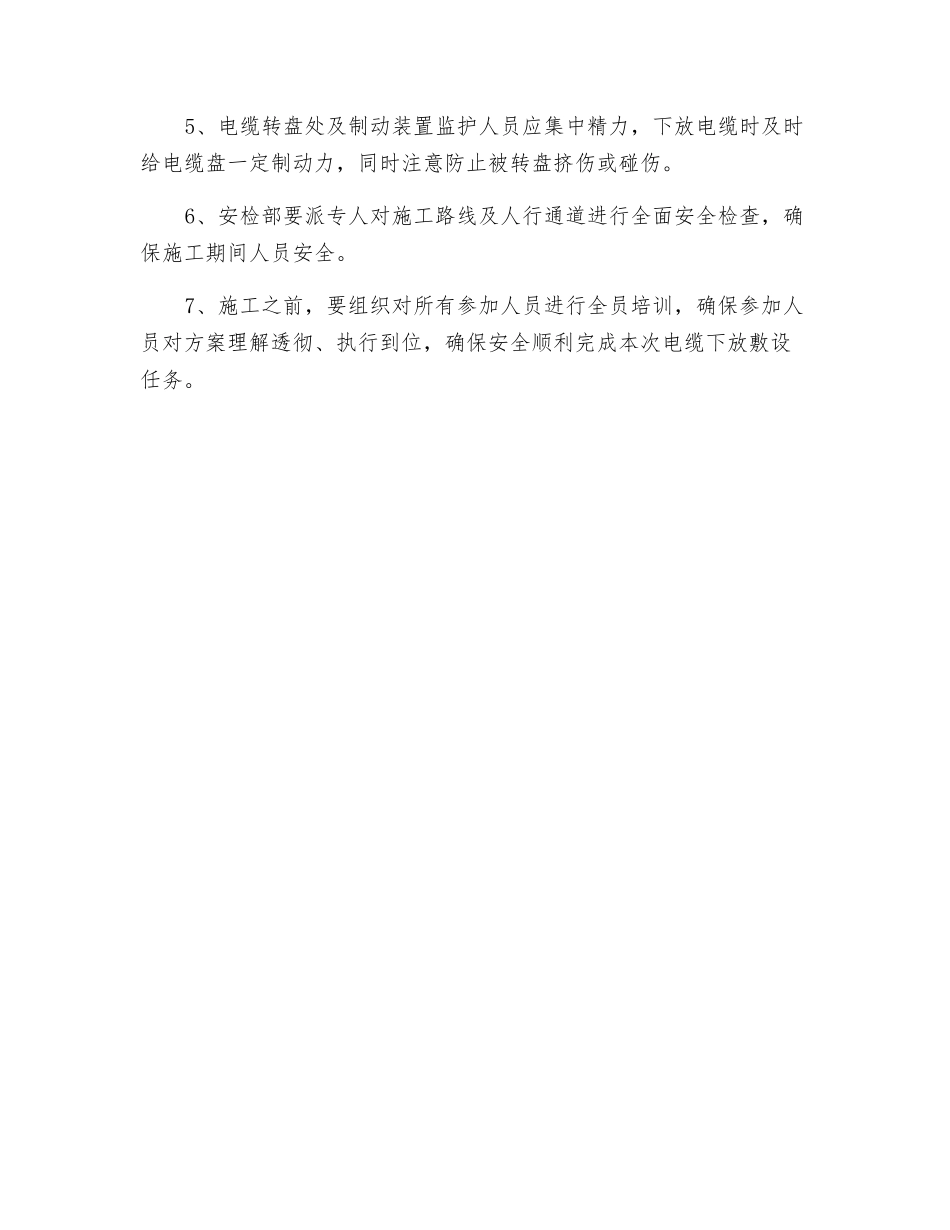

五、安全注意事项1、所有参加施工人员必须听从统一指挥
2、所有施工
