上仓皮带整修安全技术措施为了进一步保证主下山采区上仓皮带能够尽快地投入使用,经过讨论决定,对主下山采区上仓皮带进行整修
为了进一步保证安全施工,特制定如下安全技术措施:一、施工内容及要求(1)、在上仓皮带西帮打设水沟水沟规格尺寸:水沟毛断面为宽 500mm×深 400mm,使用混凝土预 制 , 施 工 后 的 水 沟 为 净 深 300mm× 净 宽 300mm , 砼 浇 注 厚 度100mm
水沟盖板厚 100mm,水沟盖板要求有排水孔
水沟盖板上面与巷道底板同一水平,水沟严格根据中、腰线施工,沿巷道中线方向布置
水沟必须走向、坡度各成一条直线
(2)、在上仓皮带巷内打设电缆钩眼打 设 于 上 仓 皮 带 巷 东 帮
电 缆 钩 眼 位 于 巷 道 底 板 以 上1800mm、2100mm 处各打一个,深 300mm,沿巷道方向每间隔 1
0m 打设一组,严格根据腰线施工打设成直线

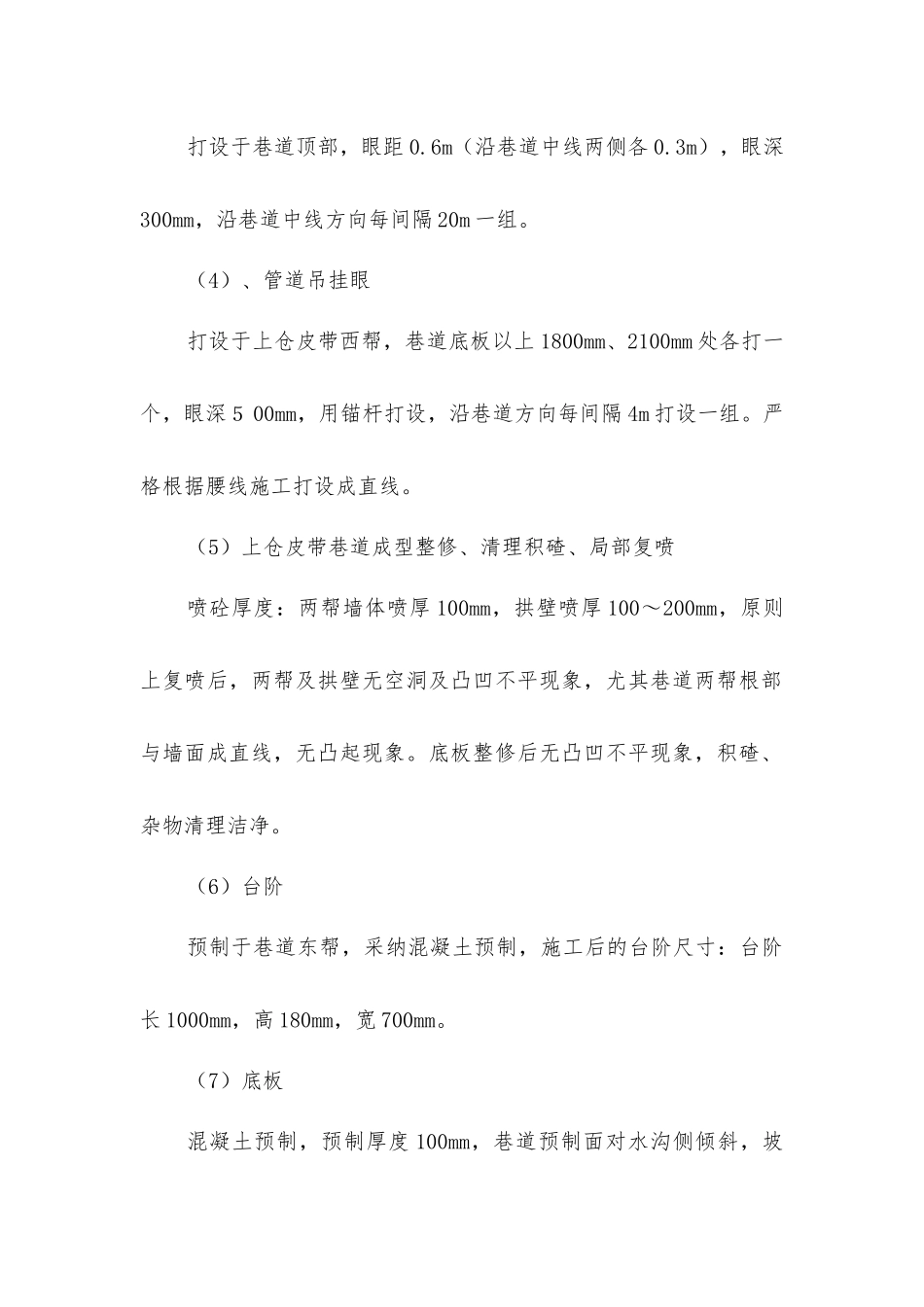

(3)、照明灯吊挂钩眼打设于巷道顶部,眼距 0
6m(沿巷道中线两侧各 0
3m),眼深300mm,沿巷道中线方向每间隔 20m 一组
(4)、管道吊挂眼打设于上仓皮带西帮,巷道底板以上 1800mm、2100mm 处各打一个,眼深5 00mm,用锚杆打设,沿巷道方向每间隔 4m 打设一组
严格根据腰线施工打设成直线
(5)上仓皮带巷道成型整修、清理积碴、局部复喷喷砼厚度:两帮墙体喷厚 100mm,拱壁喷厚 100~200mm,原则上复喷后,两帮及拱壁无空洞及凸凹不平现象,尤其巷道两帮根部与墙面成直线,无凸起现象
底板整修后无凸凹不平现象,积碴、杂物清理洁净
(6)台阶预制于巷道东帮,采纳混凝土预制,施工后的台阶尺寸:台阶长 1000mm,高 180mm,宽 700mm
(7)底板混凝土预制,预制厚度 100mm,巷道预制面对水沟侧倾斜,坡度-3‰,以便由水沟集中排水

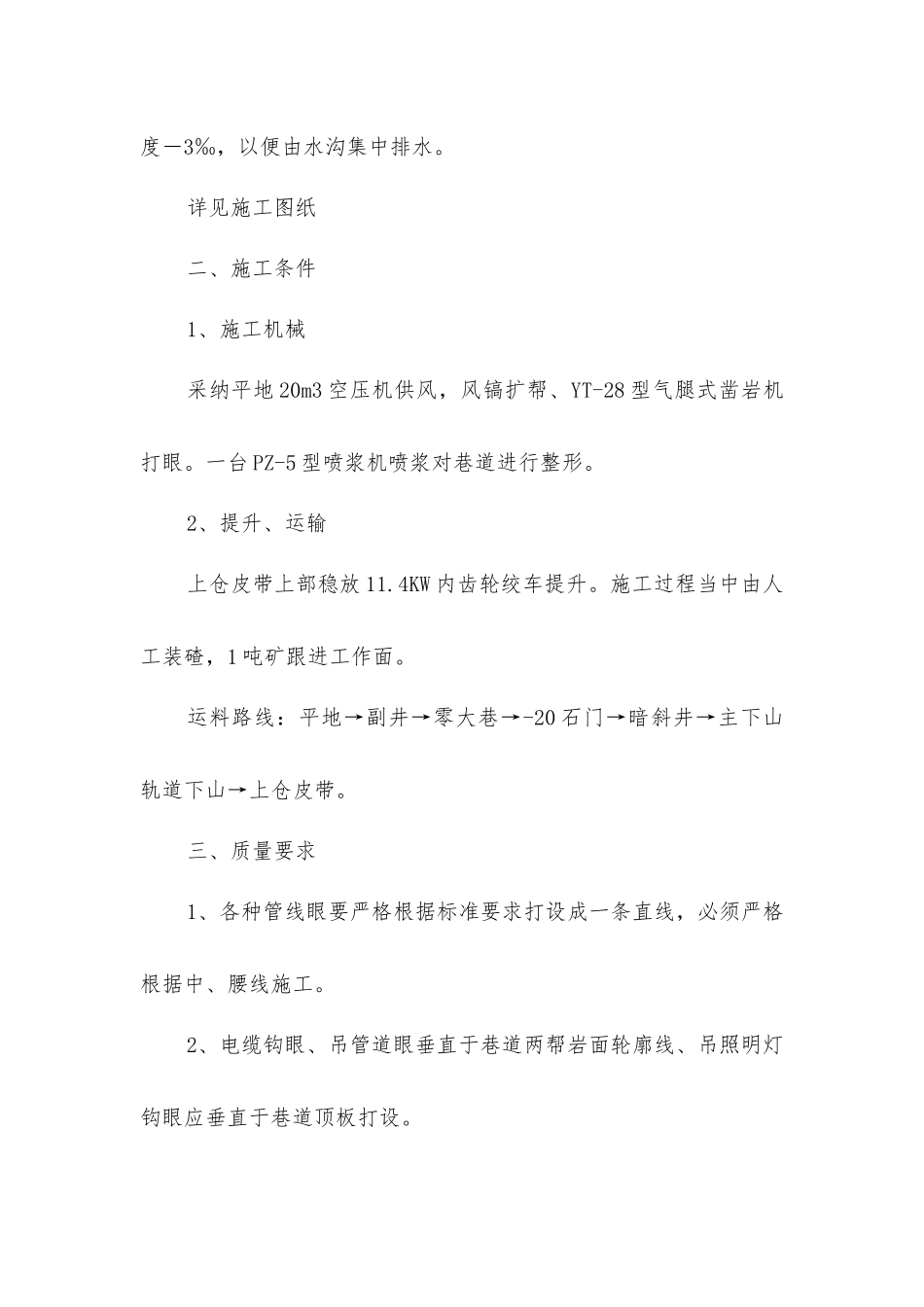

详见施工图纸二、施
