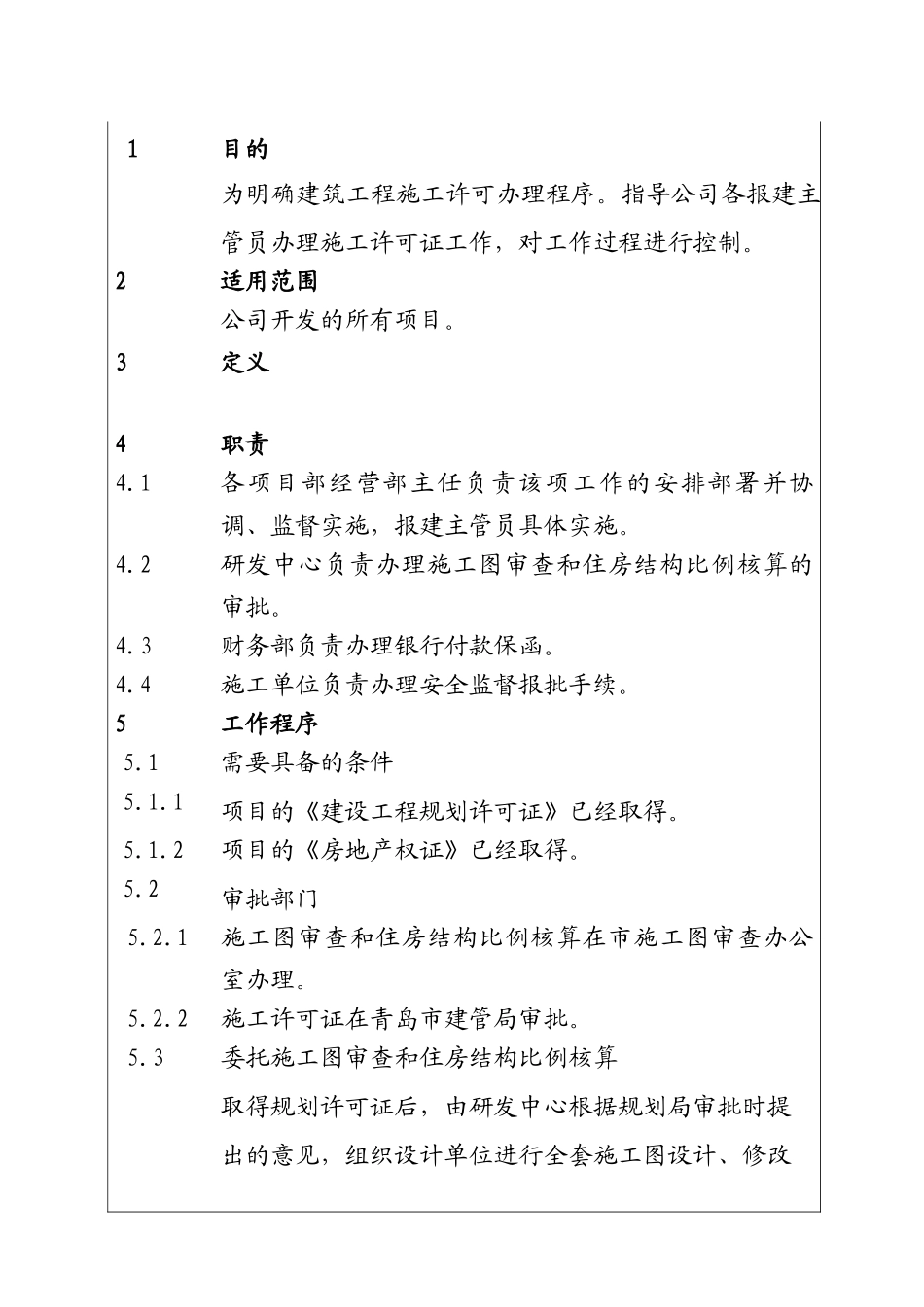

1目的为明确建筑工程施工许可办理程序
指导公司各报建主管员办理施工许可证工作,对工作过程进行控制
2适用范围公司开发的所有项目
3定义4职责4
1各项目部经营部主任负责该项工作的安排部署并协调、监督实施,报建主管员具体实施
2研发中心负责办理施工图审查和住房结构比例核算的审批
3财务部负责办理银行付款保函
4施工单位负责办理安全监督报批手续
5工作程序5
1需要具备的条件5
1项目的《建设工程规划许可证》已经取得
2项目的《房地产权证》已经取得
2审批部门5
1施工图审查和住房结构比例核算在市施工图审查办公室办理
2施工许可证在青岛市建管局审批
3委托施工图审查和住房结构比例核算取得规划许可证后,由研发中心根据规划局审批时提出的意见,组织设计单位进行全套施工图设计、修改和完善,施工图设计完成后,到市施工图审查办公室报送施工图审查和住房结构比例核算
具体内容如下:5
1到市审图办领取《施工图设计文件审查申请表》和《青岛市新建住房结构比例核算委托书》(目前要求)填写并盖章
2按照表内要求准备齐申报资料(表内有要求)
3到施工图审查办公室报审
4缴纳审图费,领取修改意见后与设计院沟通出答复意见、修改图纸,必要时与审图人员沟通
5将修改后的图纸送审图办继续审查
6领取《施工图审查合格证》和《住房结构比例核算证明》(根据要求)

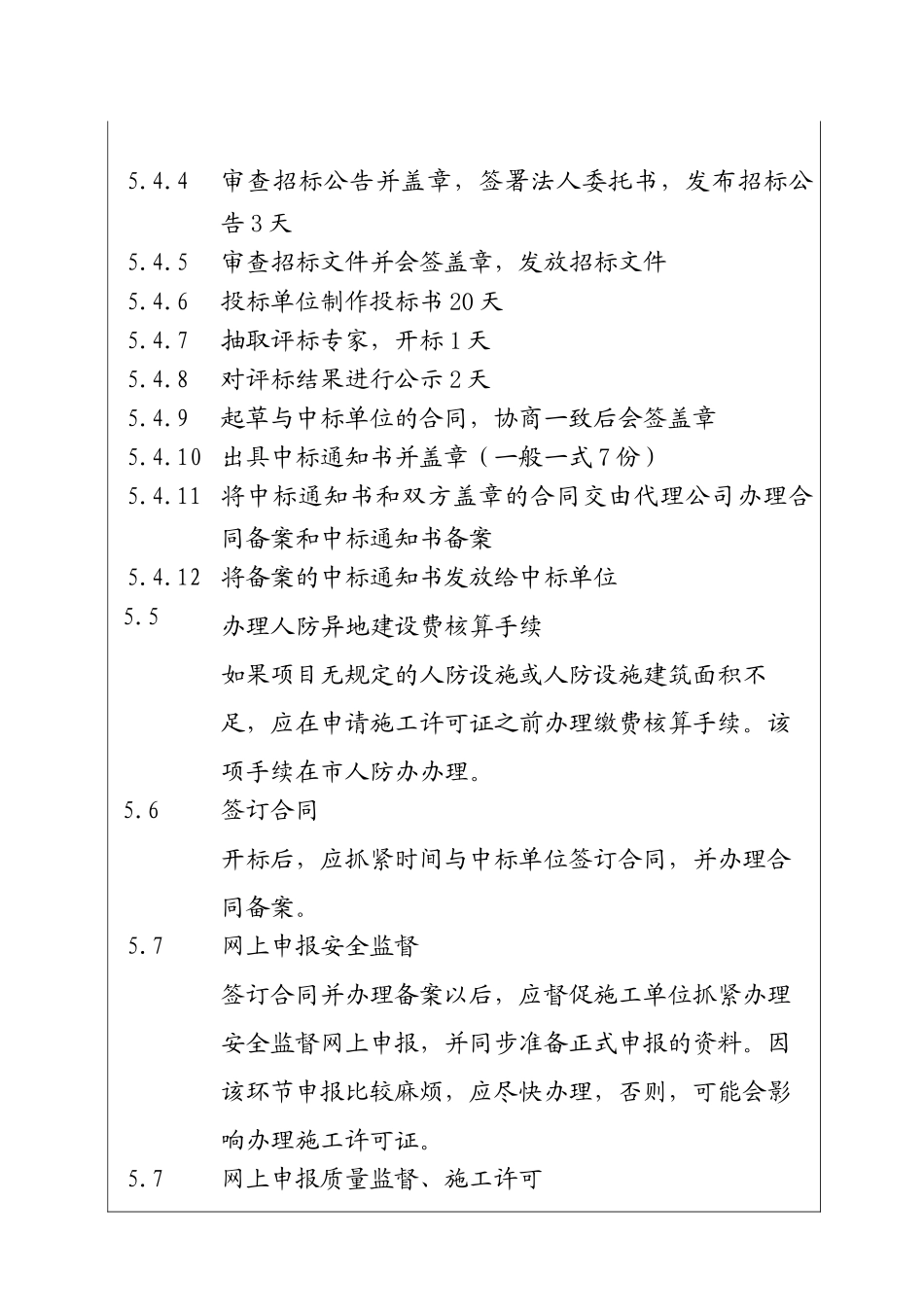

4办理施工、监理招标手续取得《建设工程规划许可证》之后,到市建管局招标办、工程交易中心办理招标手续
该手续的审批时限是:招标公告审批 1 天,公告 3 天;发放招标文件 1天;制作投标书 20 天;开标 1 天;开标后公示 2 天
具体工作流程如下:5
1在施工单位合格供方名单中邀请三家或三家以上参加投标5
2委托招标代理单位,会签代理合同5
3与代理公司
