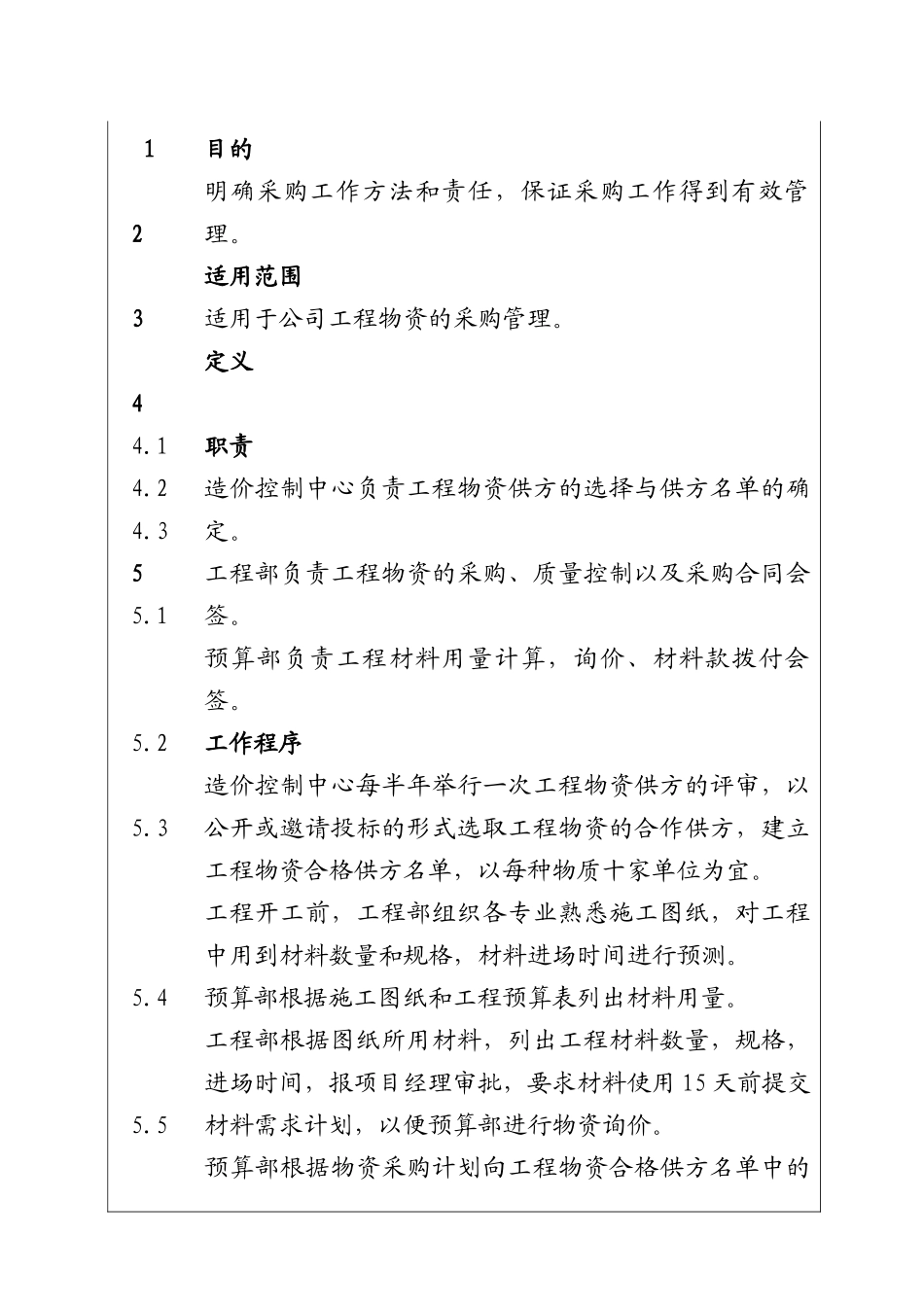

城市建设集团股份有限公司工程物资采购工作程序

城市建设集团股份有限公司工程物资采购工作程序_第1页
1/3
城市建设集团股份有限公司工程物资采购工作程序_第2页

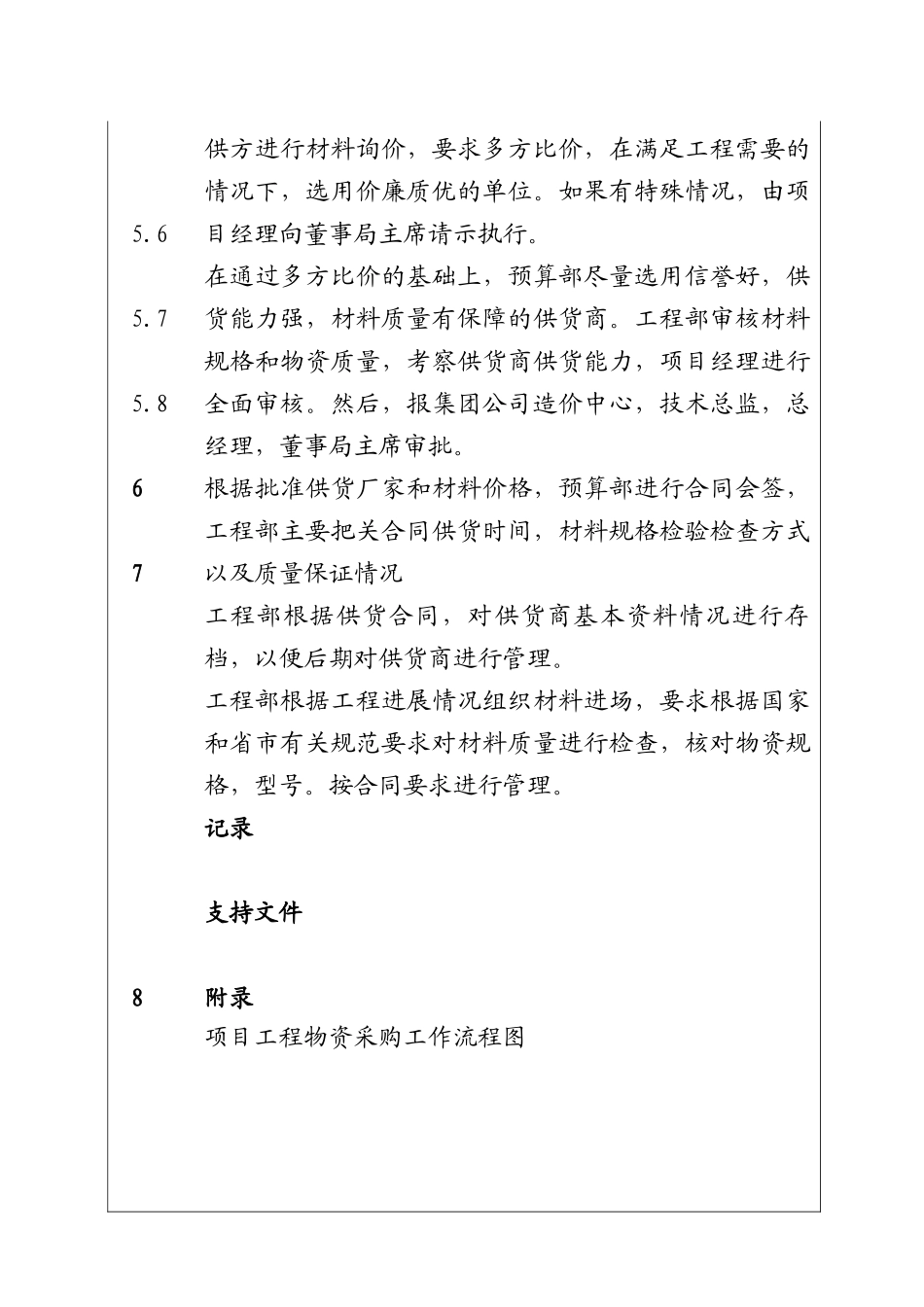

2/3
城市建设集团股份有限公司工程物资采购工作程序_第3页
3/3

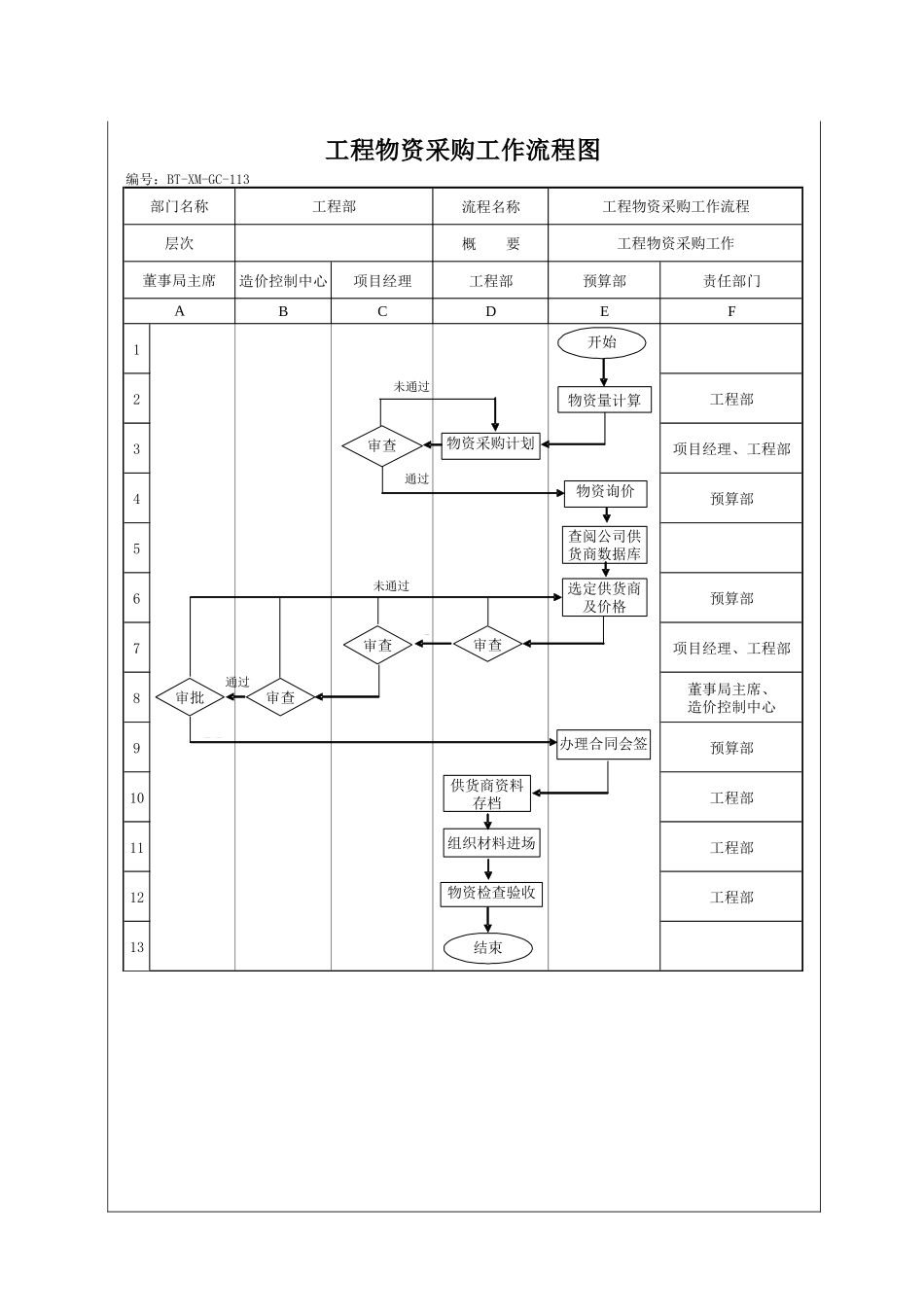

12344.14.24.355.15.25.35.45.5目的明确采购工作方法和责任,保证采购工作得到有效管理。适用范围适用于公司工程物资的采购管理。定义职责造价控制中心负责工程物资供方的选择与供方名单的确定。工程部负责工程物资的采购、质量控制以及采购合同会签。预算部负责工程材料用量计算,询价、材料款拨付会签。工作程序造价控制中心每半年举行一次工程物资供方的评审,以公开或邀请投标的形式选取工程物资的合作供方,建立工程物资合格供方名单,以每种物质十家单位为宜。工程开工前,工程部组织各专业熟悉施工图纸,对工程中用到材料数量和规格,材料进场时间进行预测。预算部根据施工图纸和工程预算表列出材料用量。工程部根据图纸所用材料,列出工程材料数量,规格,进场时间,报项目经理审批,要求材料使用 15 天前提交材料需求计划,以便预算部进行物资询价。预算部根据物资采购计划向工程物资合格供方名单中的5.65.75.867供方进行材料询价,要求多方比价,在满足工程需要的情况下,选用价廉质优的单位。如果有特殊情况,由项目经理向董事局主席请示执行。在通过多方比价的基础上,预算部尽量选用信誉好,供货能力强,材料质量有保障的供货商。工程部审核材料规格和物资质量,考察供货商供货能力,项目经理进行全面审核。然后,报集团公司造价中心,技术总监,总经理,董事局主席审批。根据批准供货厂家和材料价格,预算部进行合同会签,工程部主要把关合同供货时间,材料规格检验检查方式以及质量保证情况工程部根据供货合同,对供货商基本资料情况进行存档,以便后期对供货商进行管理。工程部根据工程进展情况组织材料进场,要求根据国家和省市有关规范要求对材料质量进行检查,核对物资规格,型号。按合同要求进行管理。记录支持文件8附录项目工程物资采购工作流程图 流程名称概 要造价控制中心项目经理工程部预算部责任部门BCDEF12工程部3项目经理、工程部4预算部56预算部7项目经理、工程部8董事局主席、造价控制中心9预算部10工程部11工程部12工程部13A董事局主席工程物资采购工作流程图工程物资采购工作流程工程物资采购工作部门名称层次工程部编号:BT-XM-GC-113供货商资料存档未通过选定供货商及价格开始物资采购计划物资询价审查办理合同会签审查审查审批通过组织材料进场物资检查验收结束物资量计算未通过通过通通通过审查查阅公司供货商数据库

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

城市建设集团股份有限公司工程物资采购工作程序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
