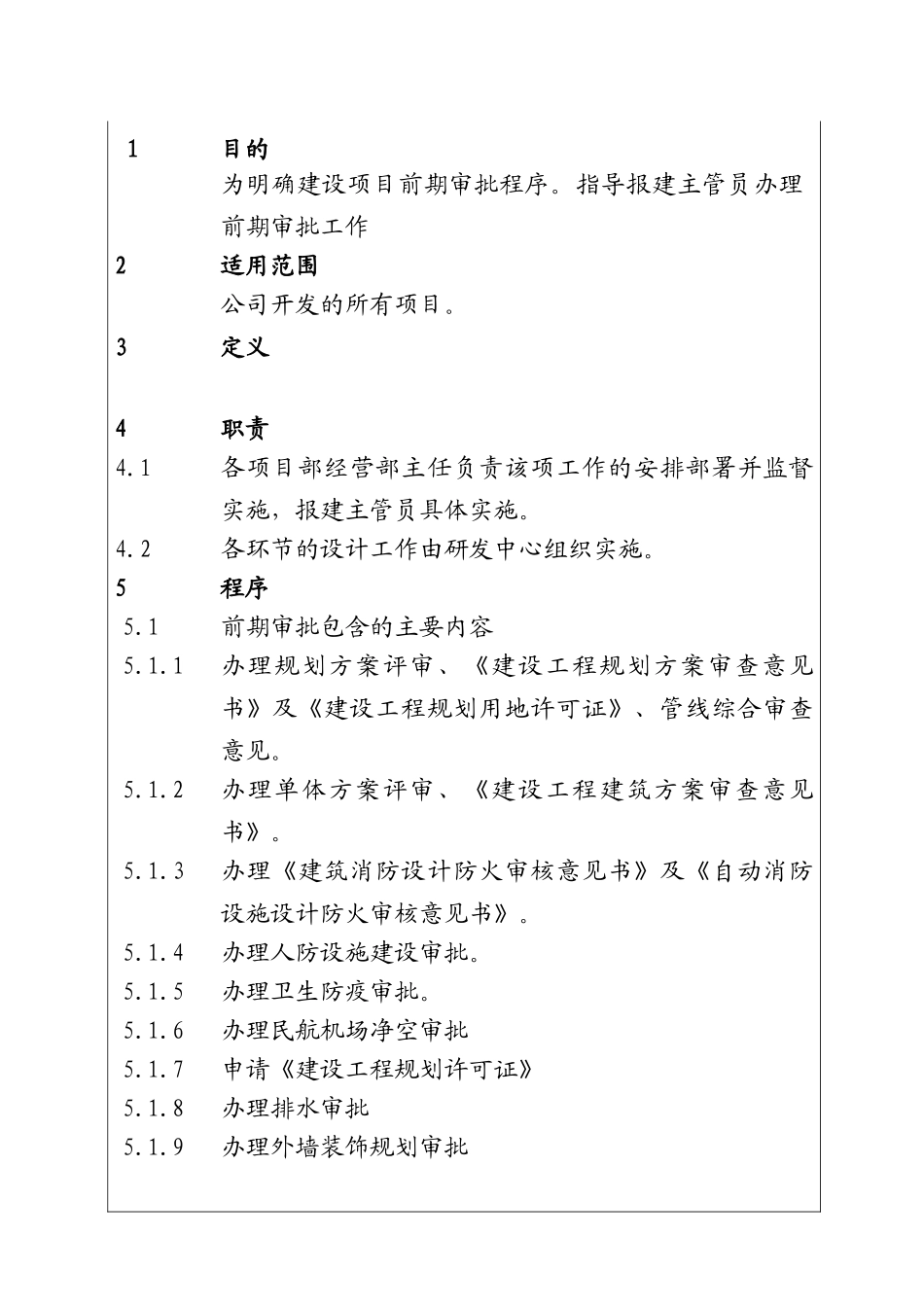

1目的为明确建设项目前期审批程序
指导报建主管员办理前期审批工作2适用范围公司开发的所有项目
3定义4职责4
1各项目部经营部主任负责该项工作的安排部署并监督实施,报建主管员具体实施
2各环节的设计工作由研发中心组织实施
1前期审批包含的主要内容5
1办理规划方案评审、《建设工程规划方案审查意见书》及《建设工程规划用地许可证》、管线综合审查意见
2办理单体方案评审、《建设工程建筑方案审查意见书》
3办理《建筑消防设计防火审核意见书》及《自动消防设施设计防火审核意见书》
4办理人防设施建设审批
5办理卫生防疫审批
6办理民航机场净空审批5
7申请《建设工程规划许可证》5
8办理排水审批5
9办理外墙装饰规划审批5

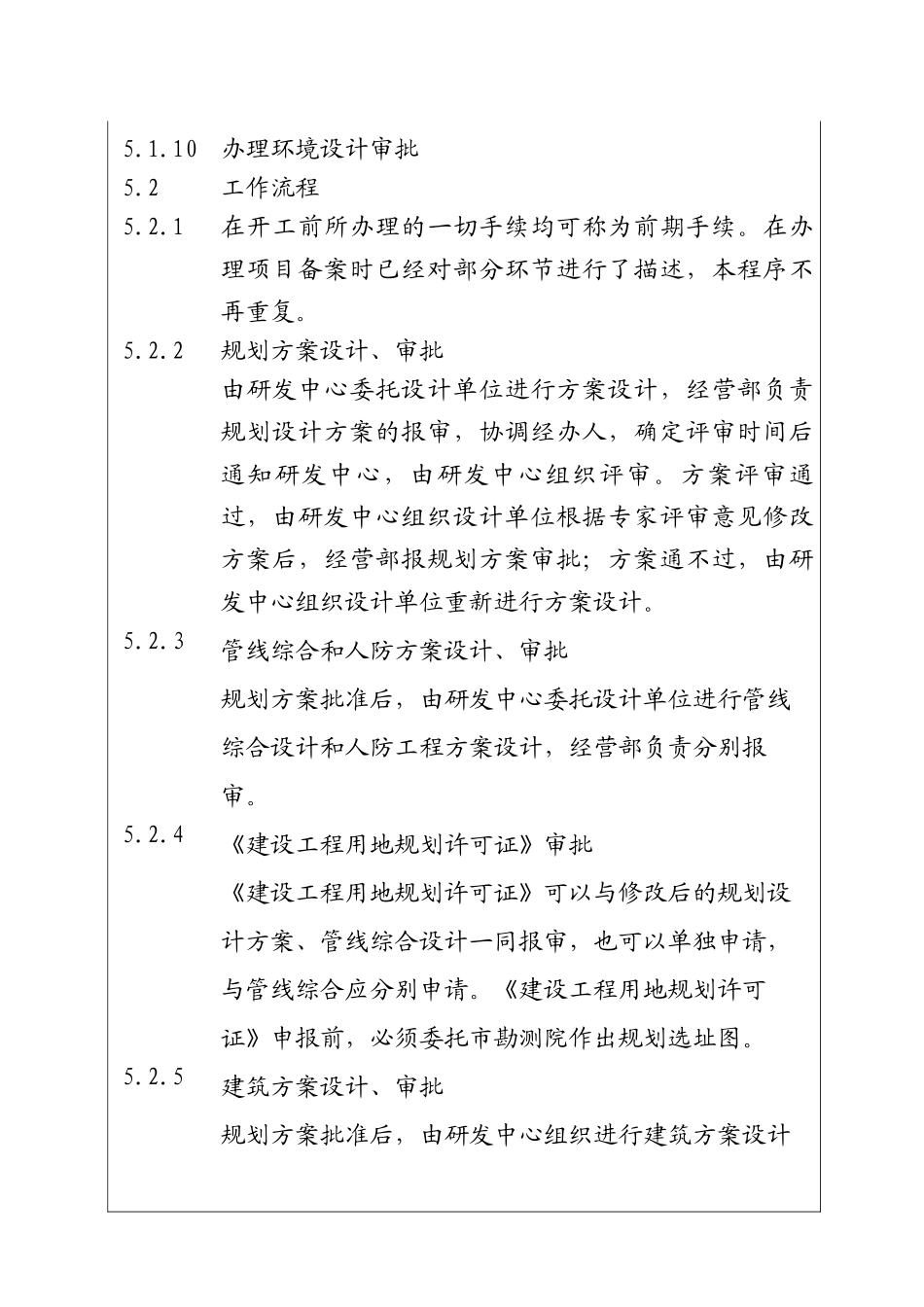

10办理环境设计审批5
2工作流程5
1在开工前所办理的一切手续均可称为前期手续
在办理项目备案时已经对部分环节进行了描述,本程序不再重复

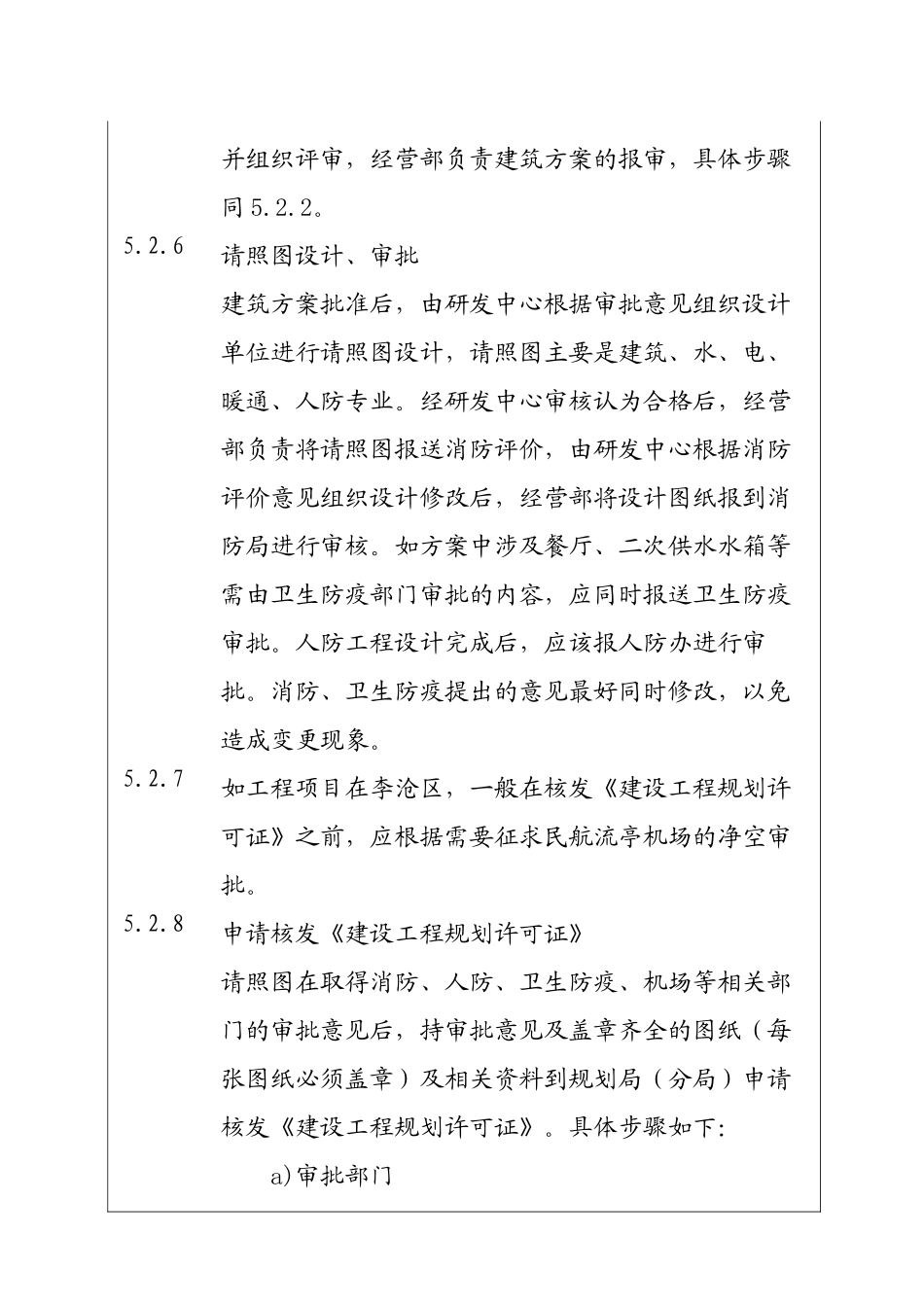

2规划方案设计、审批由研发中心委托设计单位进行方案设计,经营部负责规划设计方案的报审,协调经办人,确定评审时间后通知研发中心,由研发中心组织评审
方案评审通过,由研发中心组织设计单位根据专家评审意见修改方案后,经营部报规划方案审批;方案通不过,由研发中心组织设计单位重新进行方案设计
3管线综合和人防方案设计、审批规划方案批准后,由研发中心委托设计单位进行管线综合设计和人防工程方案设计,经营部负责分别报审
4《建设工程用地规划许可证》审批《建设工程用地规划许可证》可以与修改后的规划设计方案、管线综合设计一同报审,也可以单独申请,与管线综合应分别申请
《建设工程用地规划许可证》申报前,必须委托市勘测院作出规划选址图
5建筑方案设计、审批规划方案批准后,由研发中心组织进行建筑方案设计并组织评审,经营部负责建筑方案的报审,具体步
