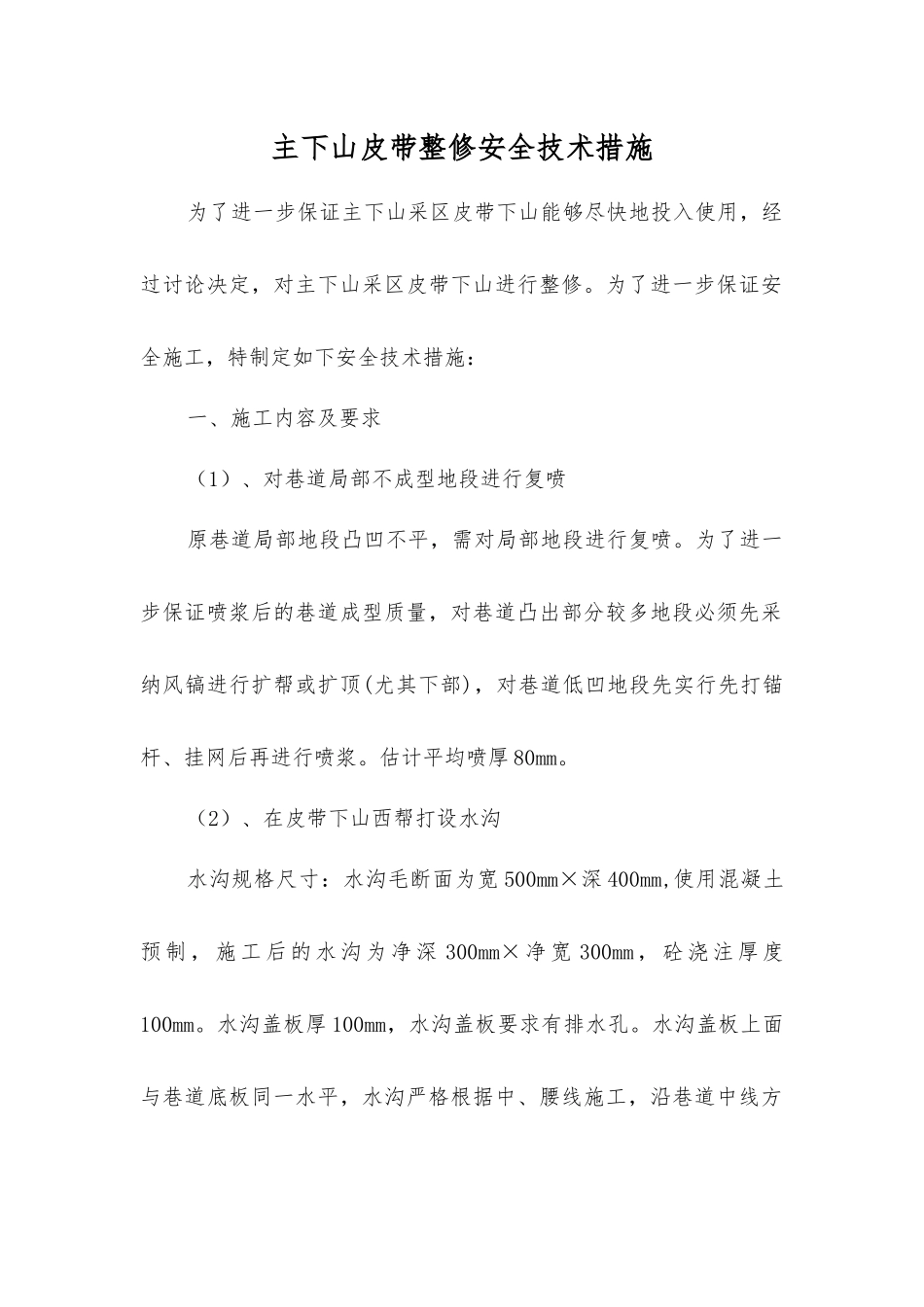

主下山皮带整修安全技术措施为了进一步保证主下山采区皮带下山能够尽快地投入使用,经过讨论决定,对主下山采区皮带下山进行整修
为了进一步保证安全施工,特制定如下安全技术措施:一、施工内容及要求(1)、对巷道局部不成型地段进行复喷原巷道局部地段凸凹不平,需对局部地段进行复喷
为了进一步保证喷浆后的巷道成型质量,对巷道凸出部分较多地段必须先采纳风镐进行扩帮或扩顶(尤其下部),对巷道低凹地段先实行先打锚杆、挂网后再进行喷浆
估计平均喷厚 80mm
(2)、在皮带下山西帮打设水沟水沟规格尺寸:水沟毛断面为宽 500mm×深 400mm,使用混凝土预 制 , 施 工 后 的 水 沟 为 净 深 300mm× 净 宽 300mm , 砼 浇 注 厚 度100mm
水沟盖板厚 100mm,水沟盖板要求有排水孔
水沟盖板上面与巷道底板同一水平,水沟严格根据中、腰线施工,沿巷道中线方向布置
水沟必须走向、坡度各成一条直线

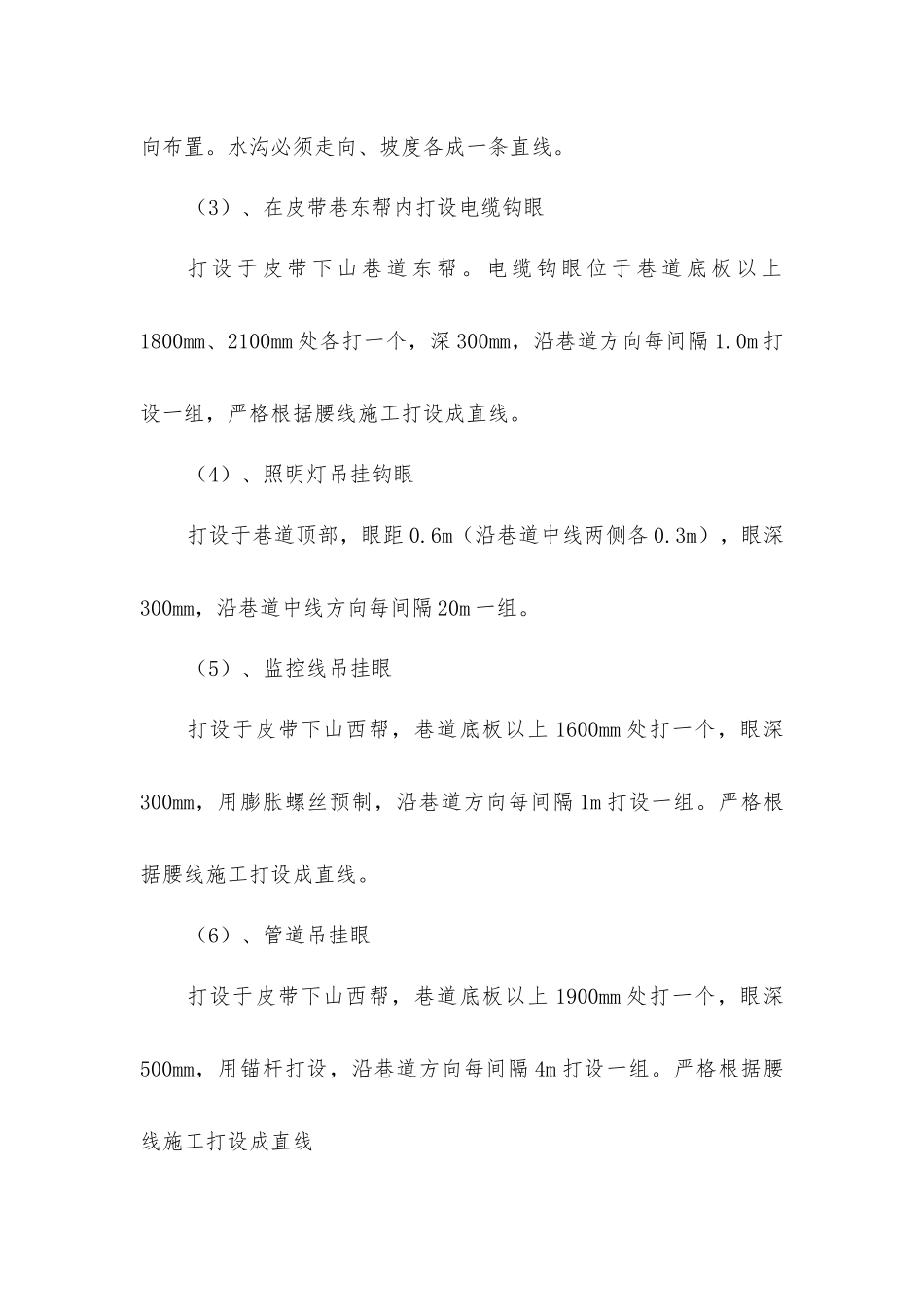

(3)、在皮带巷东帮内打设电缆钩眼打设于皮带下山巷道东帮
电缆钩眼位于巷道底板以上1800mm、2100mm 处各打一个,深 300mm,沿巷道方向每间隔 1
0m 打设一组,严格根据腰线施工打设成直线
(4)、照明灯吊挂钩眼打设于巷道顶部,眼距 0
6m(沿巷道中线两侧各 0
3m),眼深300mm,沿巷道中线方向每间隔 20m 一组
(5)、监控线吊挂眼打设于皮带下山西帮,巷道底板以上 1600mm 处打一个,眼深300mm,用膨胀螺丝预制,沿巷道方向每间隔 1m 打设一组
严格根据腰线施工打设成直线
(6)、管道吊挂眼打设于皮带下山西帮,巷道底板以上 1900mm 处打一个,眼深500mm,用锚杆打设,沿巷道方向每间隔 4m 打设一组

严格根据腰线施工打设成直线详见施工图纸二、施工条件1、施工机械采纳平地 20m3 空压机供风, YT-28 型气腿式凿岩机打眼
