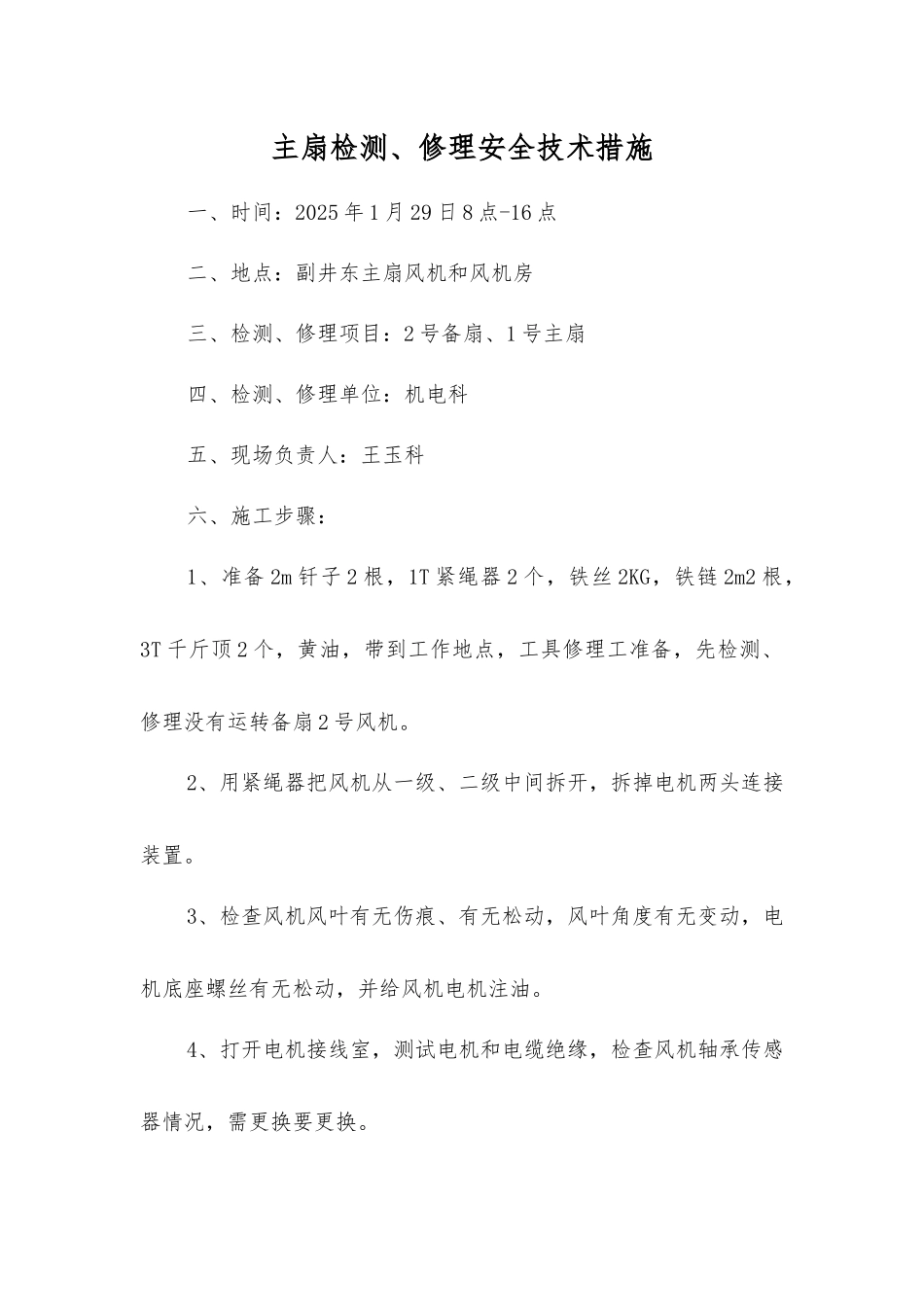

主扇检测、修理安全技术措施一、时间:2025 年 1 月 29 日 8 点-16 点二、地点:副井东主扇风机和风机房三、检测、修理项目:2 号备扇、1 号主扇四、检测、修理单位:机电科五、现场负责人:王玉科六、施工步骤:1、准备 2m 钎子 2 根,1T 紧绳器 2 个,铁丝 2KG,铁链 2m2 根,3T 千斤顶 2 个,黄油,带到工作地点,工具修理工准备,先检测、修理没有运转备扇 2 号风机
2、用紧绳器把风机从一级、二级中间拆开,拆掉电机两头连接装置
3、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
4、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
5、风机房内检查 2#备扇风机电控柜,检查要按停电检测、修理程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要实行措施处理,重新做头或更换线鼻,接触器发现异常立即处理或更换同型号接触器
6、检测、修理后重新组装风机
7、风机装后要试运转
8、2 号备扇检测、修理后,汇报调度室,在安检科人员陪同下把 1 号主扇风机切换成 2 号备扇风机,准备检测、修理 1 号风机
9、用紧绳器把 1 号风机从一级、二级中间拆开,拆掉电机两头连接装置
10、检查风机风叶有无伤痕、有无松动,风叶角度有无变动,电机底座螺丝有无松动,并给风机电机注油
11、打开电机接线室,测试电机和电缆绝缘,检查风机轴承传感器情况,需更换要更换
12、风机房内检查 1#主扇风机电控柜,检查要按停电检测、修理程序进行,启动柜检查螺丝是否紧固,线头有无起热、氧化,有要实行措施处理,重新做头或更换线鼻,接触器发现异常立即处理或更换同型号接触器
13、检测、修理后重新组装风机
14、风机装后要试运转

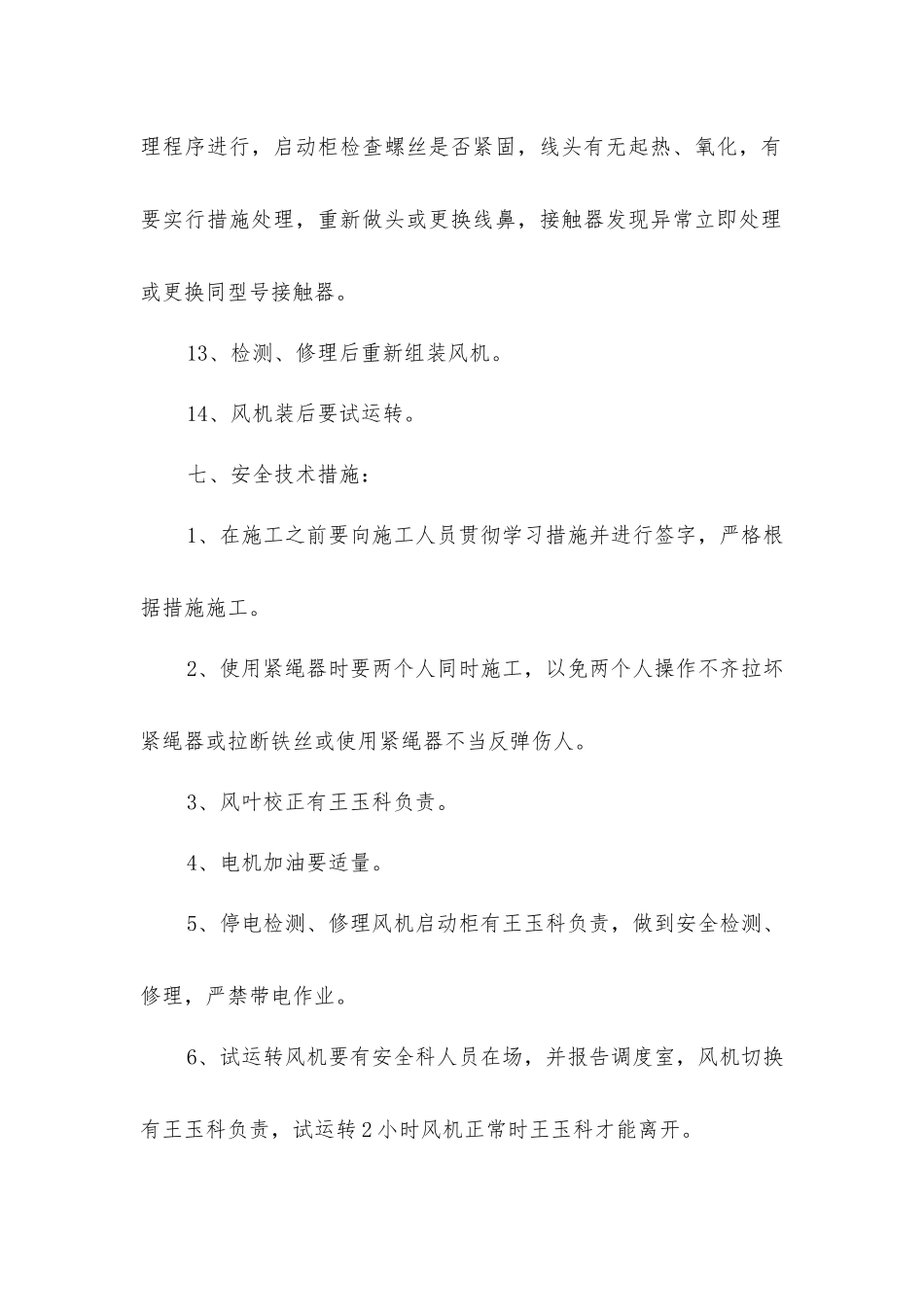

七、安全技术措施:1、在施工之前要向施工人员贯彻学习措施并进行签字,严格根据措施施工
