电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

主扇风机供电改造安全技术措施

主扇风机供电改造安全技术措施_第1页
1/3
主扇风机供电改造安全技术措施_第2页
2/3
主扇风机供电改造安全技术措施_第3页
3/3

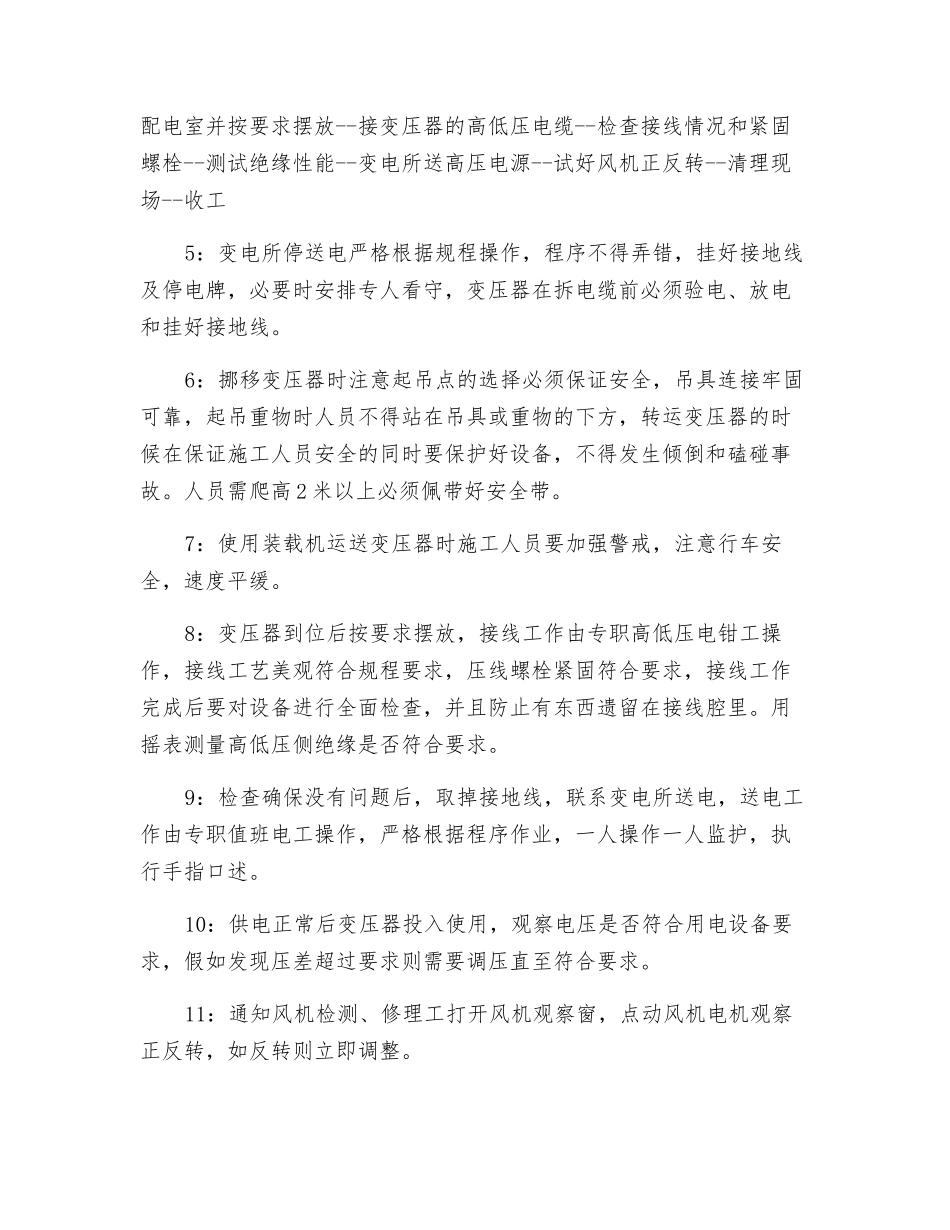

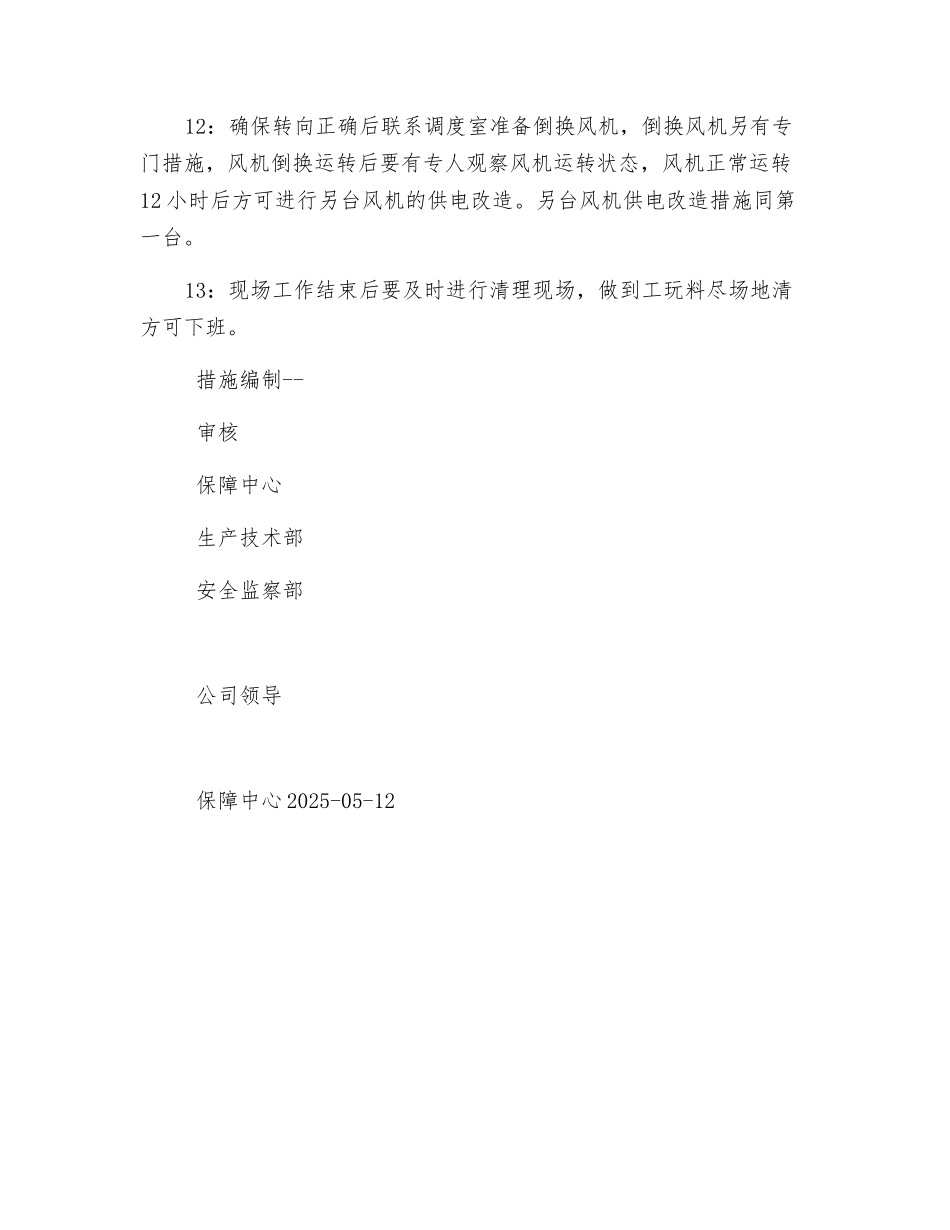

主扇风机供电改造安全技术措施概述:由于主扇风机改造时风机房条件不具备,因此把风机供电的高压设备及变压器安装在瓦斯抽放站的配电室,这一方面给风机司机及检测、修理人员造成不便和安全隐患,风机发生供电或机械故障时不能及时切换。第二个是给瓦斯抽放站带来安全隐患。现风机配电室已建好,为了能够安全高效的把风机供电系统改造完毕,特制订本措施。 施工时间--2025-05-12---7.16 施施工场地点--风机房及瓦斯抽放站 施工负责人-- 安全负责人-- 措施内容1:施工之前所有施工人员学习本措施,施工负责人向施工人员讲清施工项目,人员分工情况及安全注意事项。施工中施工人员必须积极服从负责人的统一安排部署,遵守各种规章管理制度,做好自保和互保工作。2:施工之前准备好所用的工具集材料,起吊用具必须和现场的条件和设备情况相匹配,并认真检查工具及材料是否完好,严禁使用不完好的工具盒材料。3:施工负责人根据施工情况提前写好停电工作票并找相关部门领导签字。4:施工步骤 施工人员进入施工现场--认真观察现场情况并确保施工安全--停未工作风机高压电源--拉出开关柜断路器小车--验电、放电、挂好接地线--拆下变压器的高低压电缆--把变压器转运到风机配电室并按要求摆放--接变压器的高低压电缆--检查接线情况和紧固螺栓--测试绝缘性能--变电所送高压电源--试好风机正反转--清理现场--收工5:变电所停送电严格根据规程操作,程序不得弄错,挂好接地线及停电牌,必要时安排专人看守,变压器在拆电缆前必须验电、放电和挂好接地线。6:挪移变压器时注意起吊点的选择必须保证安全,吊具连接牢固可靠,起吊重物时人员不得站在吊具或重物的下方,转运变压器的时候在保证施工人员安全的同时要保护好设备,不得发生倾倒和磕碰事故。人员需爬高 2 米以上必须佩带好安全带。7:使用装载机运送变压器时施工人员要加强警戒,注意行车安全,速度平缓。8:变压器到位后按要求摆放,接线工作由专职高低压电钳工操作,接线工艺美观符合规程要求,压线螺栓紧固符合要求,接线工作完成后要对设备进行全面检查,并且防止有东西遗留在接线腔里。用摇表测量高低压侧绝缘是否符合要求。9:检查确保没有问题后,取掉接地线,联系变电所送电,送电工作由专职值班电工操作,严格根据程序作业,一人操作一人监护,执行手指口述。10:供电正常后变压器投入使用,观察电压是否符合用电设备要求,假如发现压差超过要求则需要调压直至符合要求。11:通知风机...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主扇风机供电改造安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
