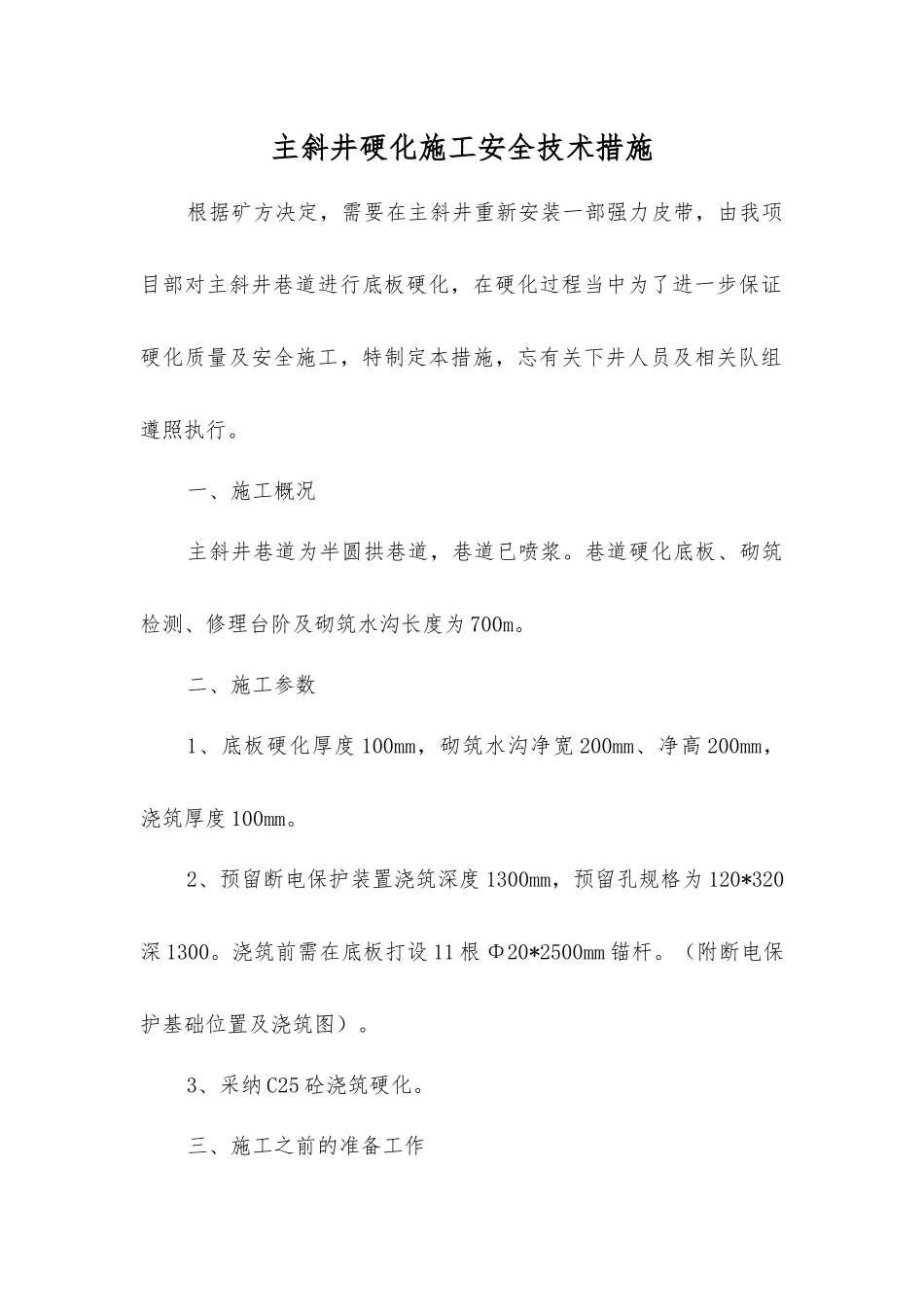

主斜井硬化施工安全技术措施根据矿方决定,需要在主斜井重新安装一部强力皮带,由我项目部对主斜井巷道进行底板硬化,在硬化过程当中为了进一步保证硬化质量及安全施工,特制定本措施,忘有关下井人员及相关队组遵照执行
一、施工概况主斜井巷道为半圆拱巷道,巷道已喷浆
巷道硬化底板、砌筑检测、修理台阶及砌筑水沟长度为 700m
二、施工参数1、底板硬化厚度 100mm,砌筑水沟净宽 200mm、净高 200mm,浇筑厚度 100mm
2、预留断电保护装置浇筑深度 1300mm,预留孔规格为 120*320深 1300
浇筑前需在底板打设 11 根 Φ20*2500mm 锚杆
(附断电保护基础位置及浇筑图)
3、采纳 C25 砼浇筑硬化
三、施工之前的准备工作1、巷道铺底前,先将底板挖够基础深度,并将浮煤清理洁净
2、在硬化地点放两台震动器(一用一备)
3、搅拌混凝土时,严格根据砼强度 C25 规格进行配合比搅拌
4、施工之前将施工区域内的浮煤及杂物清理洁净,硬化后腰线往下 1
3m 为底板,并将硬化部分的底板进行平整,超过腰线往下1
3m 时,低挖部分全部硬化;低于腰线往下 1
3m 时,超过部分要挖够基础深度后在进行硬化
5、施工之前将施工所需要的水泥、沙、石子及模板由我队用矿车运至施施工场地点
6、水源采纳主井原有静压水
四、施工安全技术措施(一)硬化及浇筑安全技术措施1、铺底施工之前根据地测科给定的腰线,对巷道底板深度不符合要求处进行清理,如因积水底板鼓起的地方必须在铺底之前处理完毕
2、在铺底施工之前根据巷道中腰线提前清挖毛水沟,并根据腰线对底板进行整平,将多余矸石清理洁净,然后进行稳水沟模,再进行铺底、浇筑
3、工艺流程:交接班--整平底板、清理矸石--稳水沟模--配料、搅拌--铺底、浇筑--震动棒震动--抹面4、施工时必须将模板支设牢固,不能有摇晃、摆动现象
5、搅拌混凝土时
