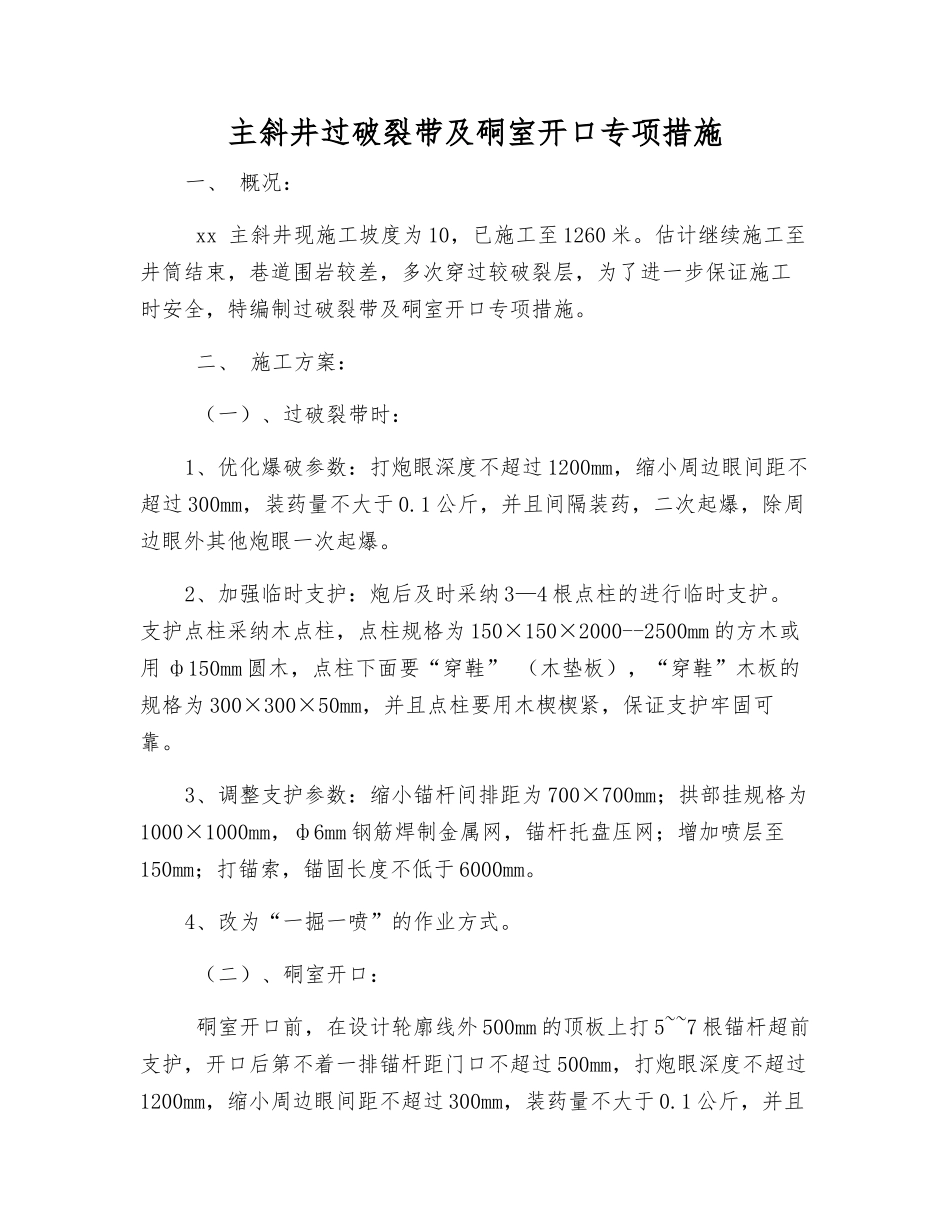

主斜井过破裂带及硐室开口专项措施一、 概况: xx 主斜井现施工坡度为 10,已施工至 1260 米
估计继续施工至井筒结束,巷道围岩较差,多次穿过较破裂层,为了进一步保证施工时安全,特编制过破裂带及硐室开口专项措施
二、 施工方案: (一)、过破裂带时:1、优化爆破参数:打炮眼深度不超过 1200mm,缩小周边眼间距不超过 300mm,装药量不大于 0
1 公斤,并且间隔装药,二次起爆,除周边眼外其他炮眼一次起爆
2、加强临时支护:炮后及时采纳 3—4 根点柱的进行临时支护
支护点柱采纳木点柱,点柱规格为 150×150×2000--2500mm 的方木或用 ф150mm 圆木,点柱下面要“穿鞋” (木垫板),“穿鞋”木板的规格为 300×300×50mm,并且点柱要用木楔楔紧,保证支护牢固可靠
3、调整支护参数:缩小锚杆间排距为 700×700mm;拱部挂规格为1000×1000mm,ф6mm 钢筋焊制金属网,锚杆托盘压网;增加喷层至150mm;打锚索,锚固长度不低于 6000mm
4、改为“一掘一喷”的作业方式
(二)、硐室开口: 硐室开口前,在设计轮廓线外 500mm 的顶板上打 5~~7 根锚杆超前支护,开口后第不着一排锚杆距门口不超过 500mm,打炮眼深度不超过1200mm,缩小周边眼间距不超过 300mm,装药量不大于 0
1 公斤,并且间隔装药,二次起爆,除周边眼外其他炮眼一次起爆
假如开口处破裂必须打锚索加强支护,锚固长度不低于 6000mm
采纳“一掘一喷”的作业方式
三、 安全注意事项:1、掘进工作面严禁空顶作业
靠近掘进工作面 10m 内的支护,在爆破前必须检查
2、掘进中,施工人员应坚持持续性的敲帮问顶制度,及时清除危岩、排除安全隐患
在下述情况下必须进行敲邦问顶: ①、 交接班进入工作面; ②、 打炮眼或锚杆眼前; ③、 喷浆前; ④、
